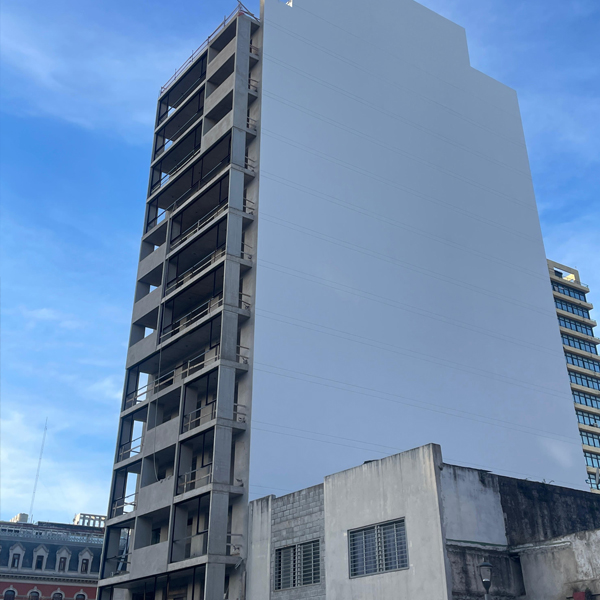

En Compañía de Obras, desde el inicio de cada obra, trabajamos de manera diligente para superar desafíos y cumplir con los plazos establecidos. Nos enorgullecemos de nuestro equipo altamente calificado y la capacidad de adaptarnos a cualquier entorno de construcción.

Seguí de cerca el progreso de nuestras obras en construcción y unite a nosotros en este emocionante viaje hacia el éxito.

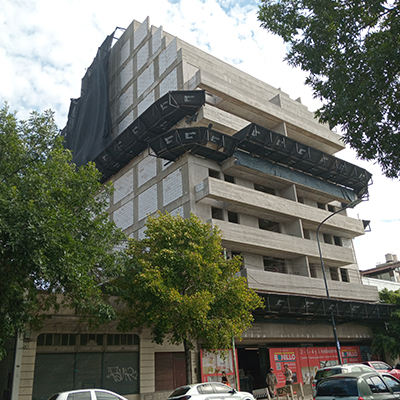

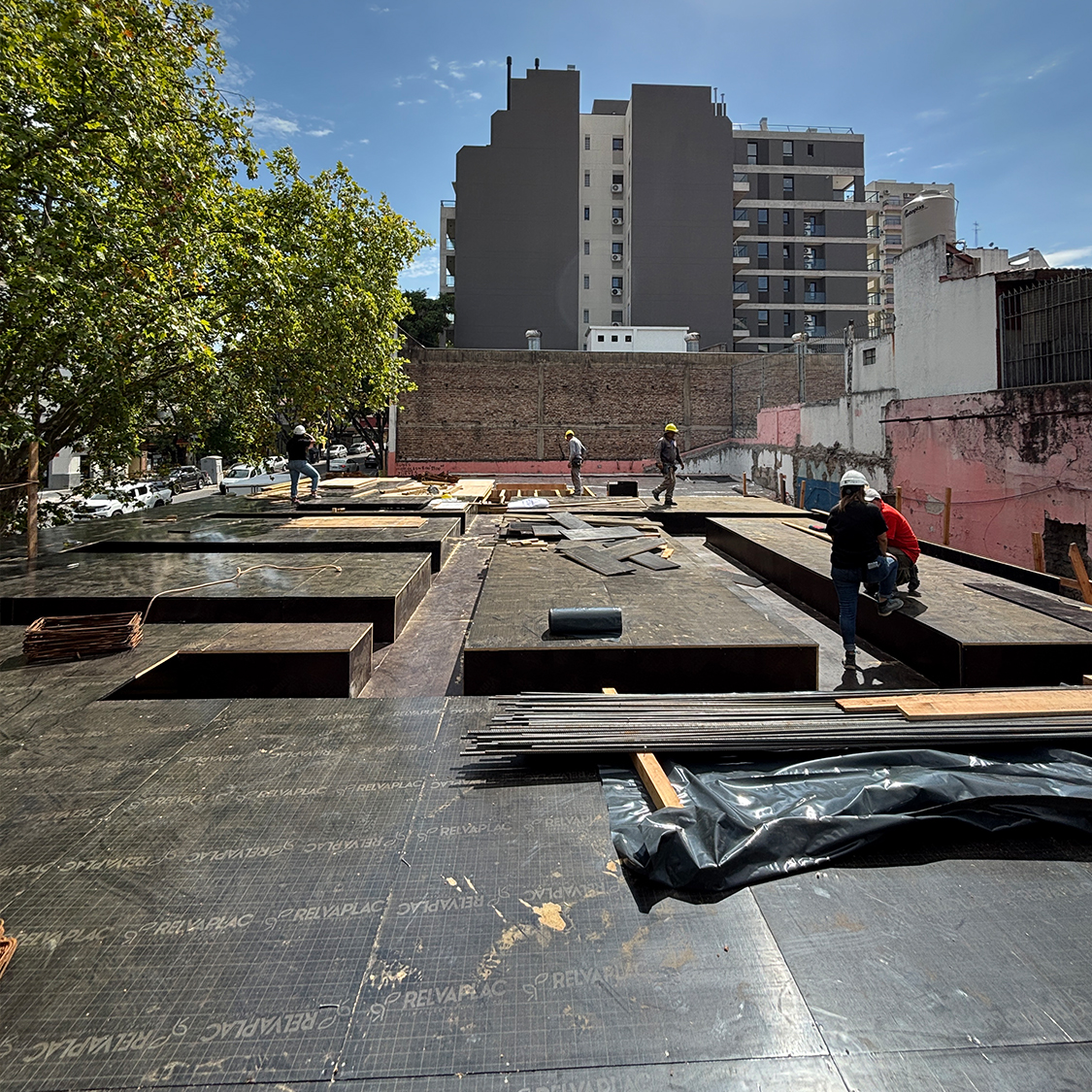

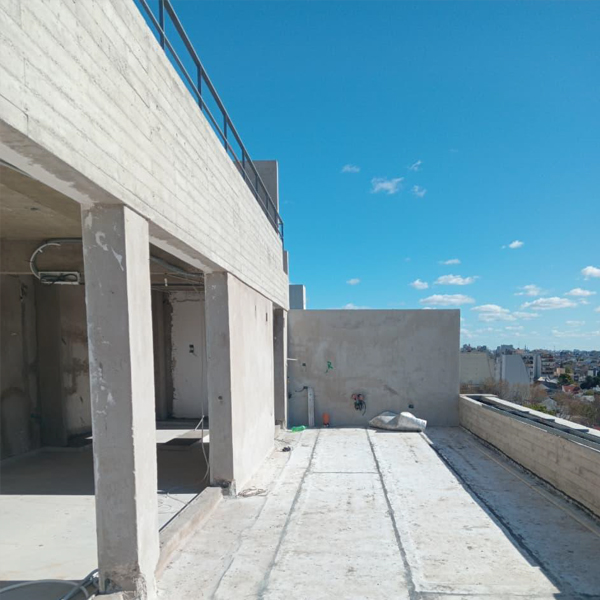

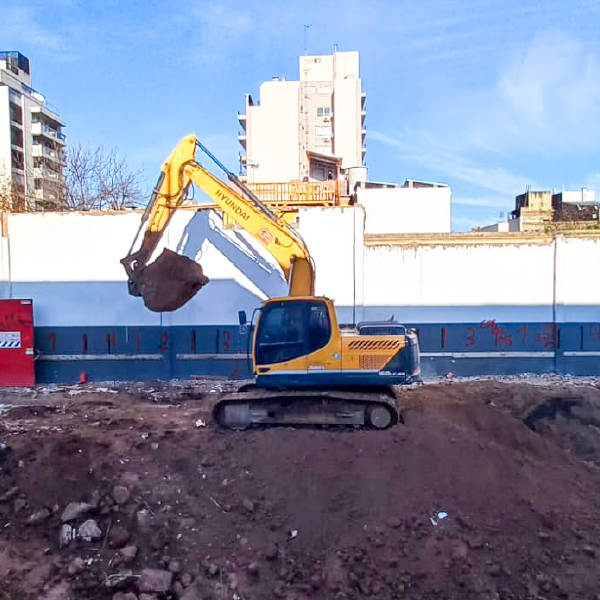

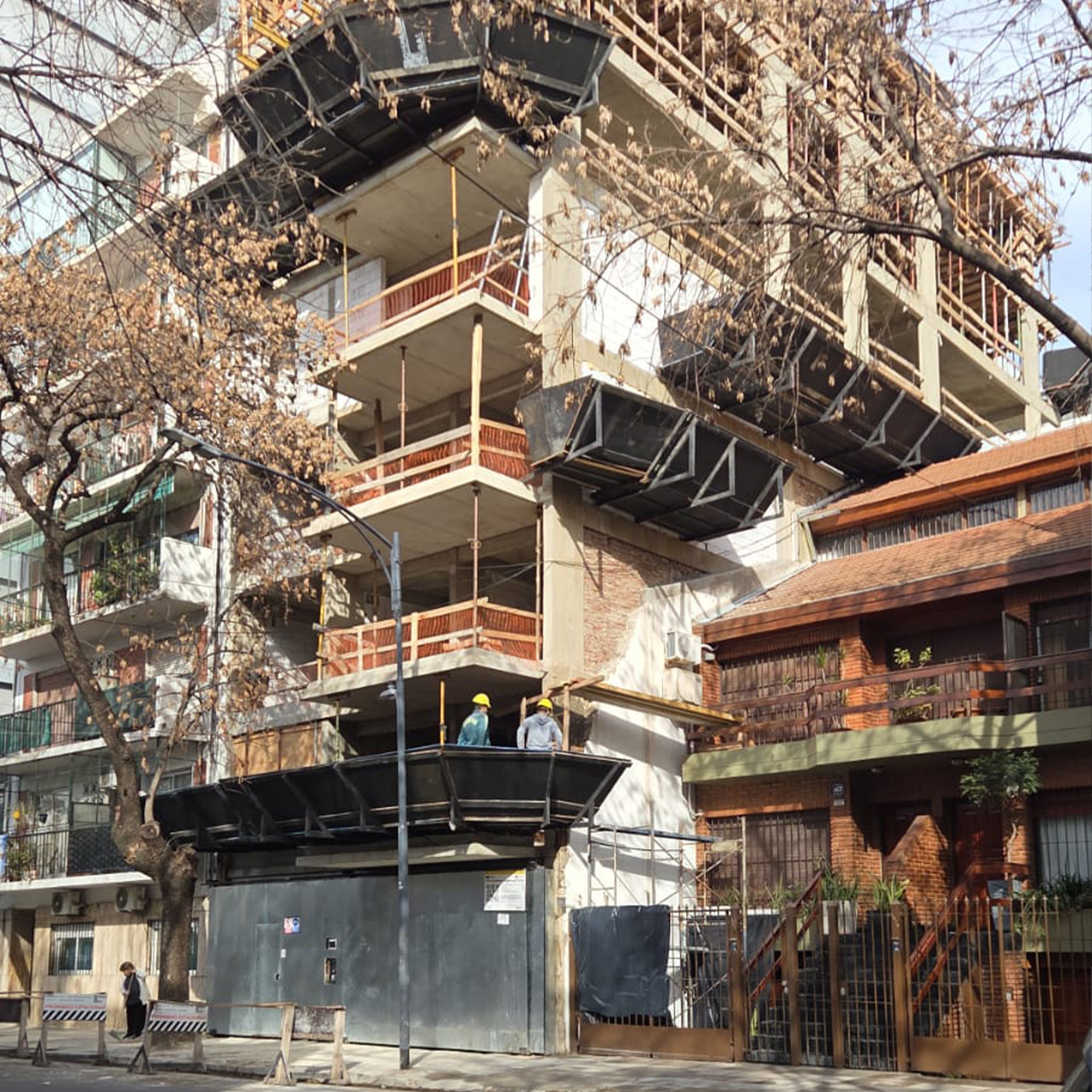

AV. MOSCONI 2151

VILLA PUEYRREDÓN

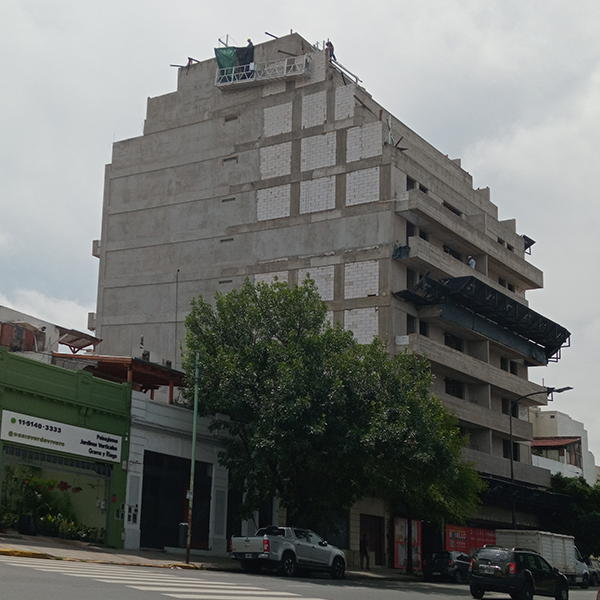

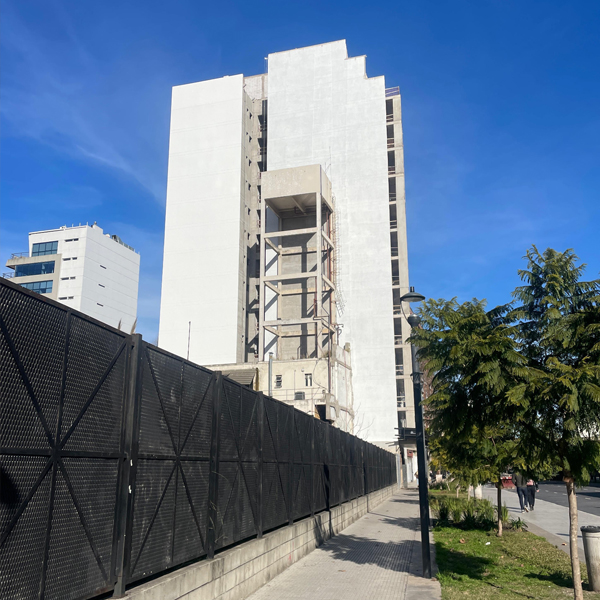

AVANCE DE OBRA | AGOSTO 2025

71%

TRABAJOS REALIZADOS

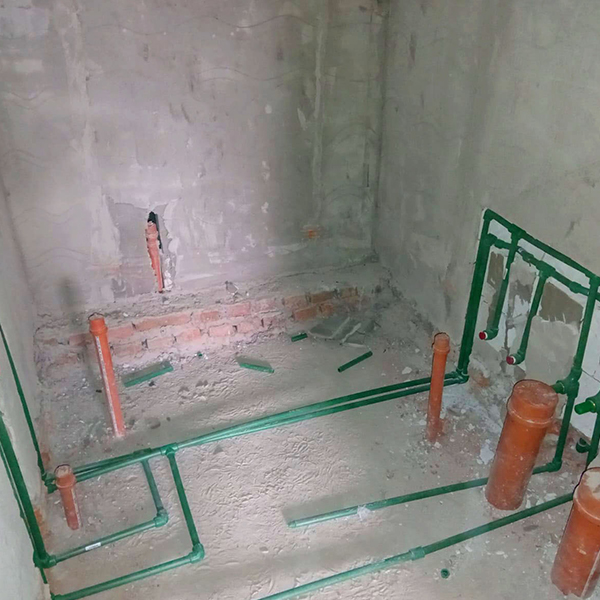

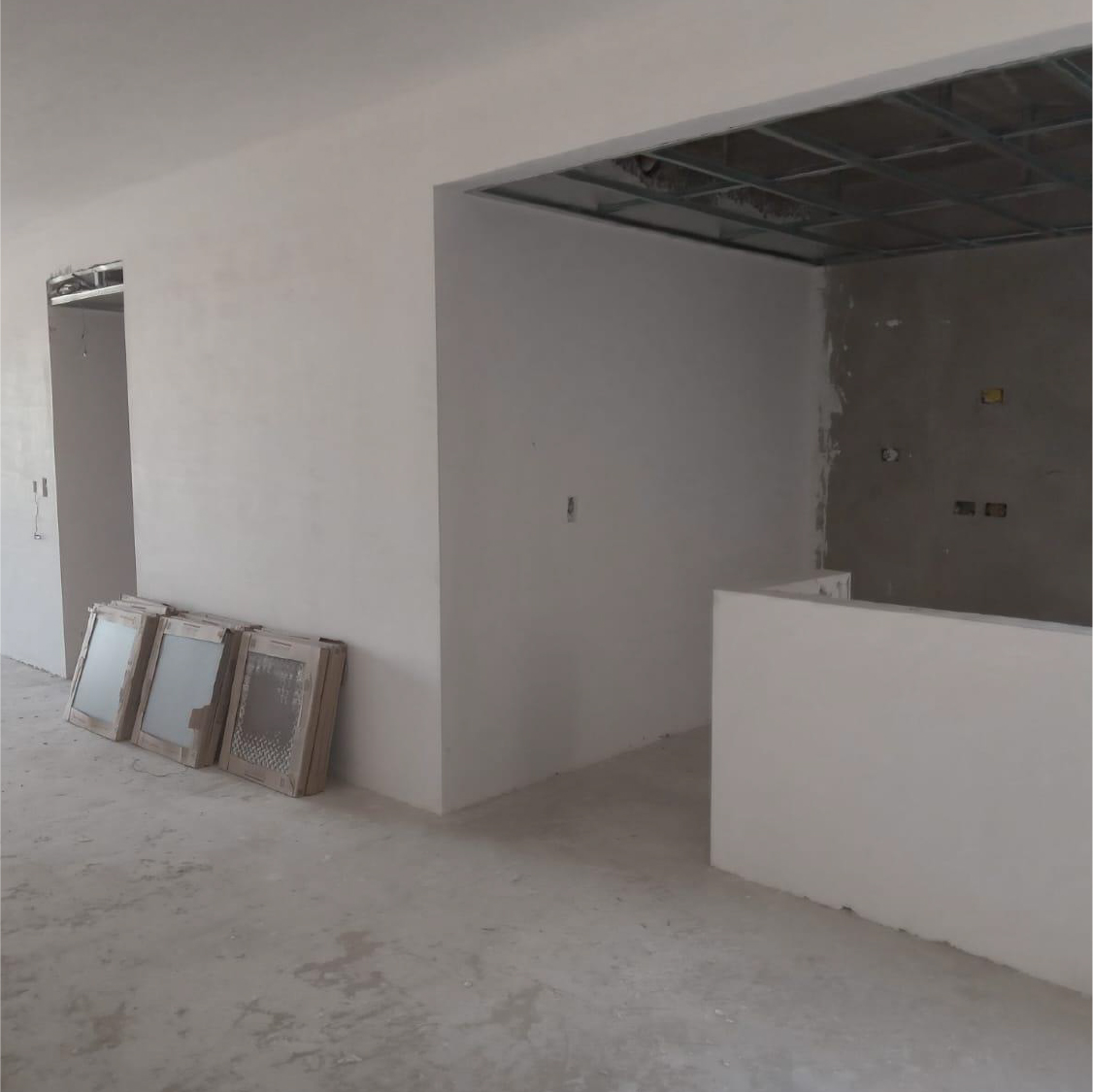

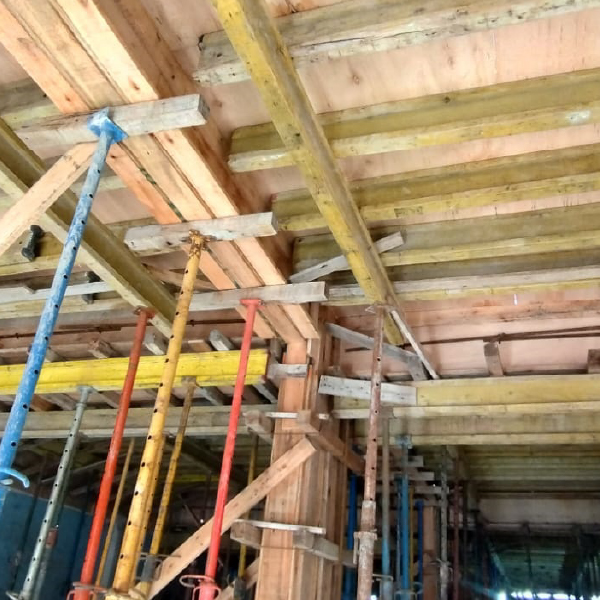

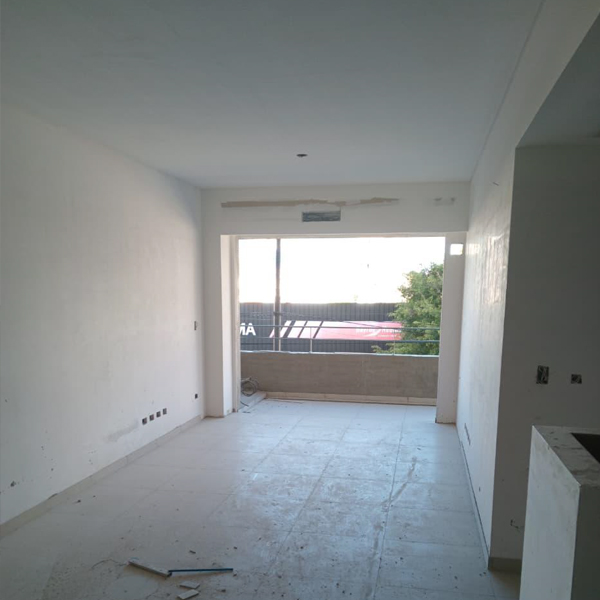

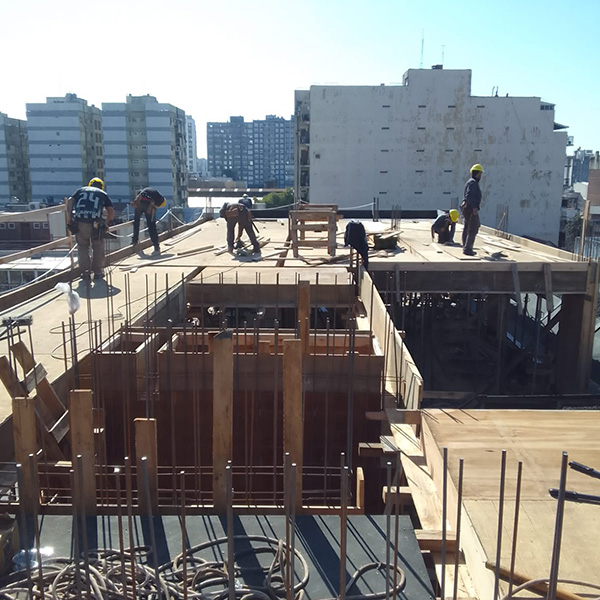

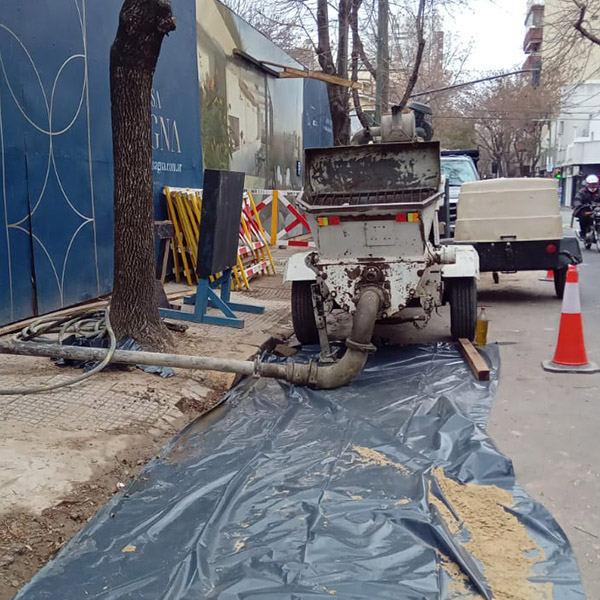

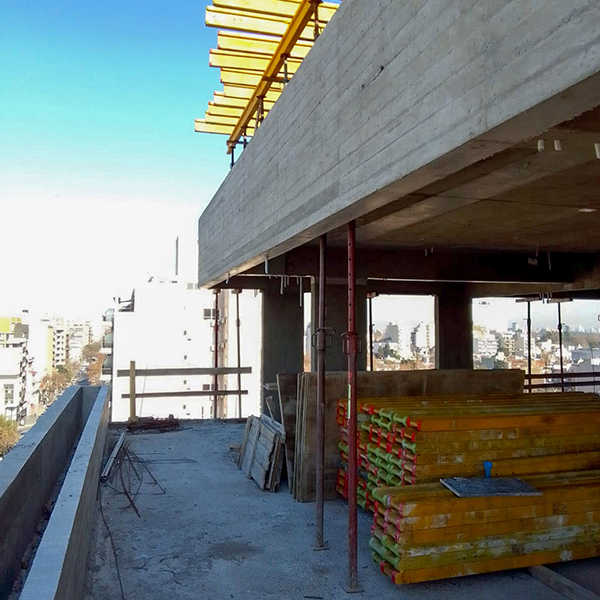

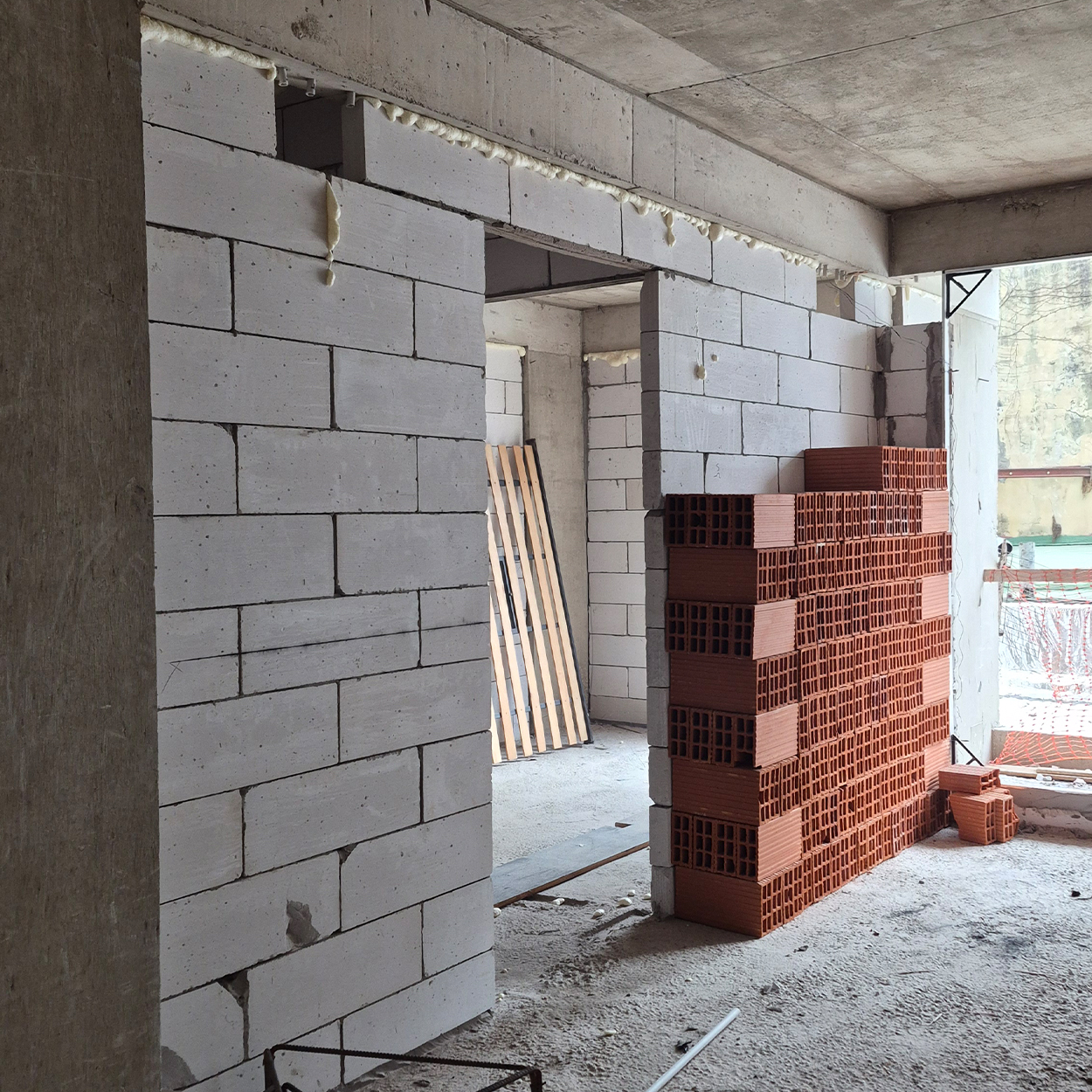

Membranas, carpetas y contrapisos en azoteas, revoques en azoteas, carpetas de caja de escalera, colocación en balcones y cocinas, durlock del primer piso al octavo, tendido de gas en planta baja, tendido de incendio en subsuelo, cableado de departamentos del primero al noveno piso y hormigón del estacionamiento del subsuelo.

A REALIZAR

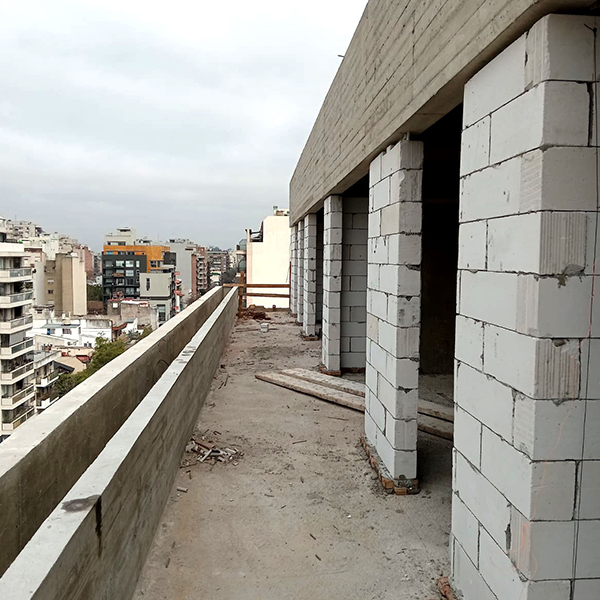

Colocación de losetas de terminación en terrazas, colocación de balcones y cocinas, rodillado de caja de escalera y narices de escalera, durlock del primero al noveno, pastina de cerámica, armado de ascensores y comienzo de la pintura exterior.

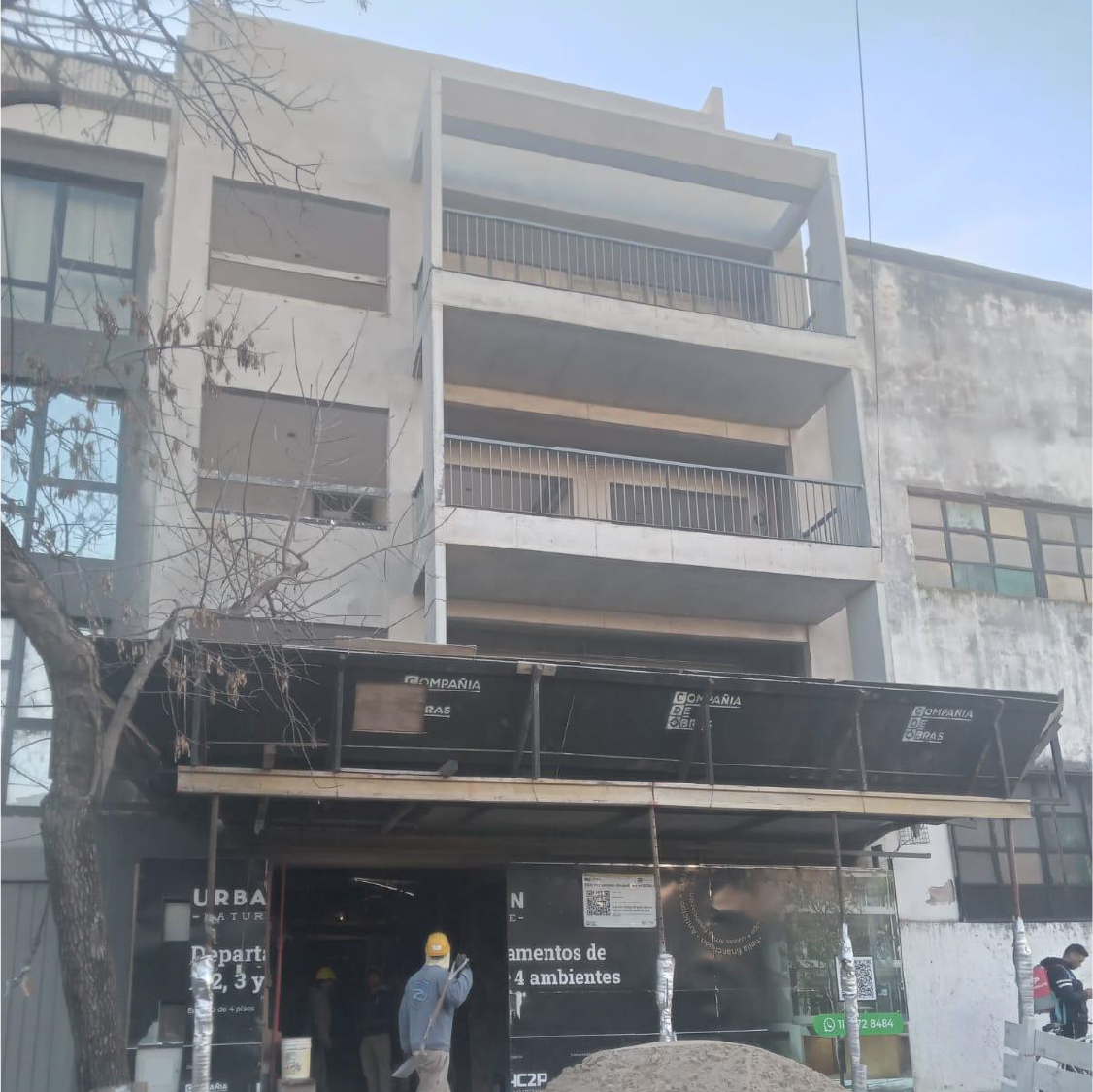

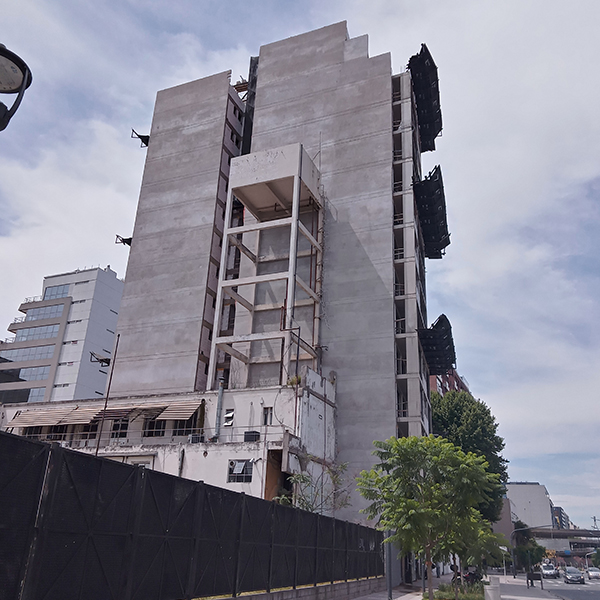

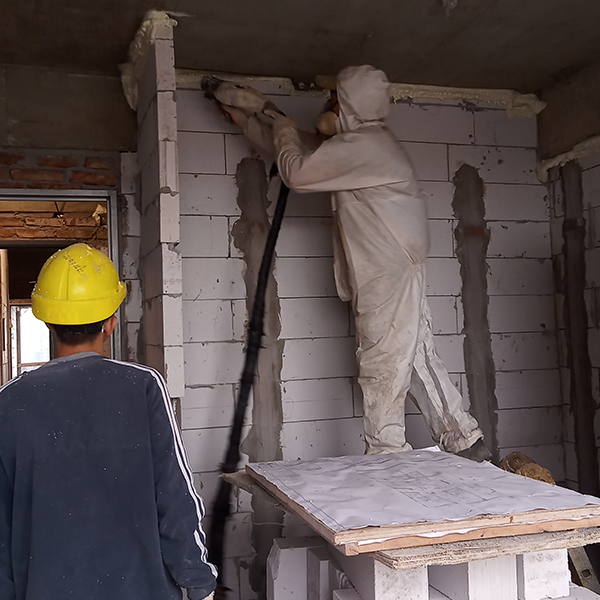

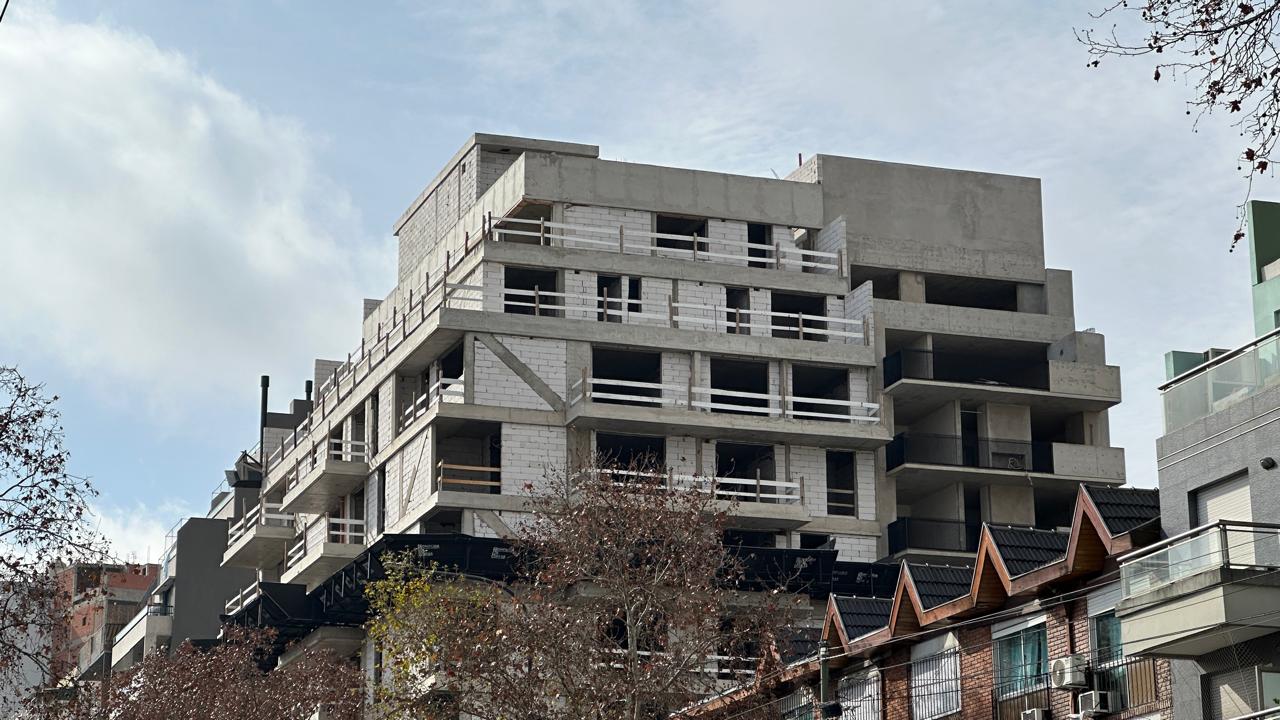

AV. PASEO COLÓN 1062

SAN TELMO

AVANCE DE OBRA | AGOSTO 2025

77,8%

TRABAJOS REALIZADOS

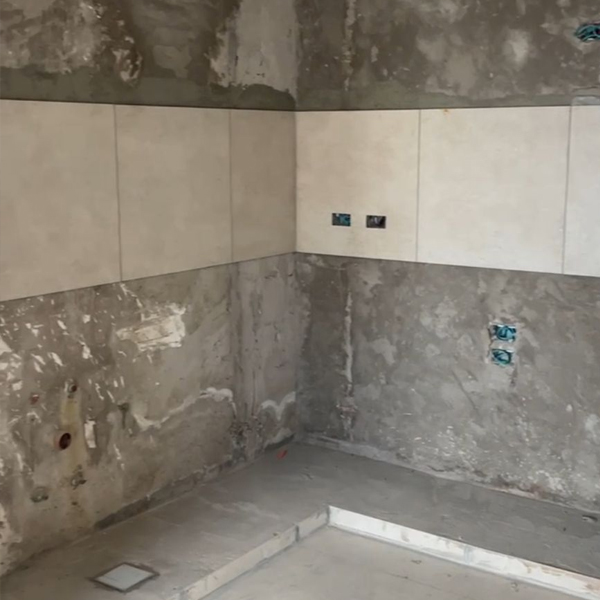

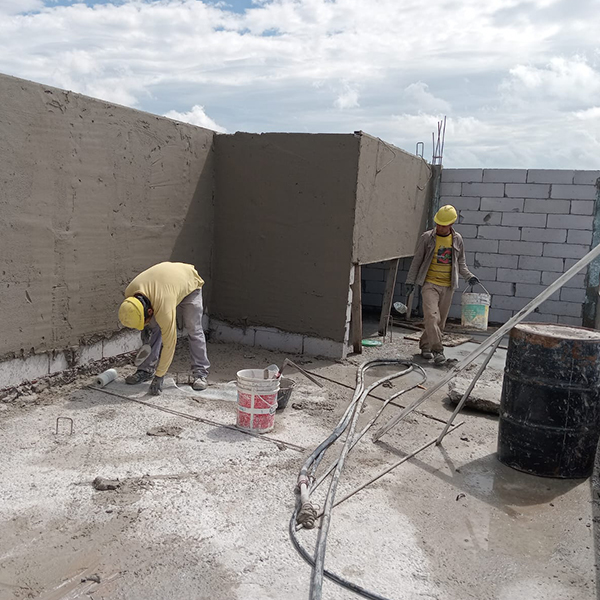

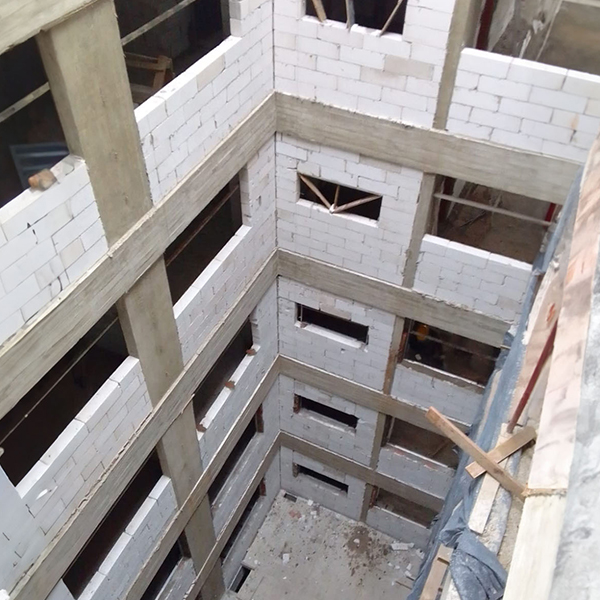

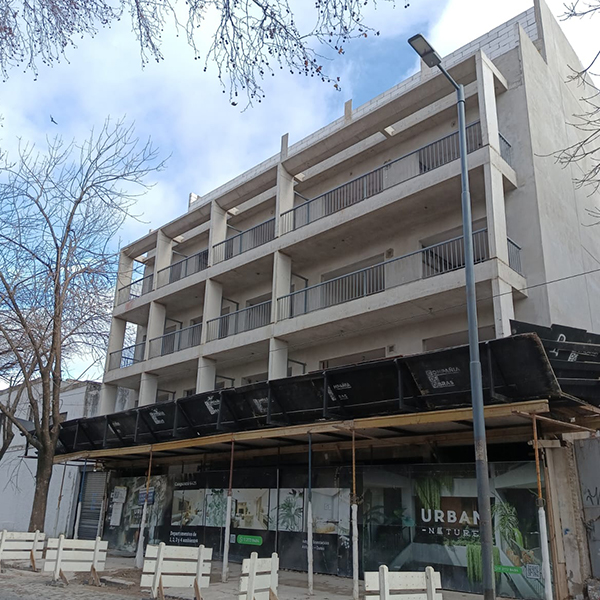

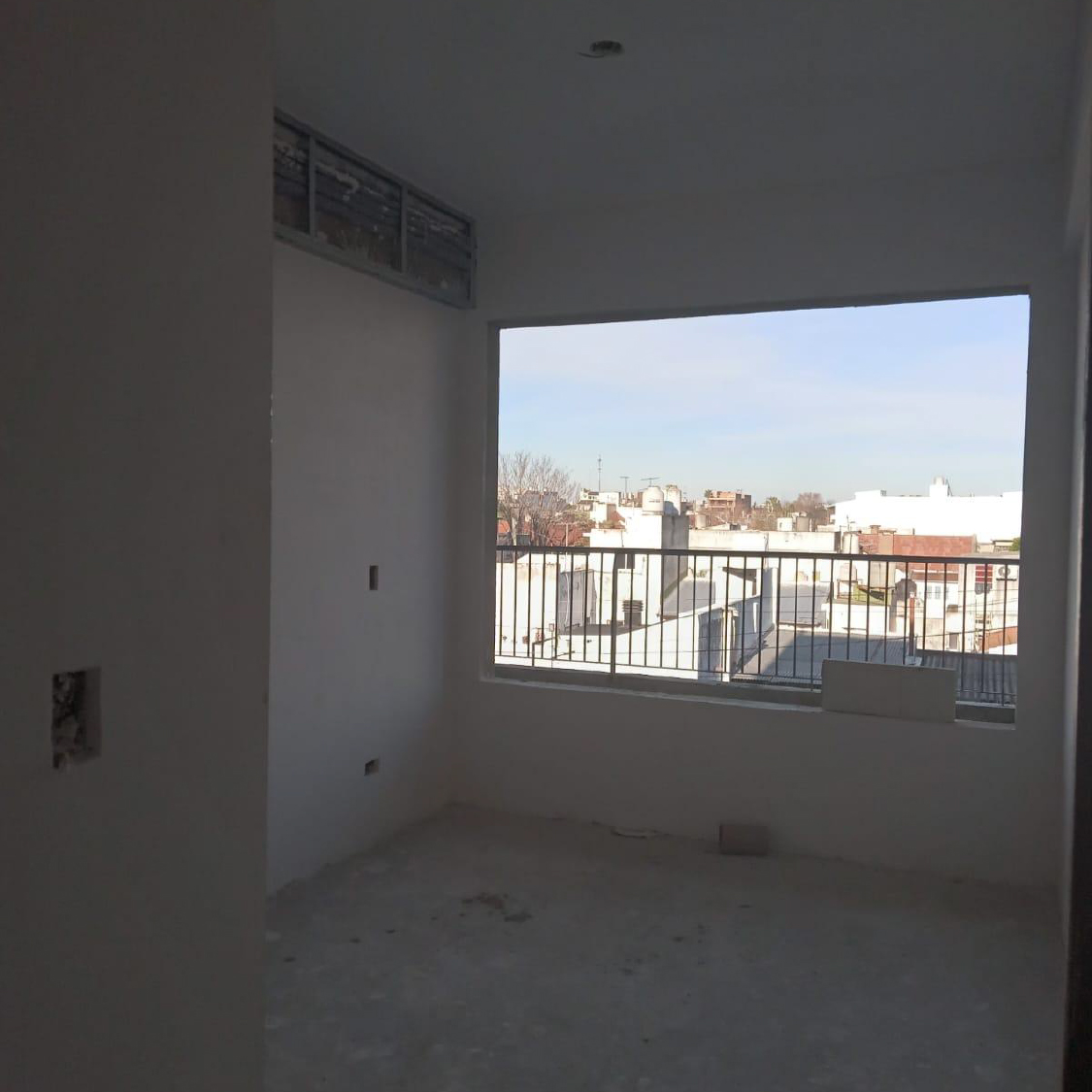

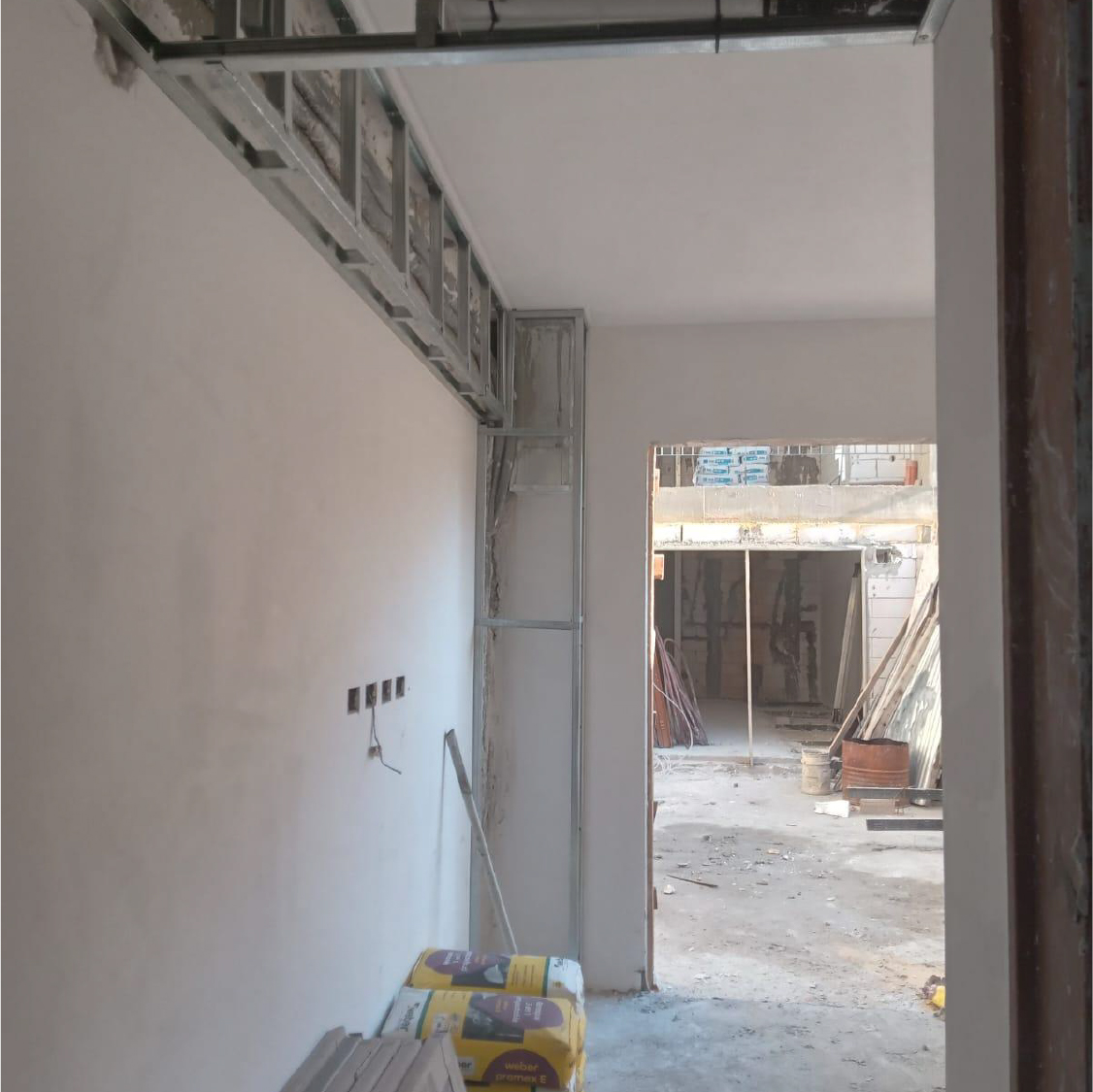

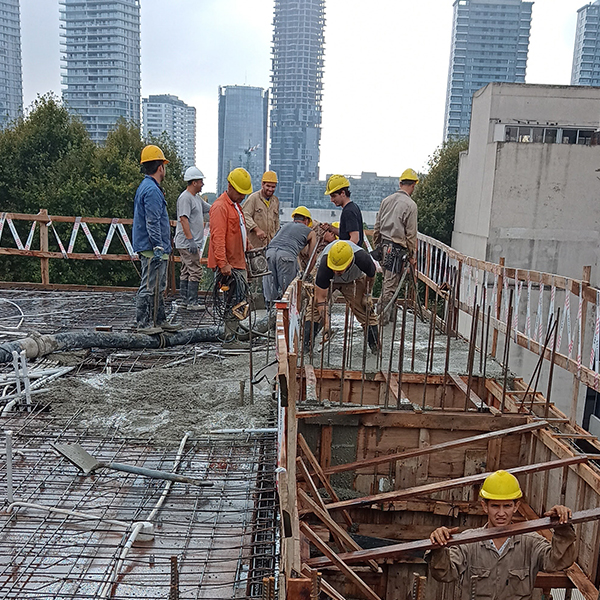

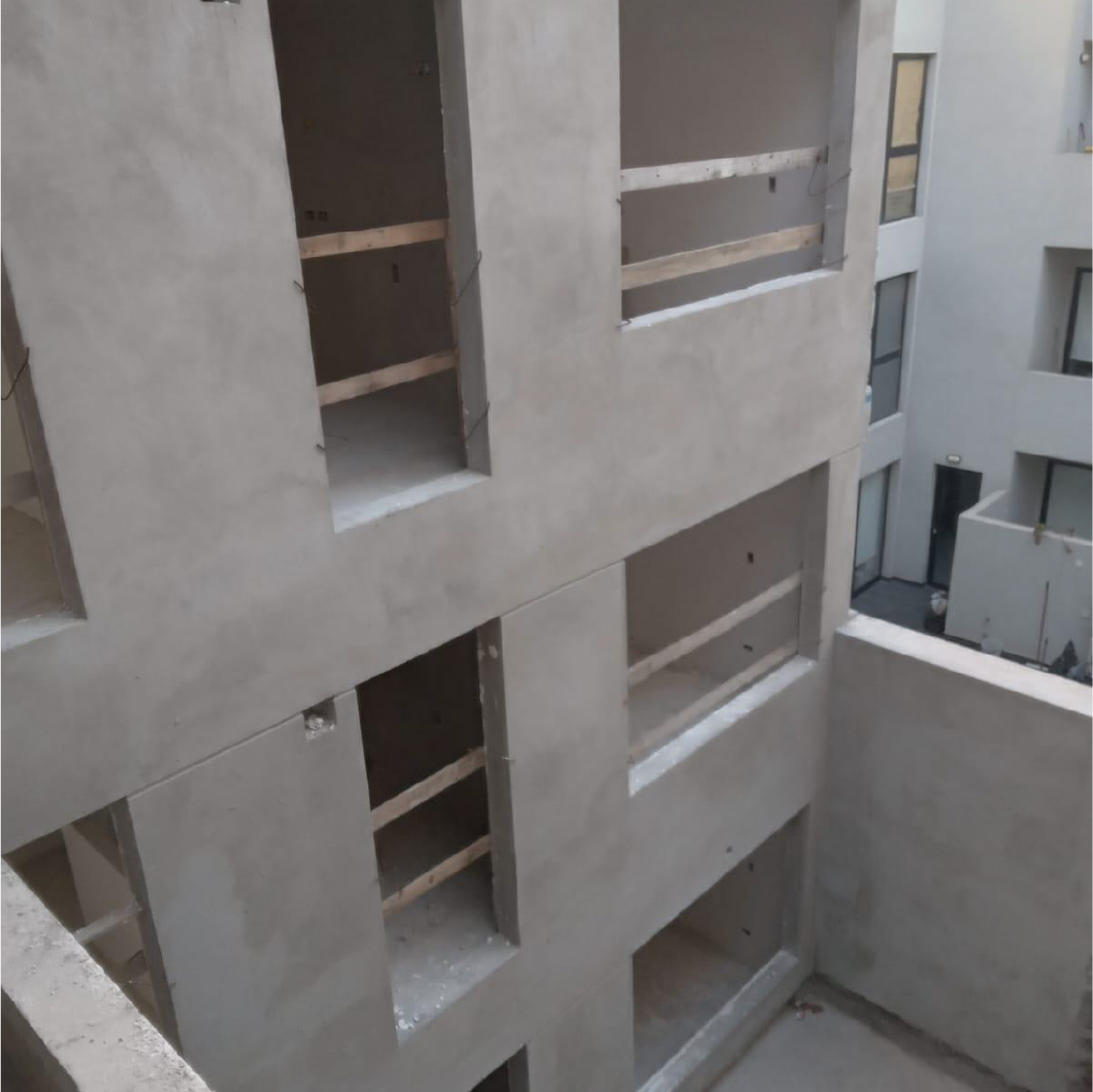

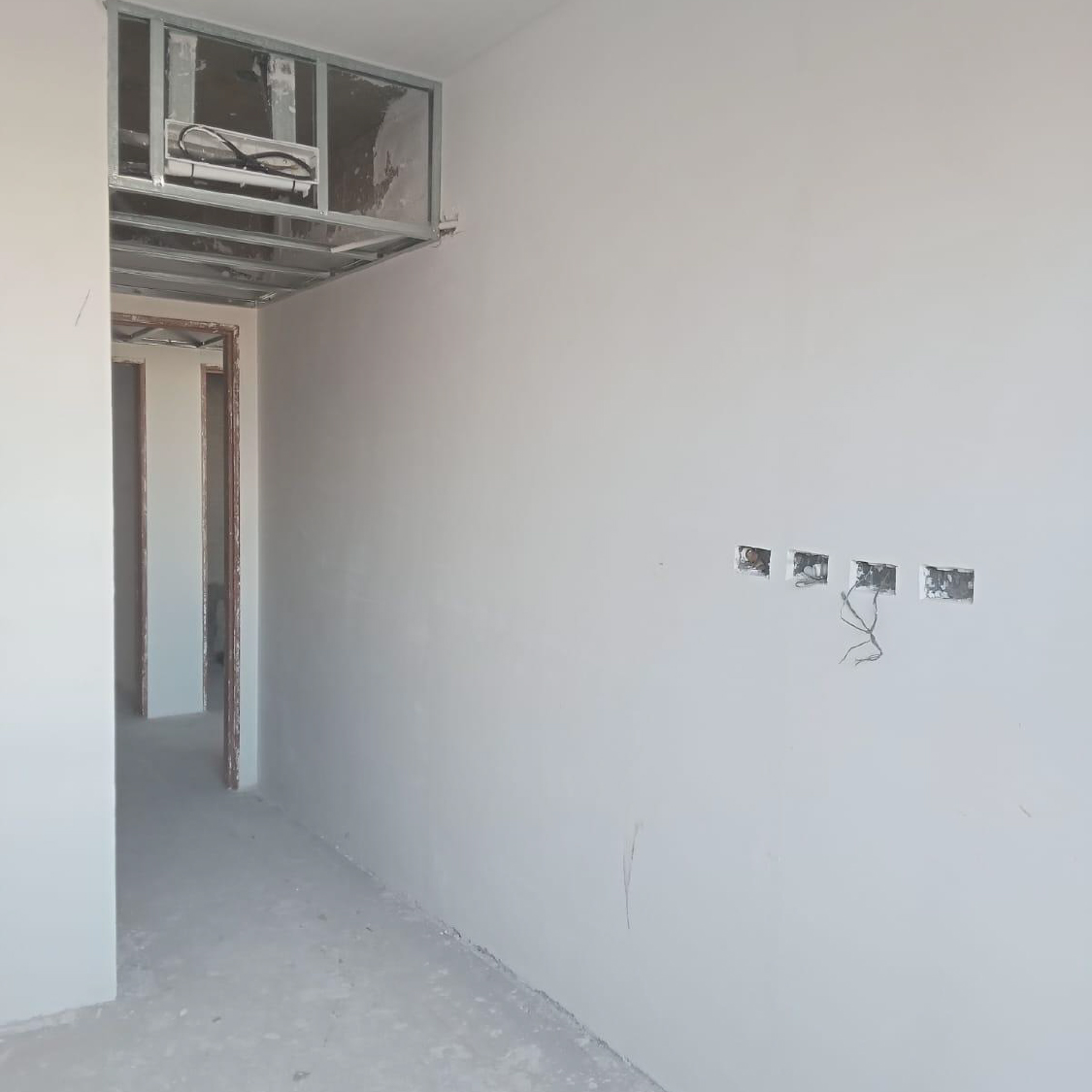

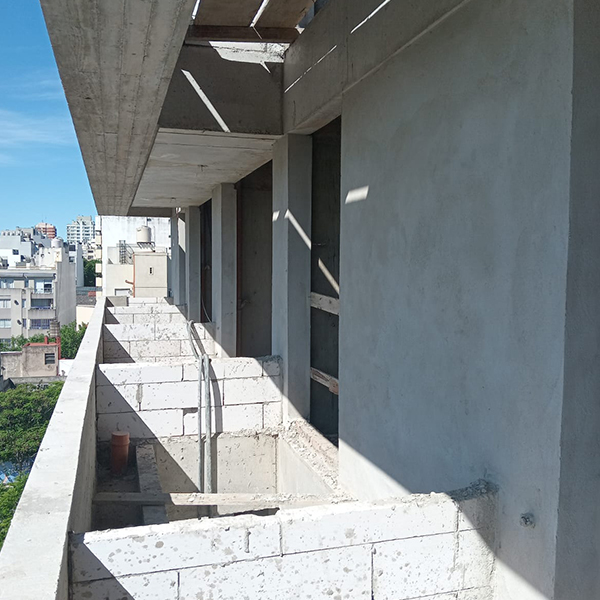

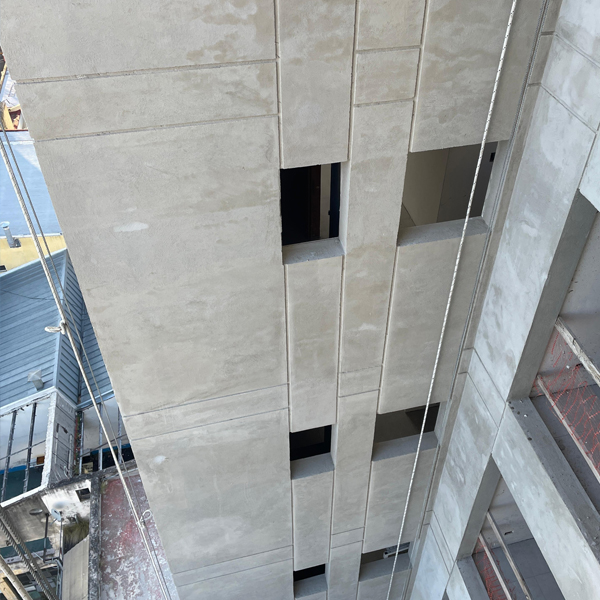

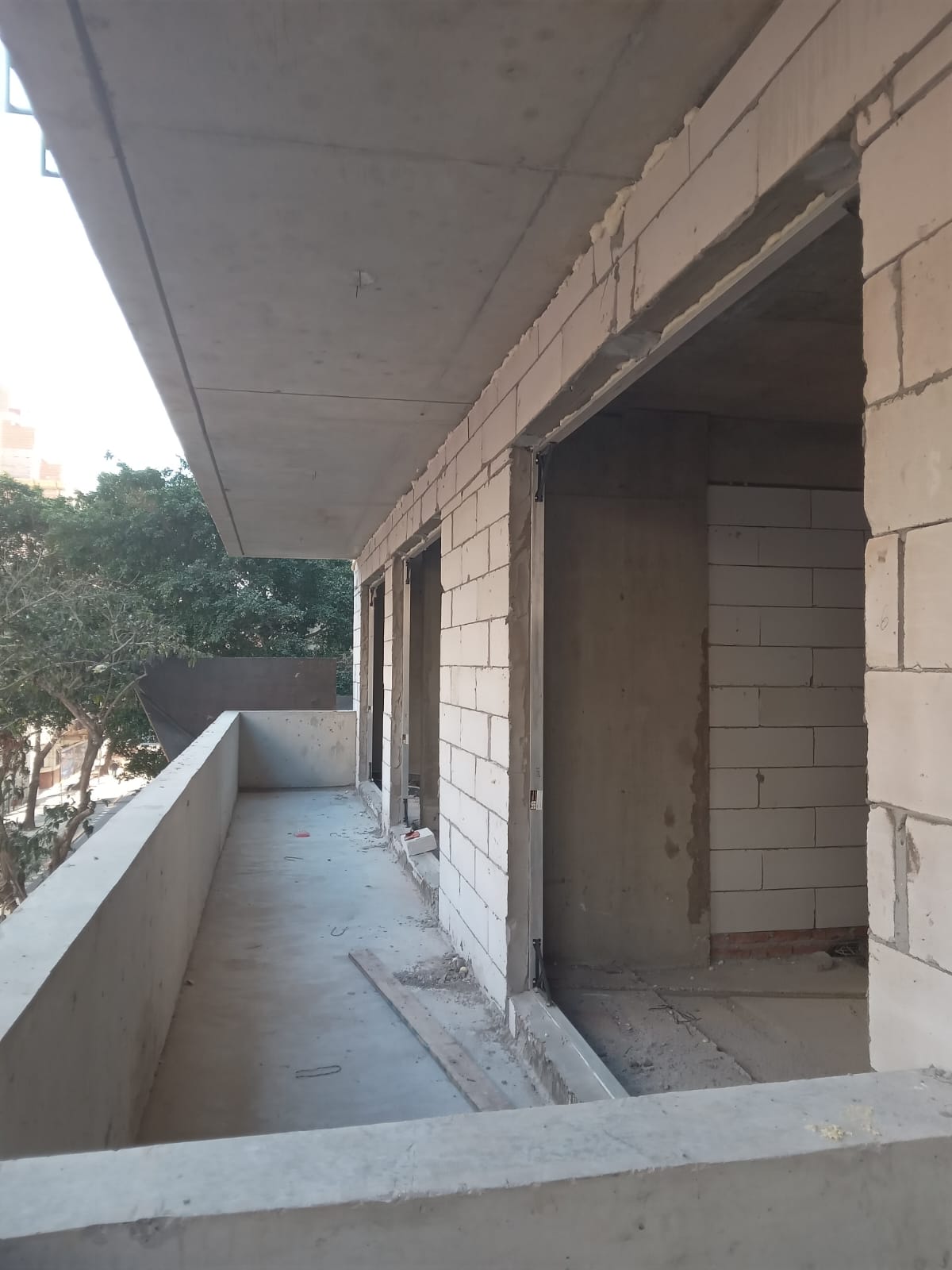

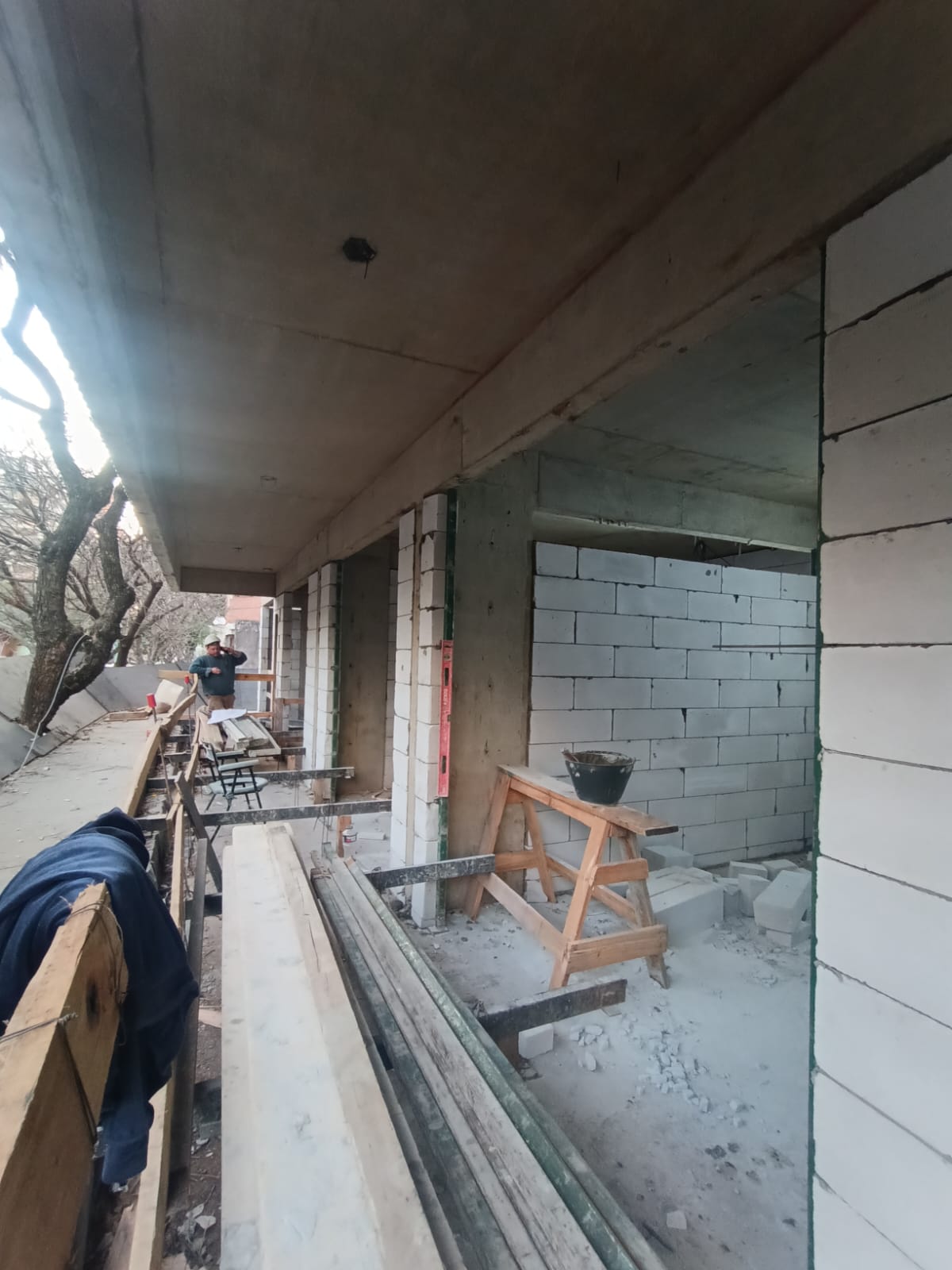

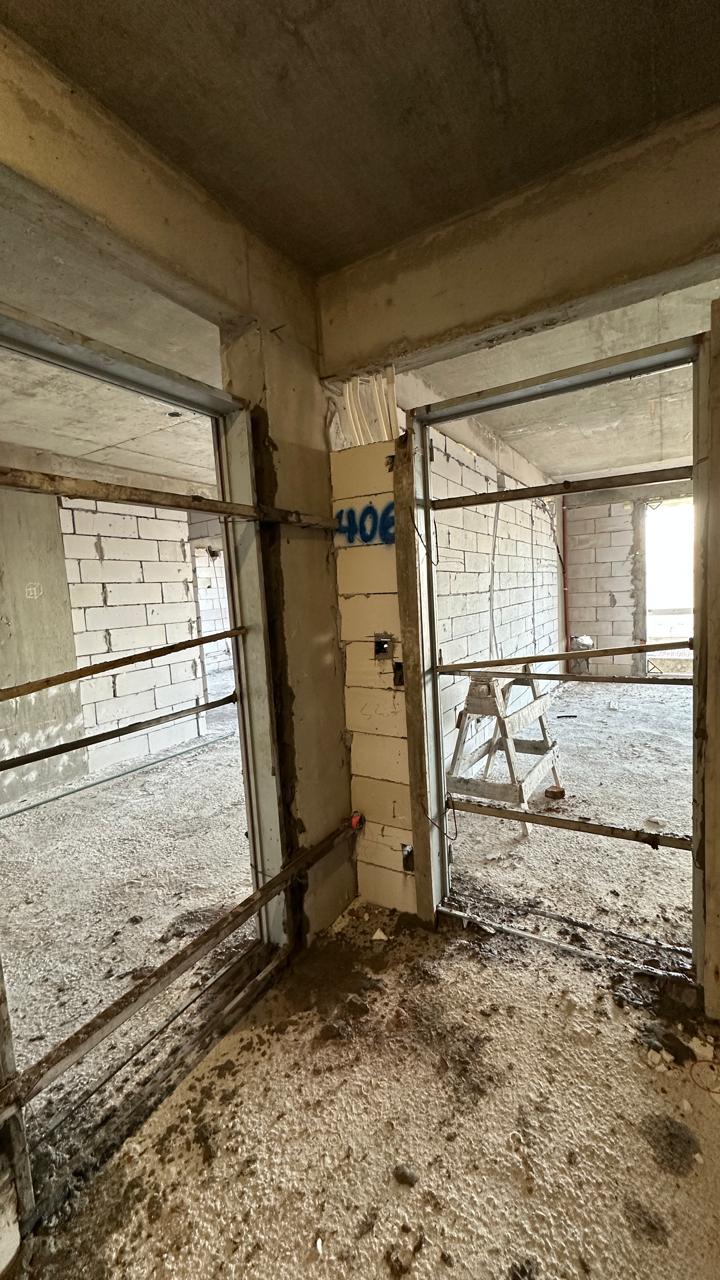

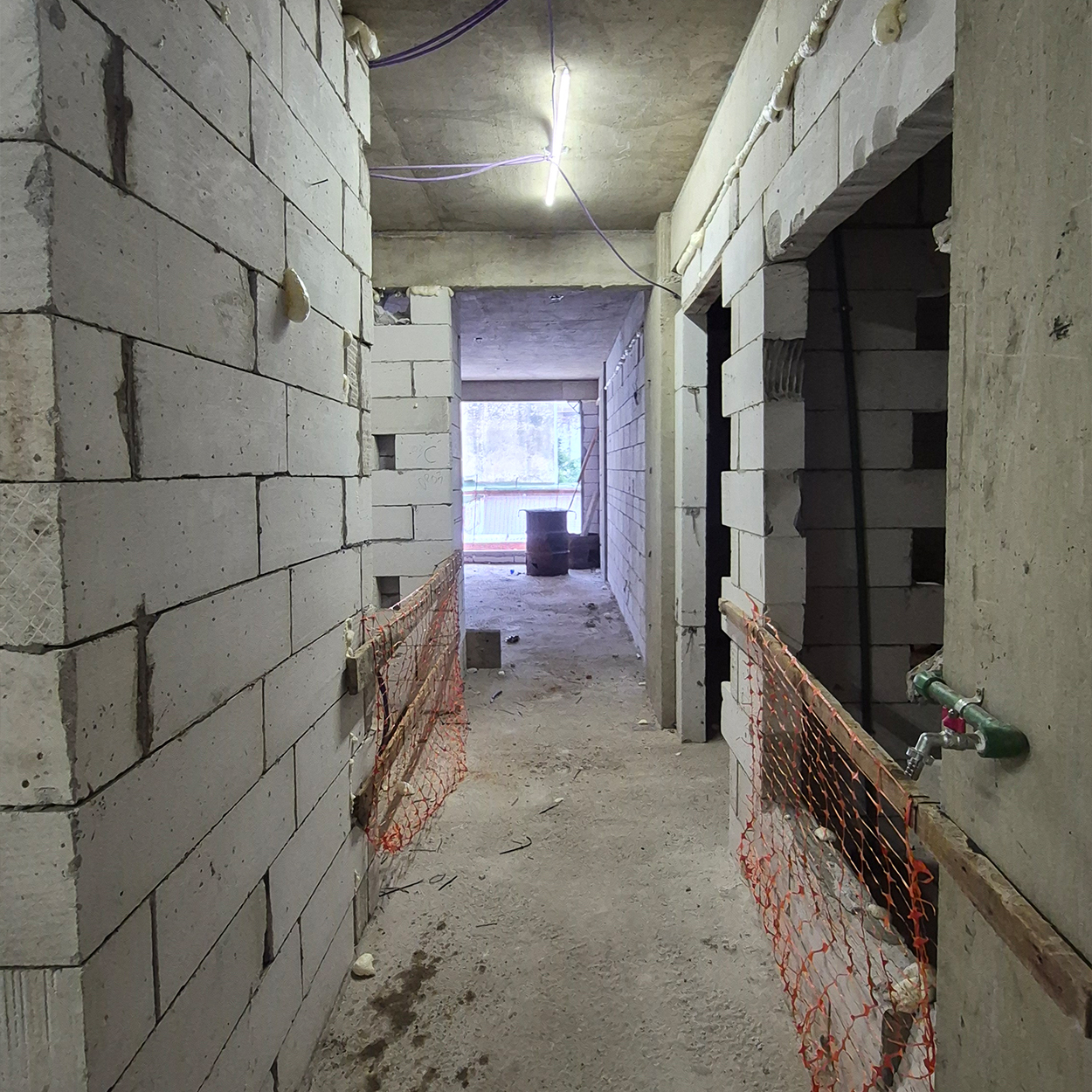

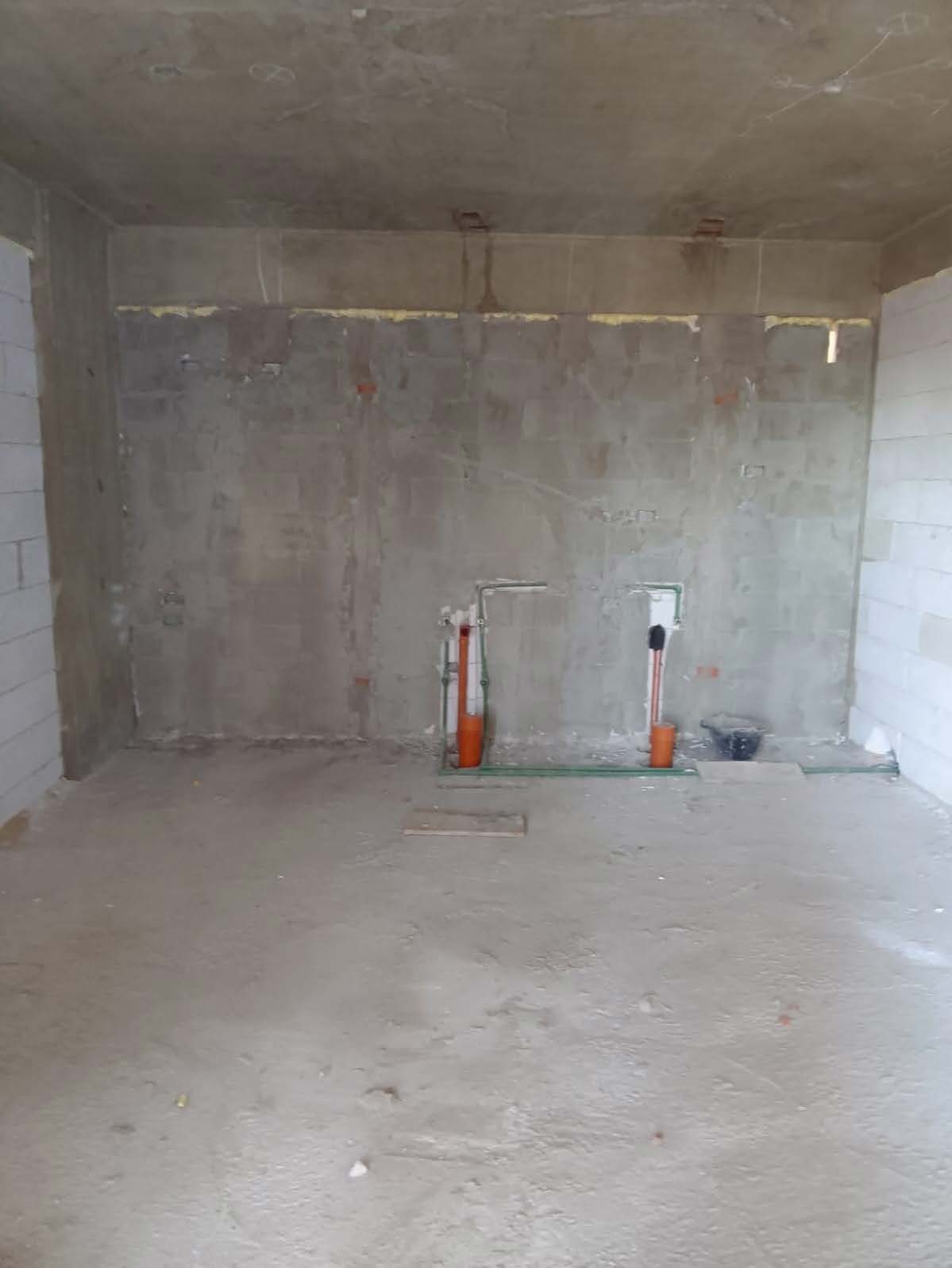

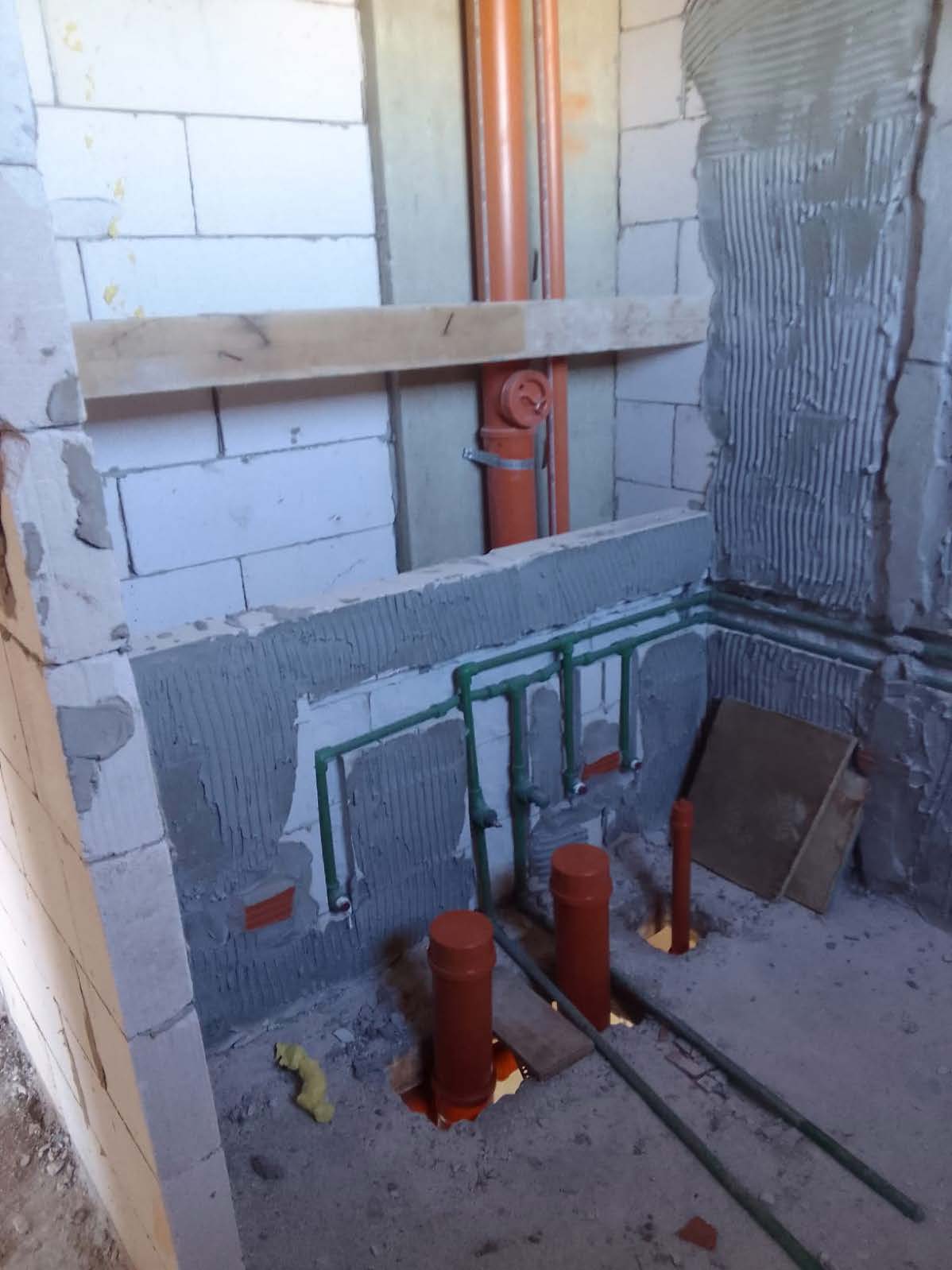

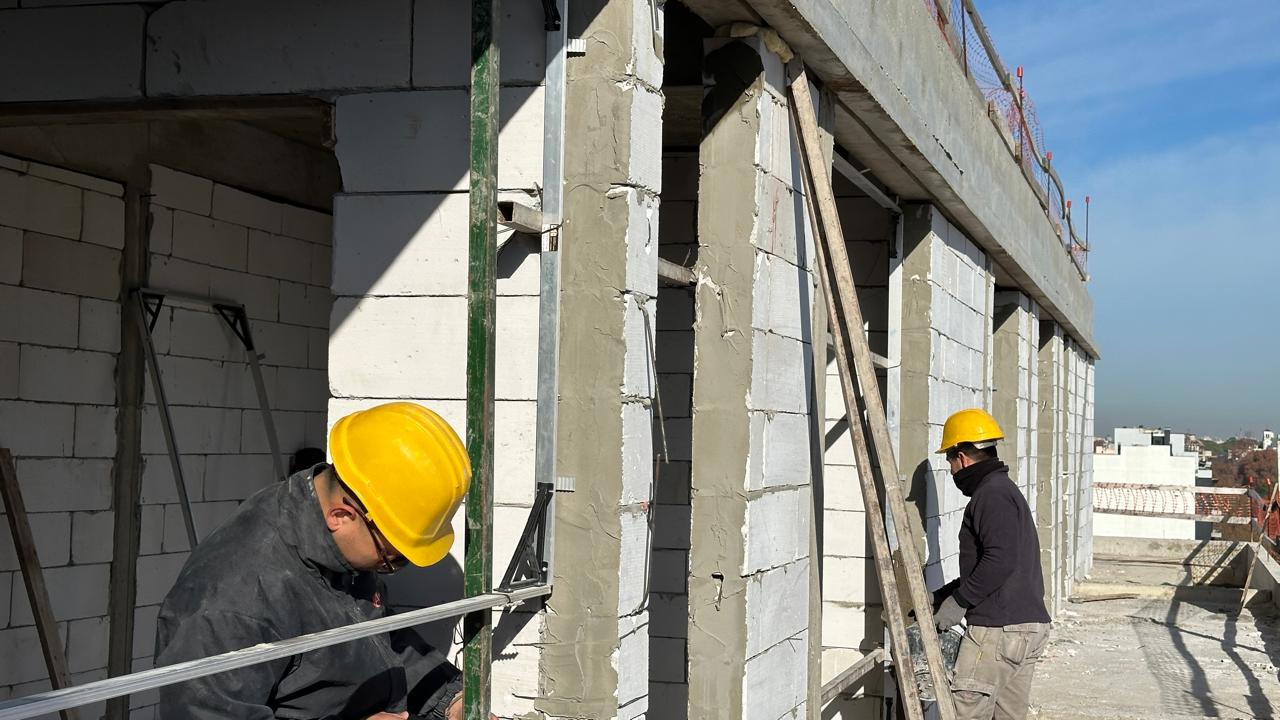

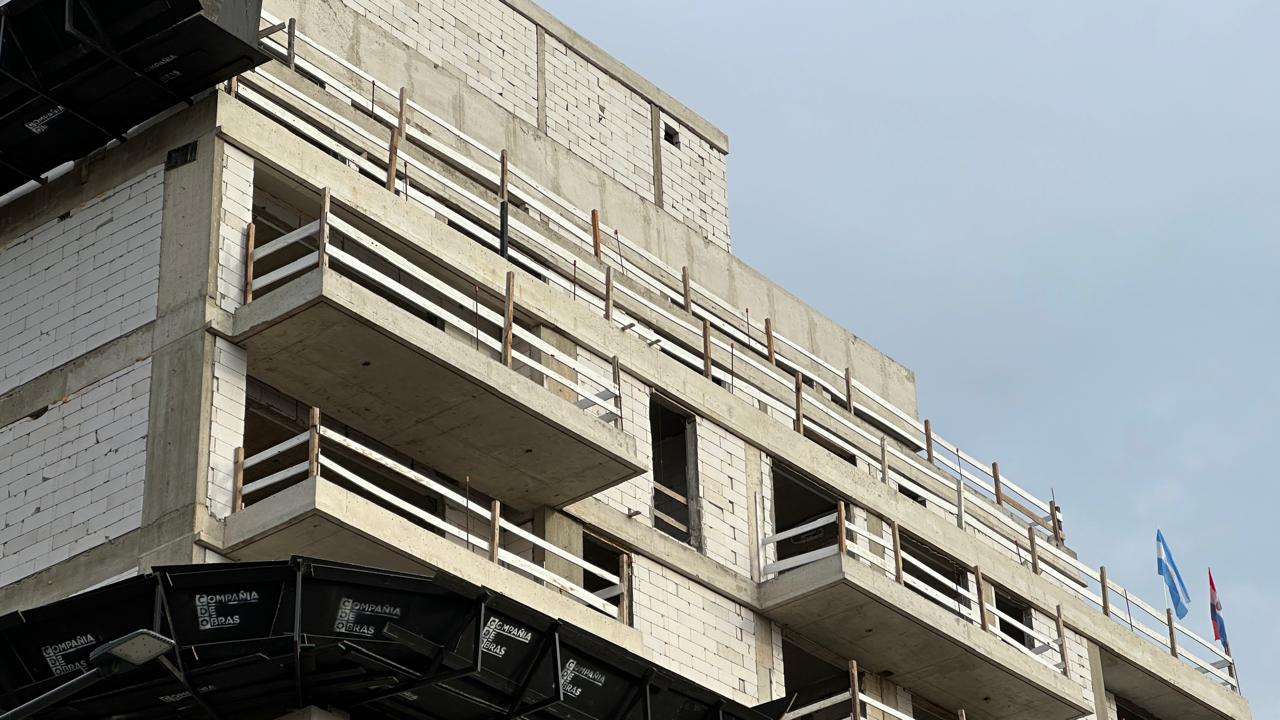

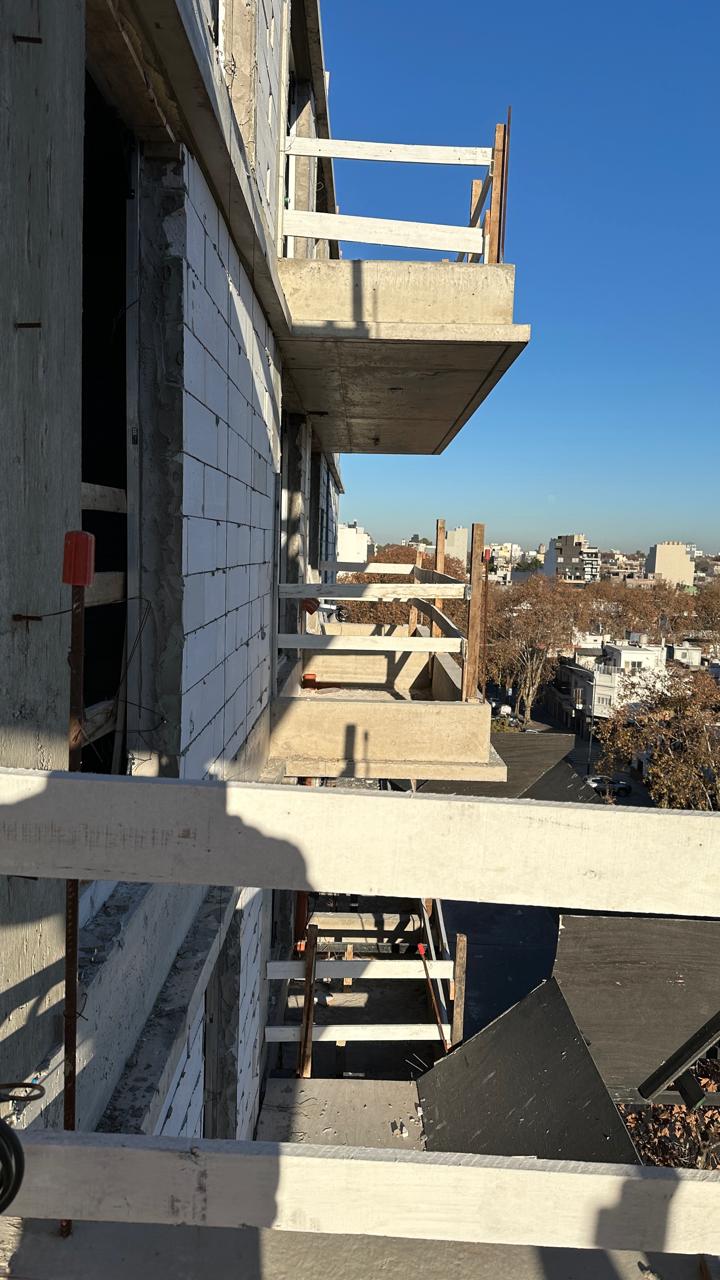

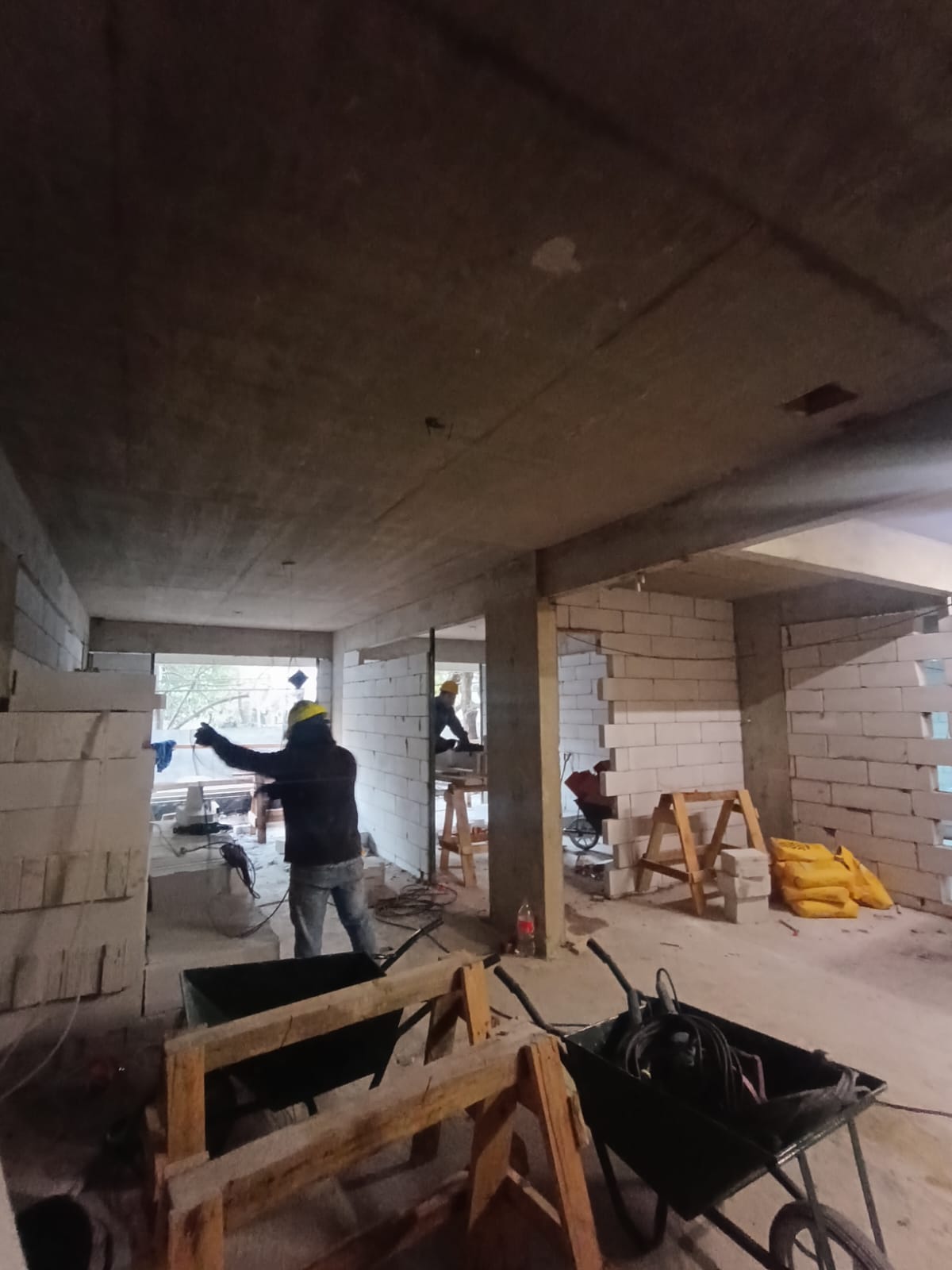

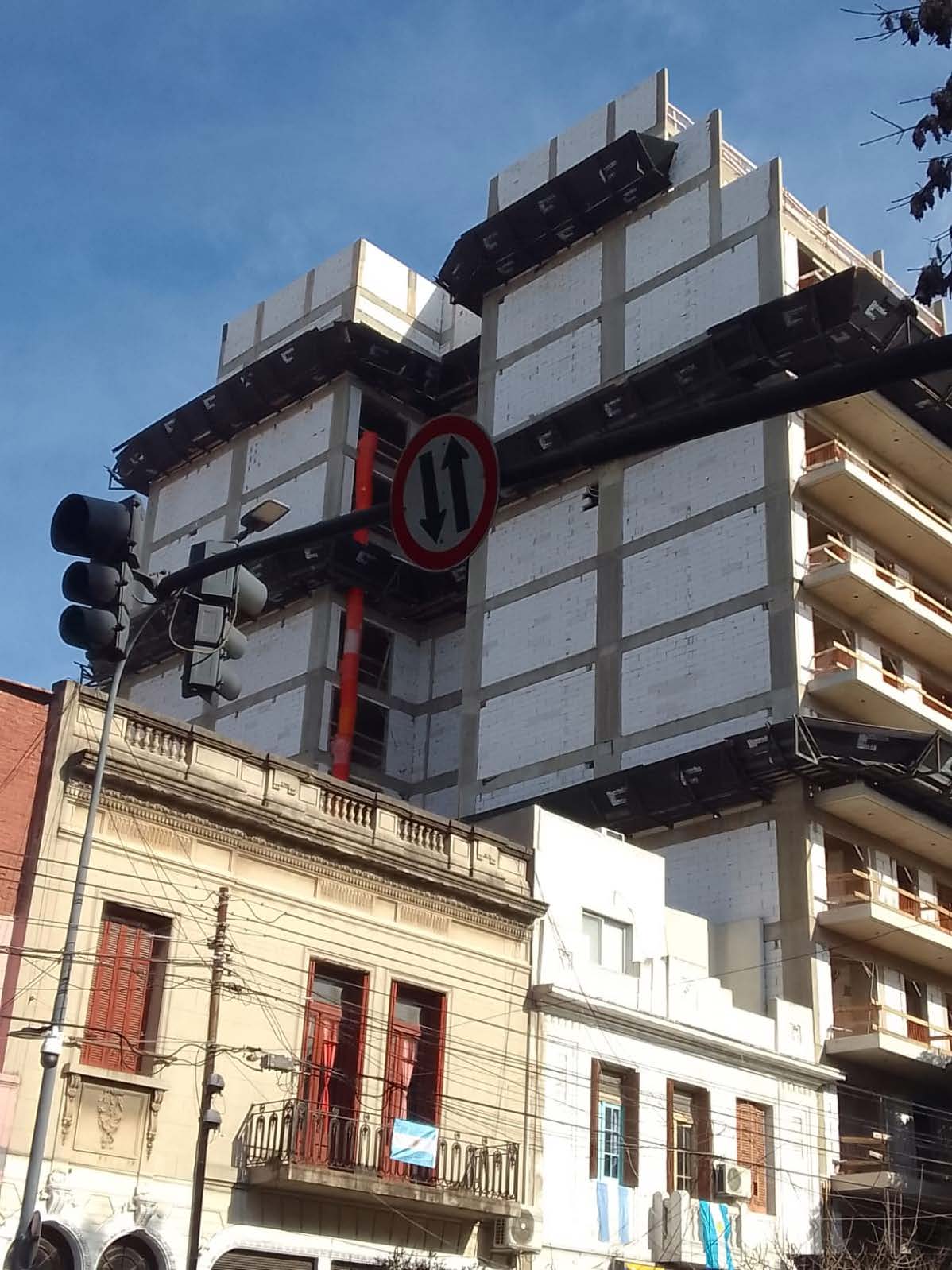

ALBAÑILERÍA: Se completó la colocación de pisos, zócalos y revestimientos de porcelanato en el interior de todas las unidades, incluyendo cocina, baño y balcón, desde el piso 1° hasta el 14°. Se completó la totalidad de los revoques exteriores, incluidas las 4 caras, el pulmón y las terrazas técnicas.

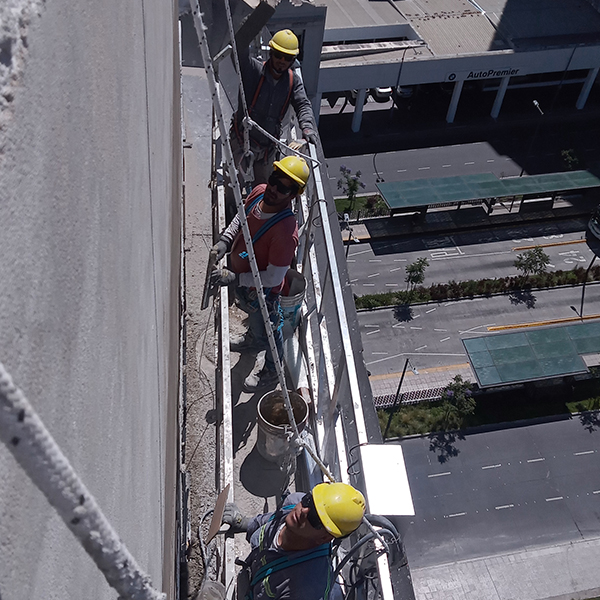

PINTURA: Se fi nalizó la pintura en medianeras derecha e izquierda, en herrerias de balcón y marcos de puertas interiores.

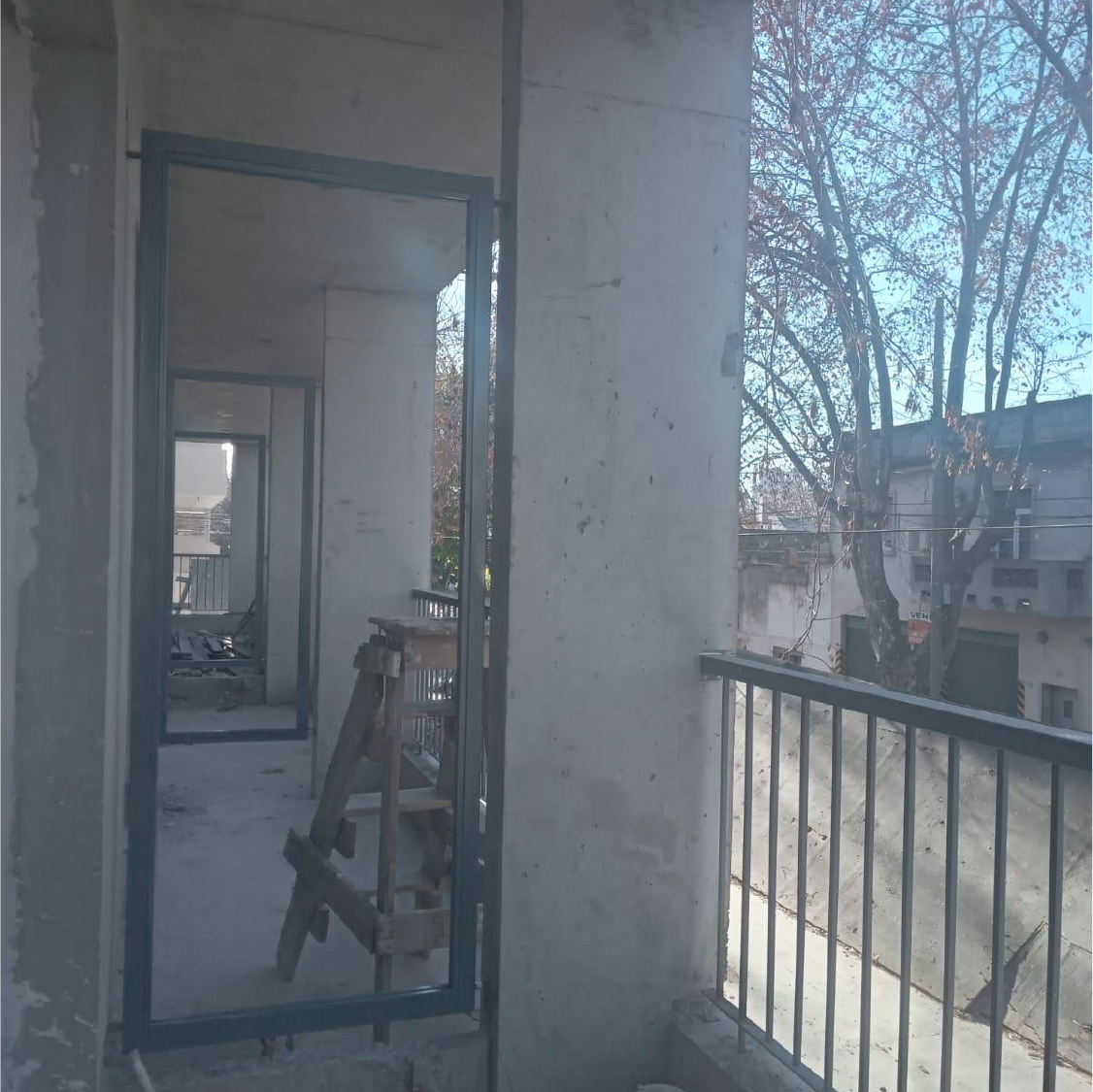

MEMBRANAS: Se finalizó la colocación en balcones.

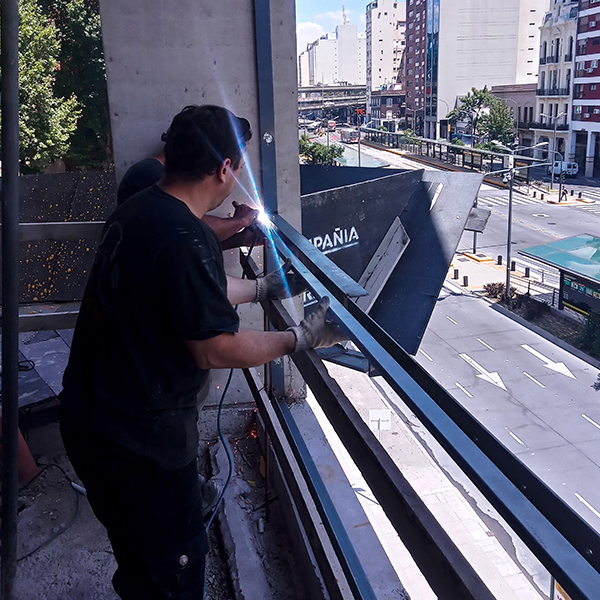

HERRERÍAS: Se finalizó la colocación de barandas y pasamanos en cajas de escaleras.

ASCENSORES: Se comenzó la instalación en uno de los huecos del ascensor.

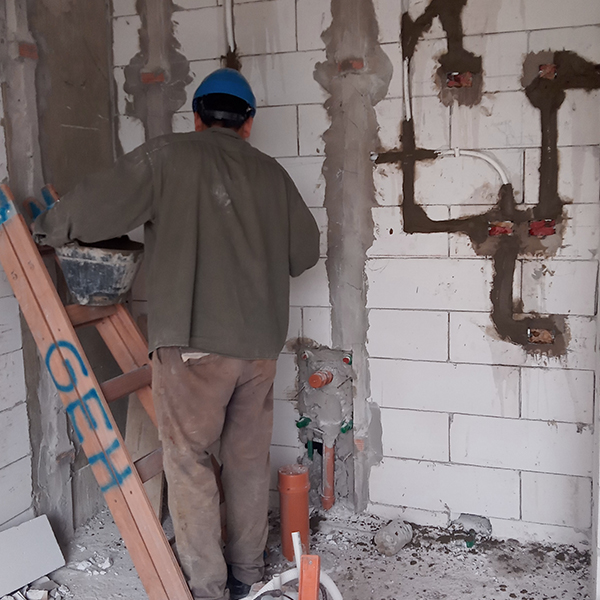

ELECTRICIDAD: Se fi nalizó el cableado en las unidades funcionales, se fi nalizó las salas de medidores y cámara transformadora de edesur.

A REALIZAR

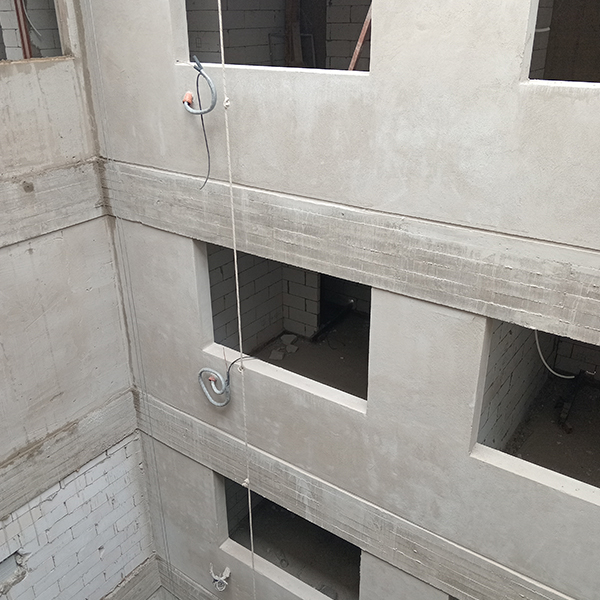

ALBAÑILERÍA: Finalizar revoques interiores en palieres y cajas de escaleras. Avanzar sobre revoques, contrapisos y carpetas en interior de planta baja y subsuelo.

PINTURA: Continuar pintando exteriores de pulmón, contrafrente y frente.

MEMBRANAS: Continuar con colocación en terrazas técnicas.

HERRERÍAS: Continuar con instalación de divisores de balcones, rodapiés de escaleras y accesorios en terraza técnica.

ASCENSORES: Finalizar instalación en el primer hueco y continuar con el segundo.

ELECTRICIDAD: Finalizar armado de montantes y comenzar con colocación de accesorios.

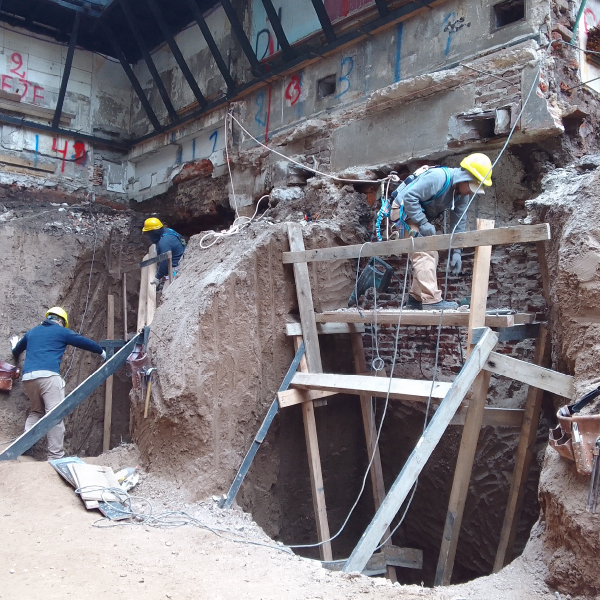

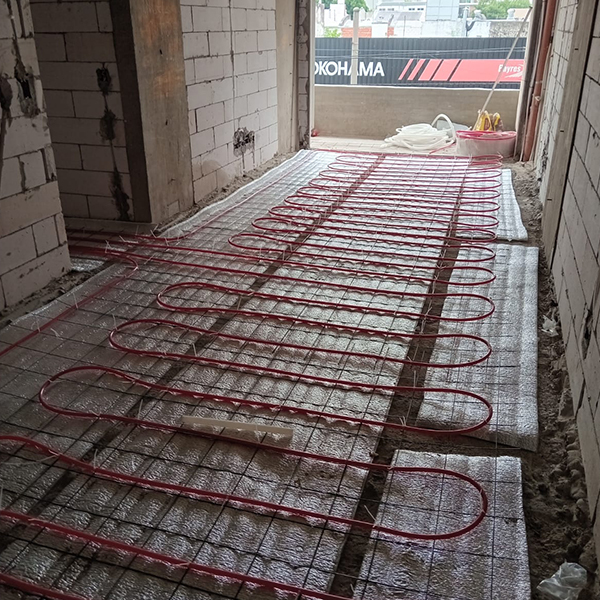

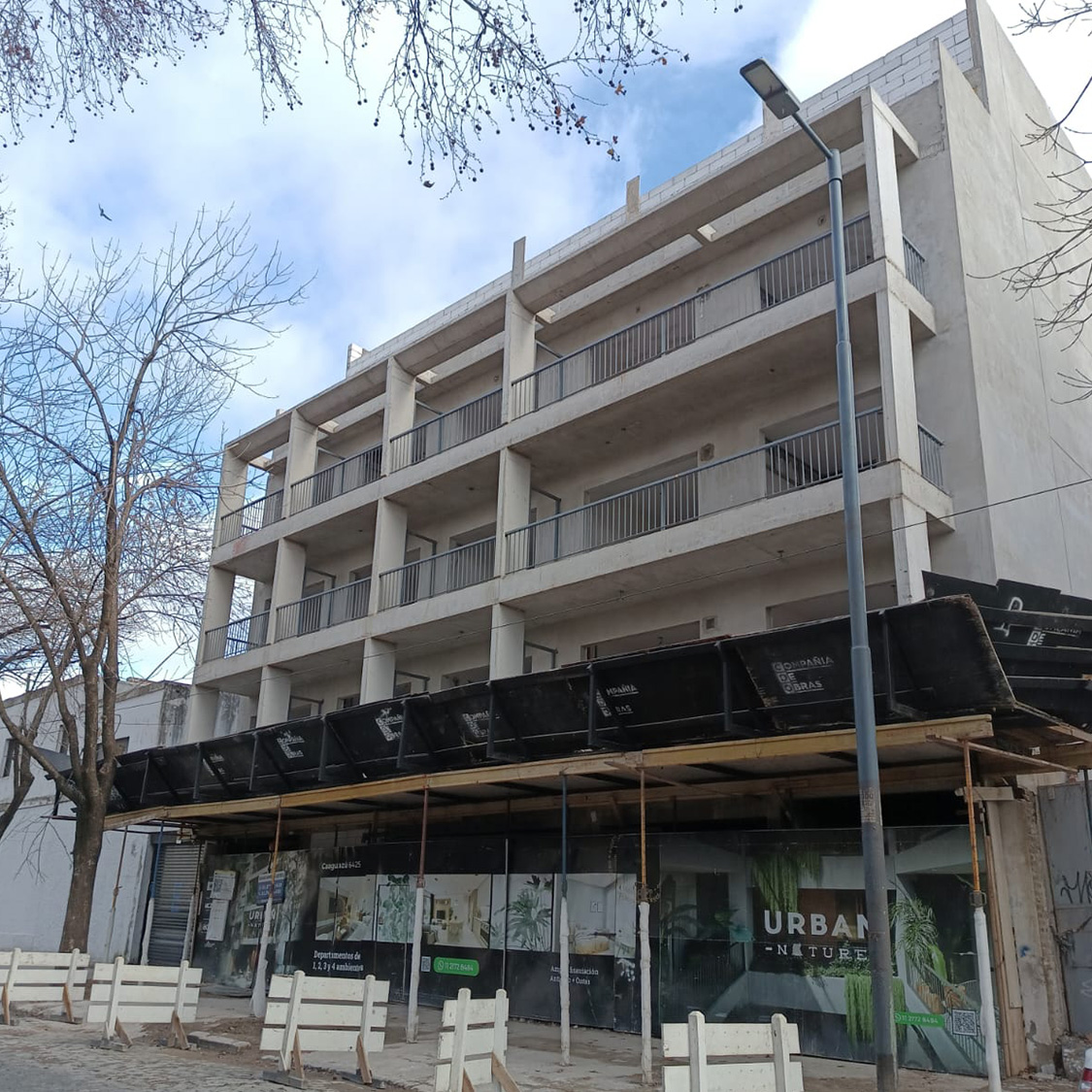

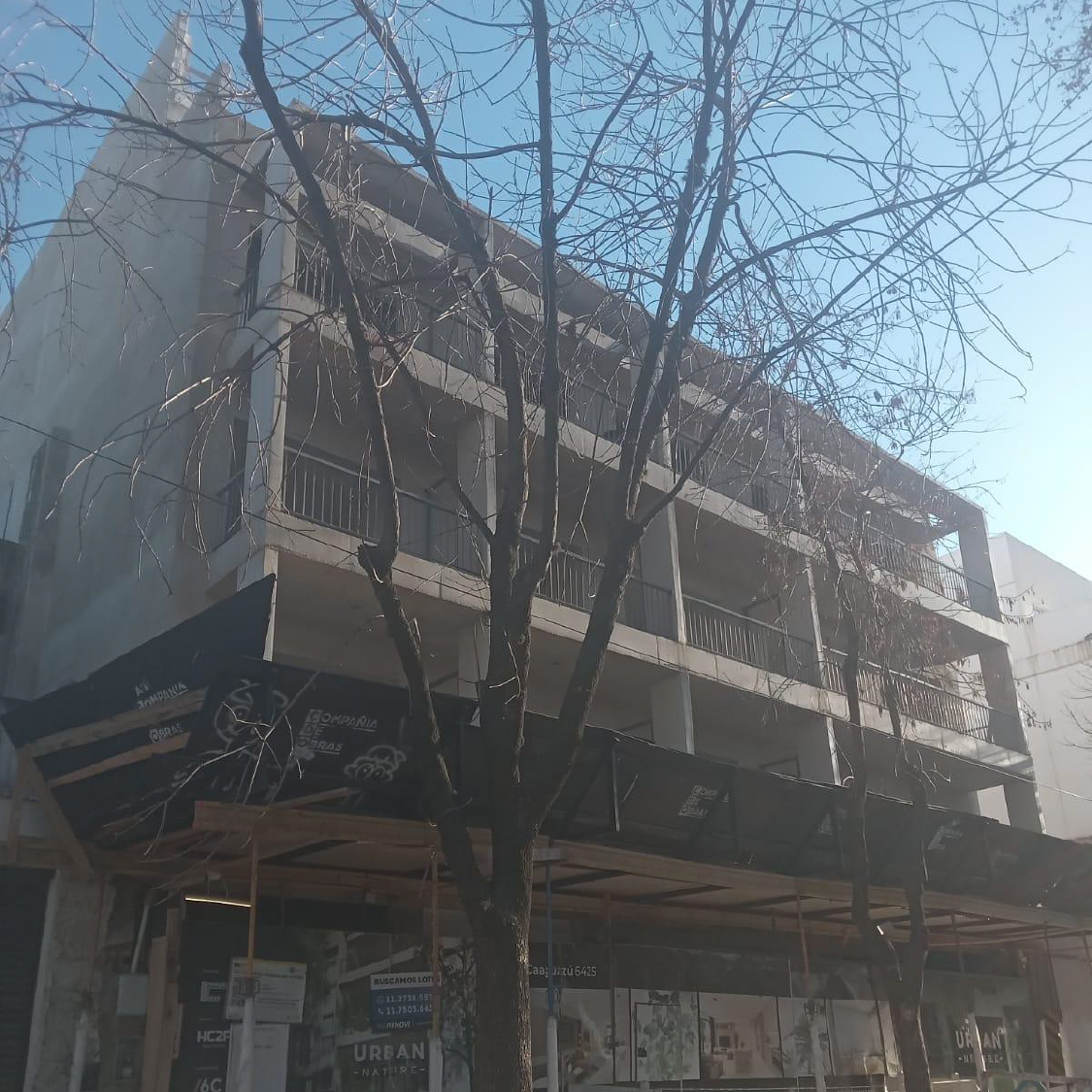

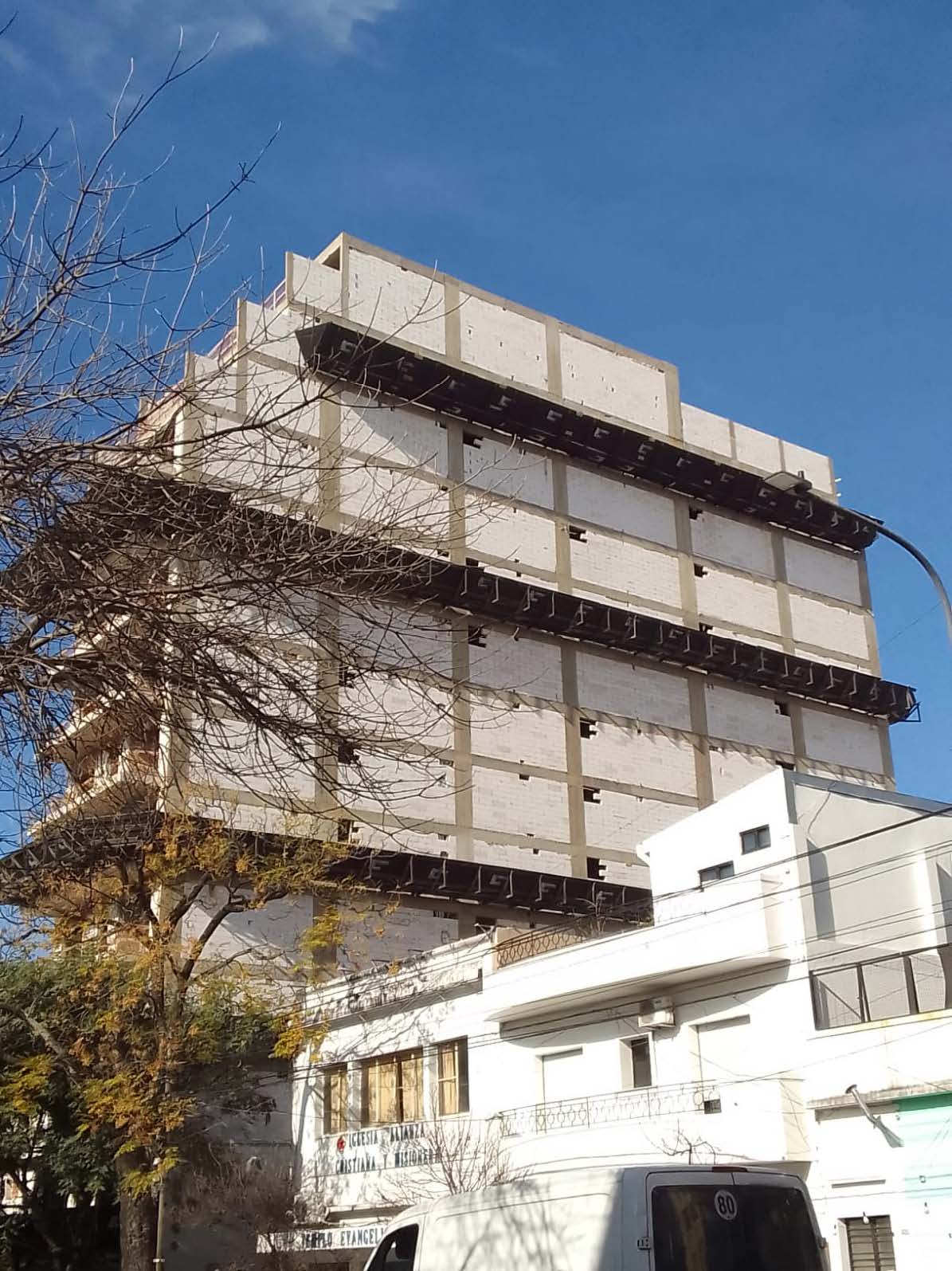

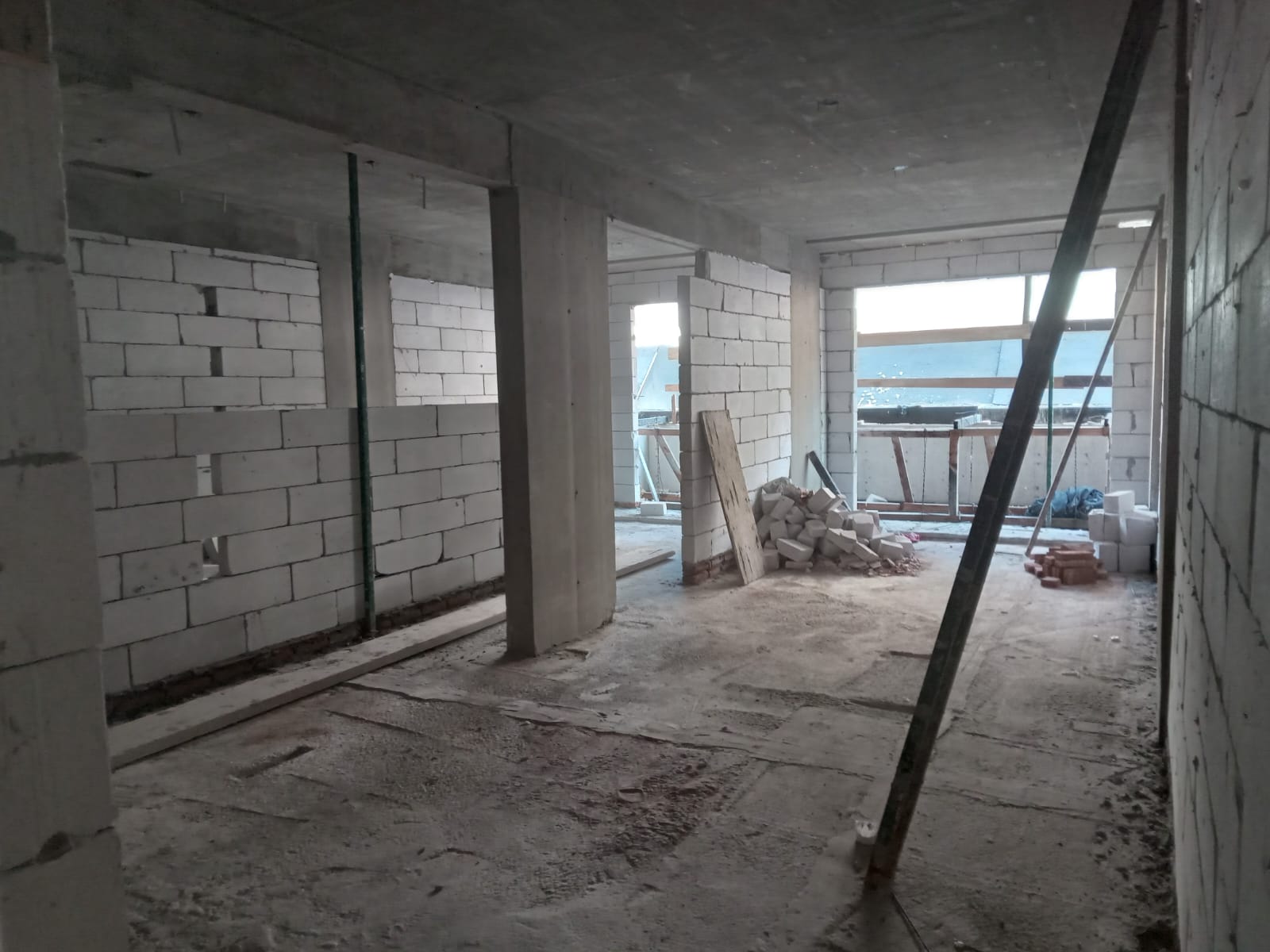

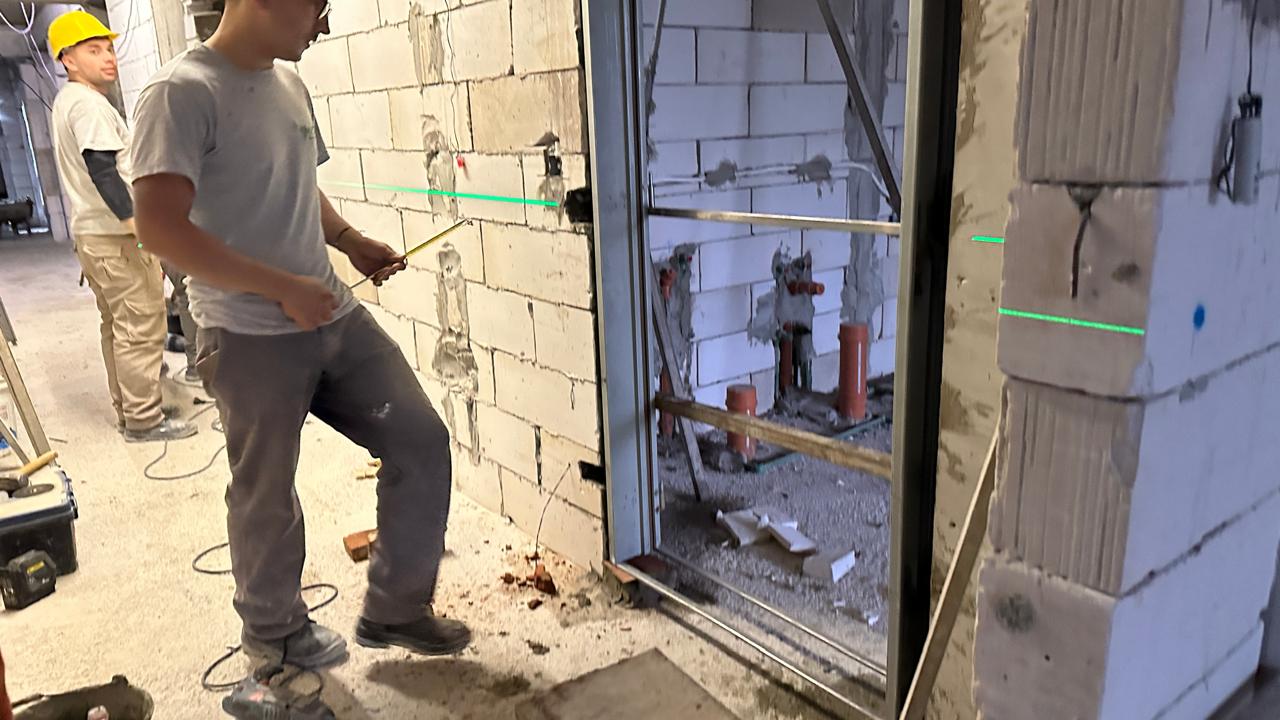

CAAGUAZÚ 6425

LINIERS

AVANCE DE OBRA | AGOSTO 2025

82,15%

TRABAJOS REALIZADOS

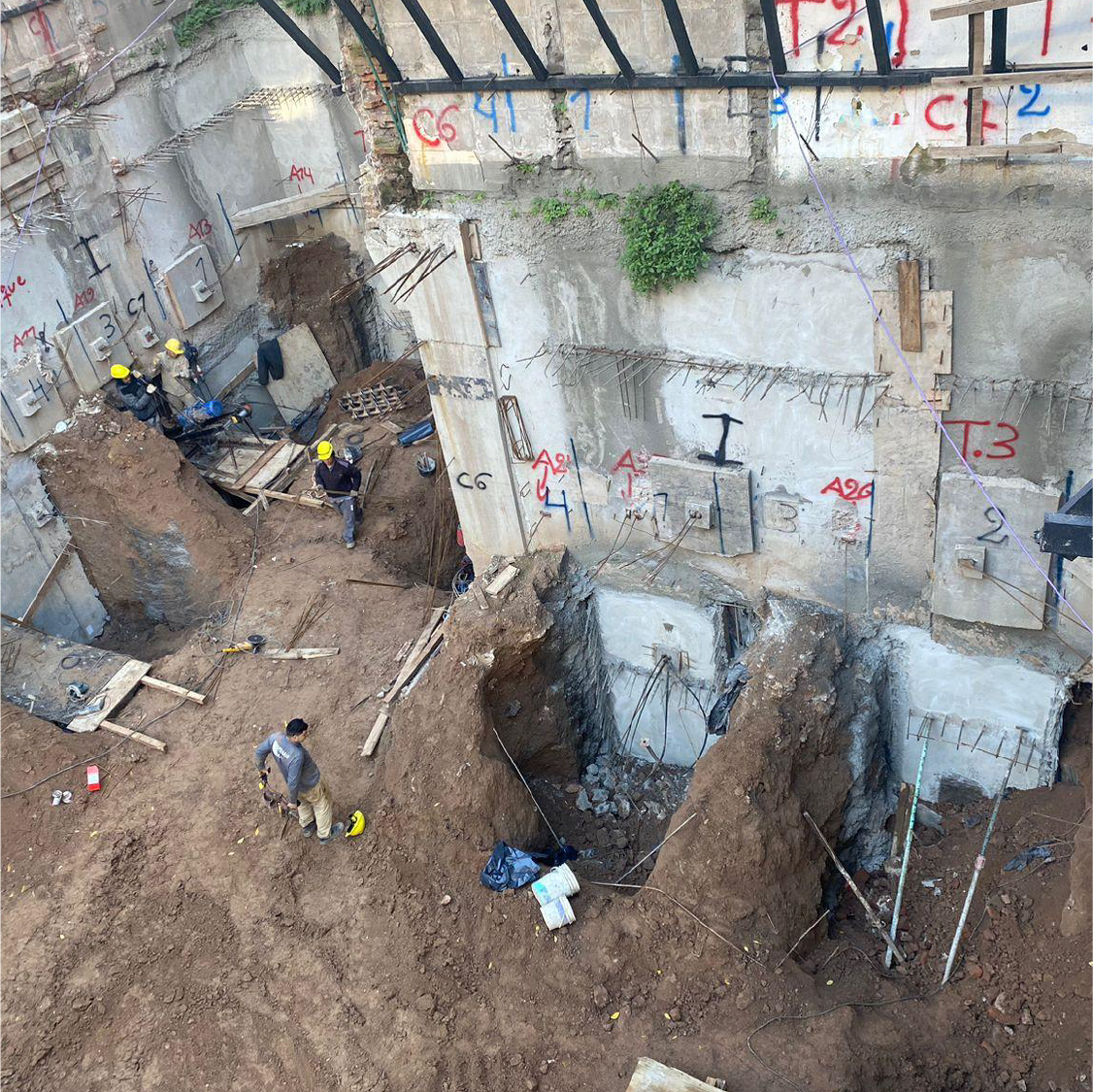

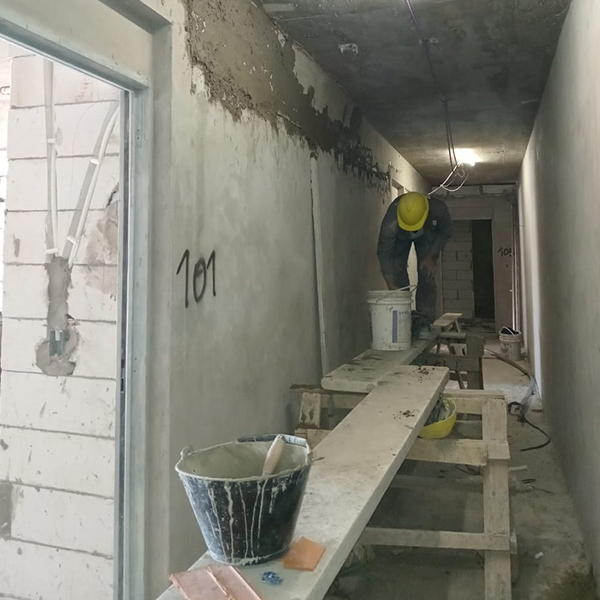

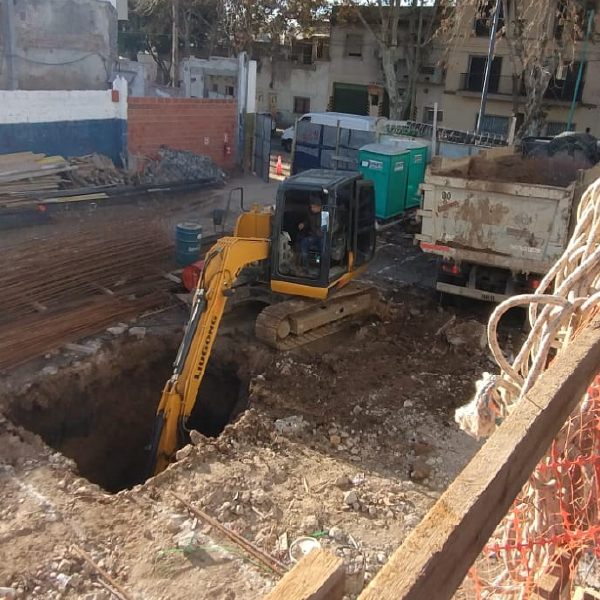

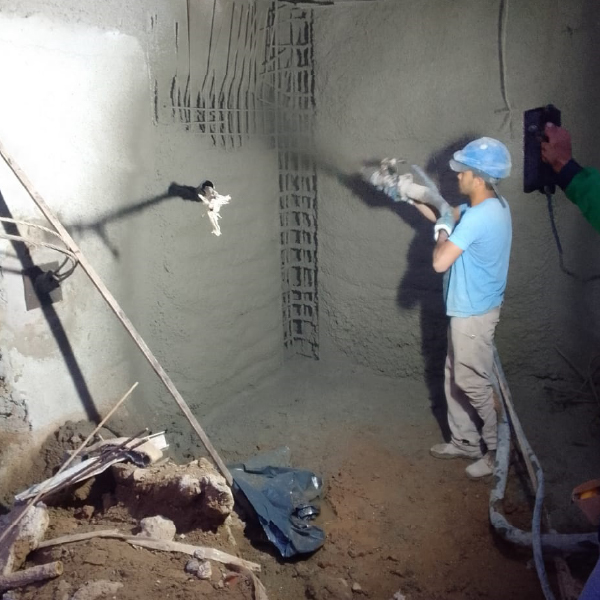

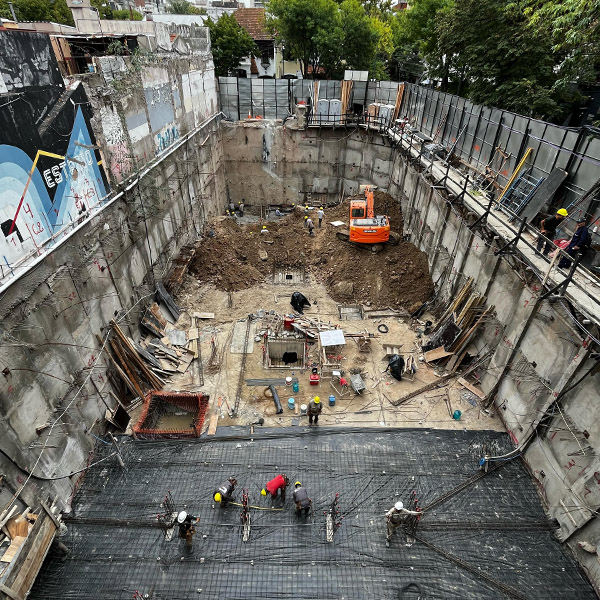

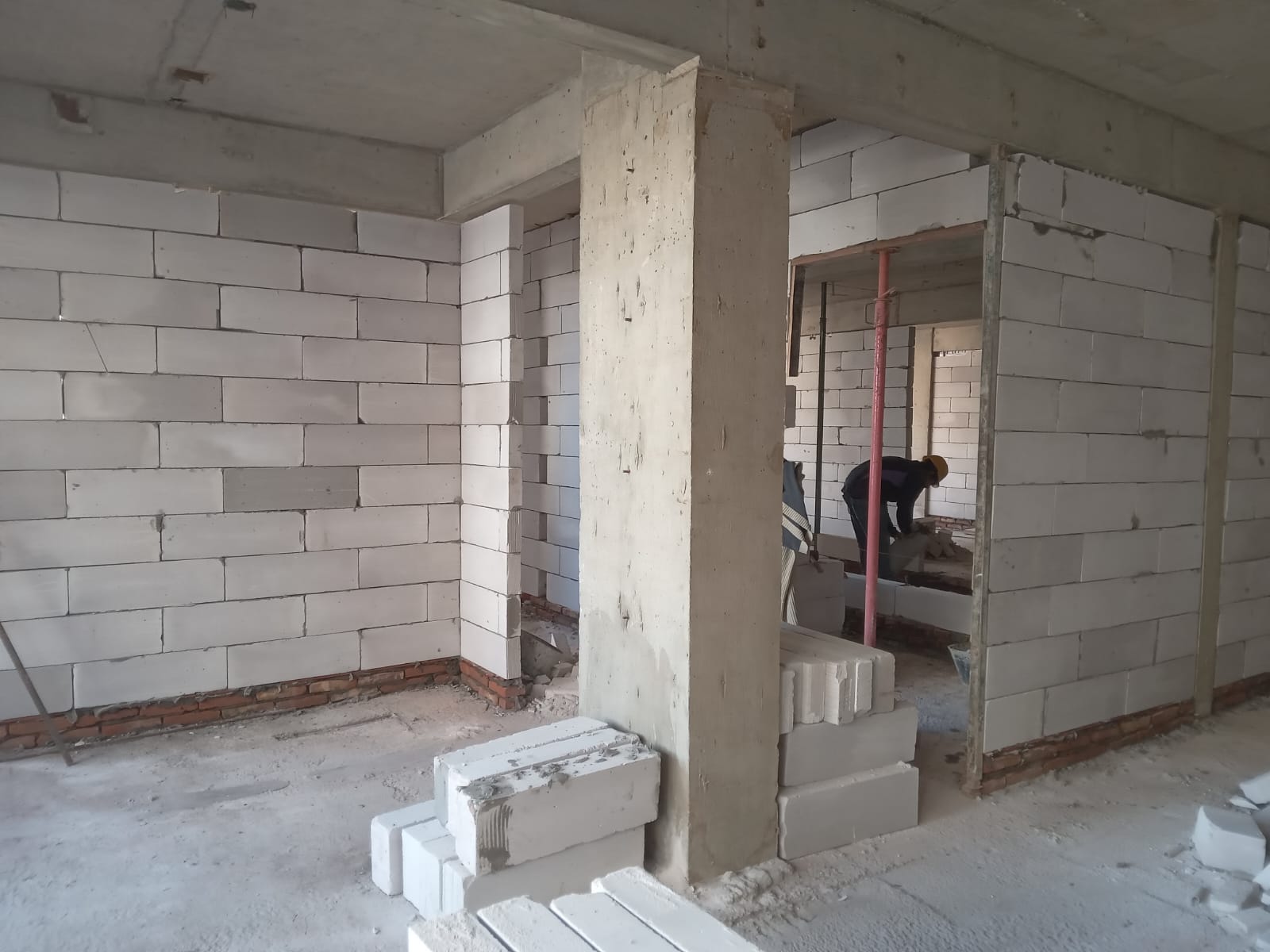

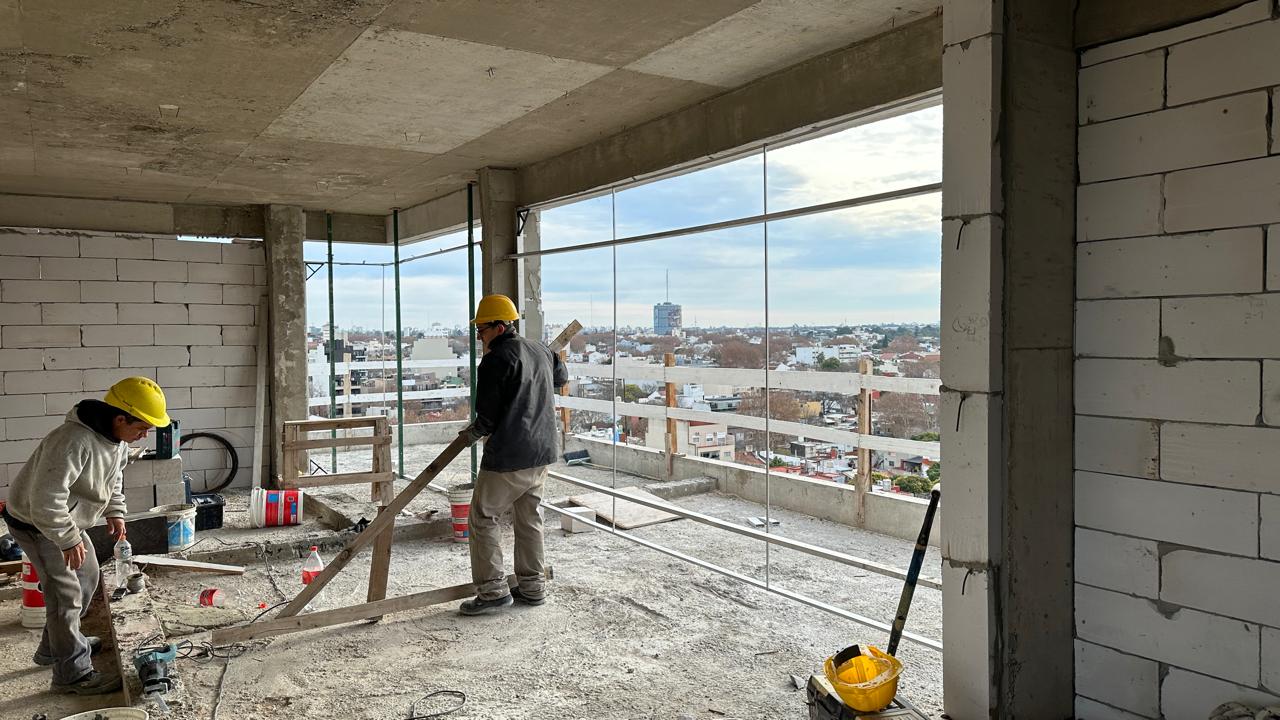

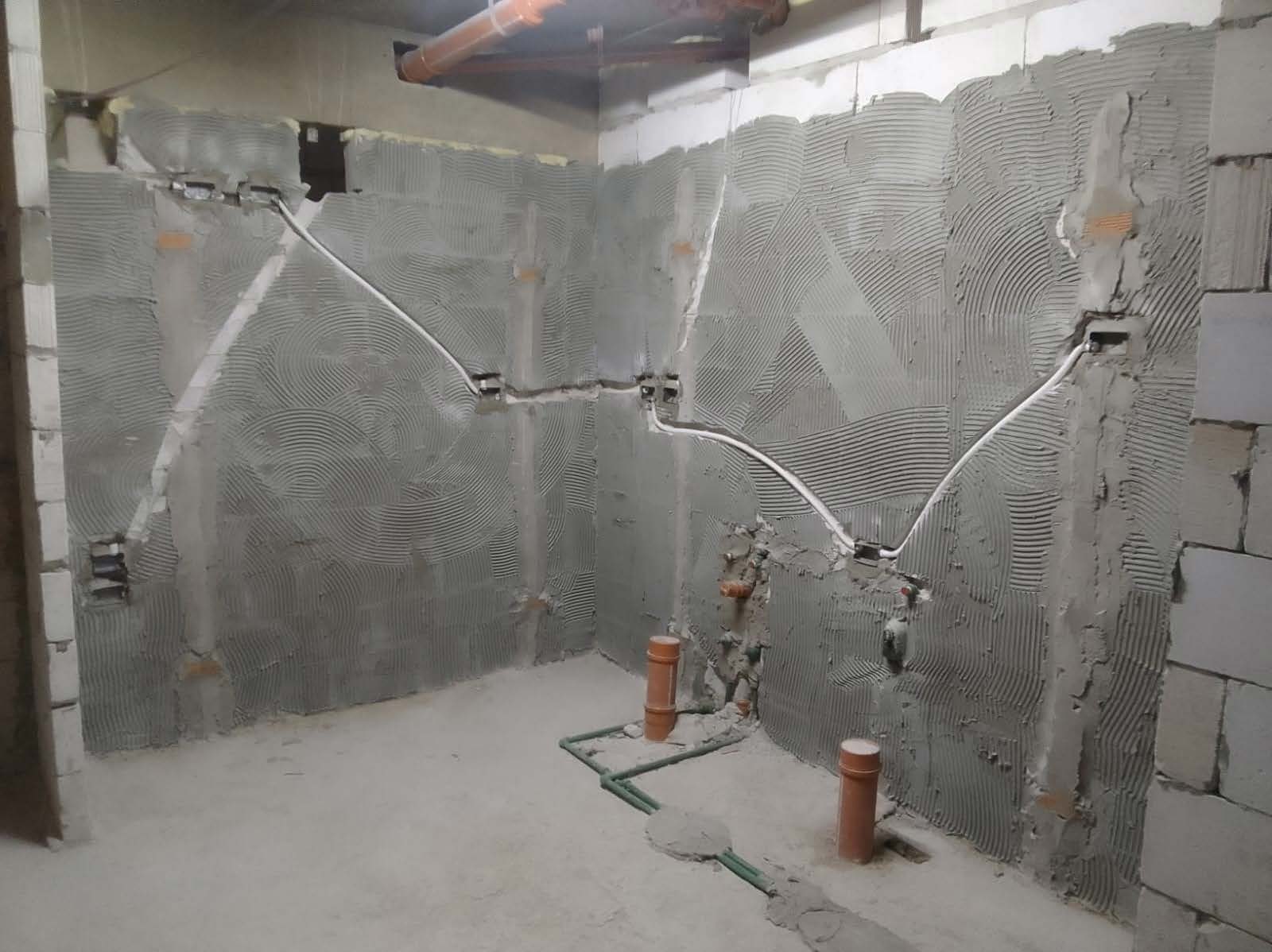

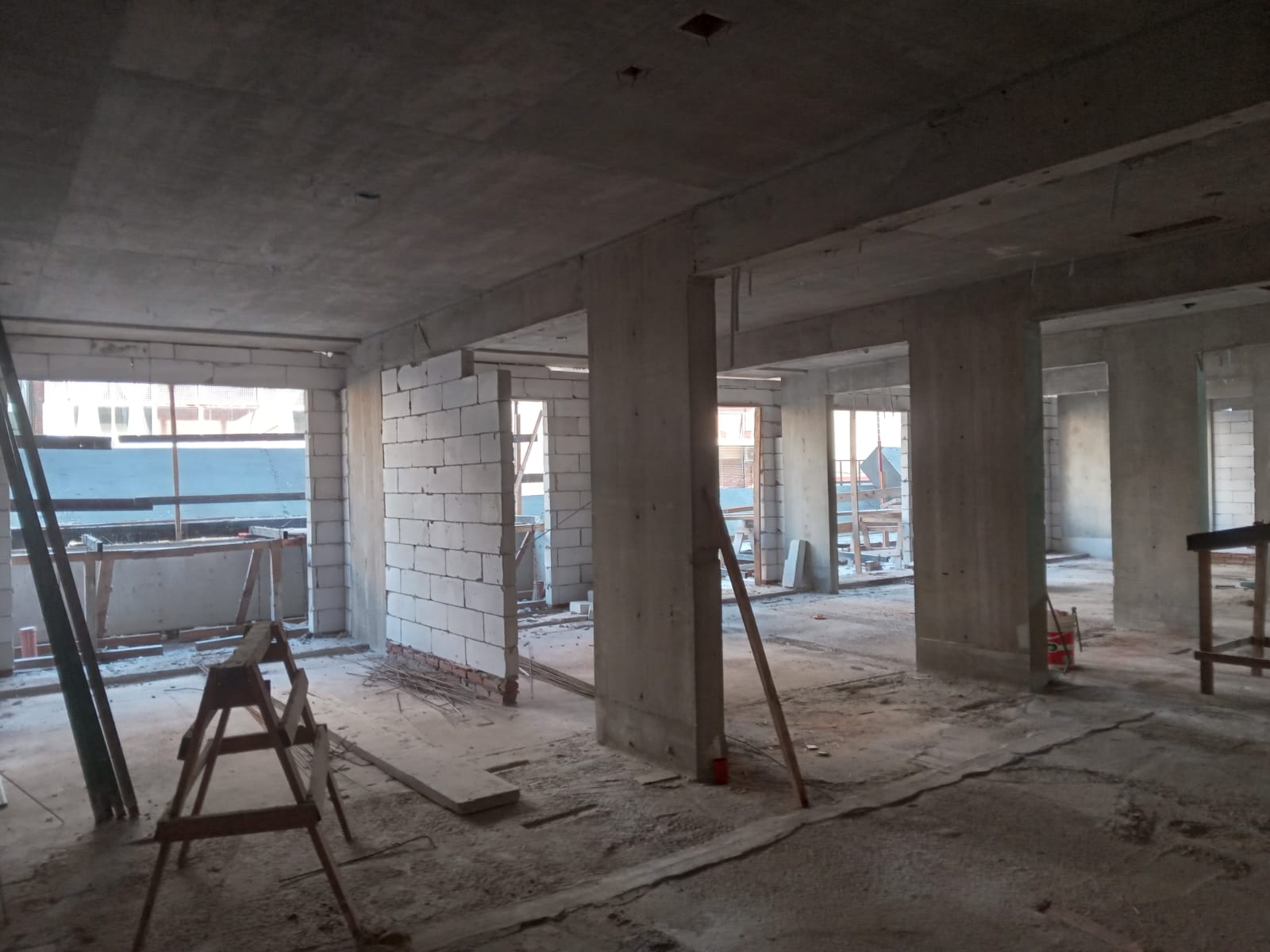

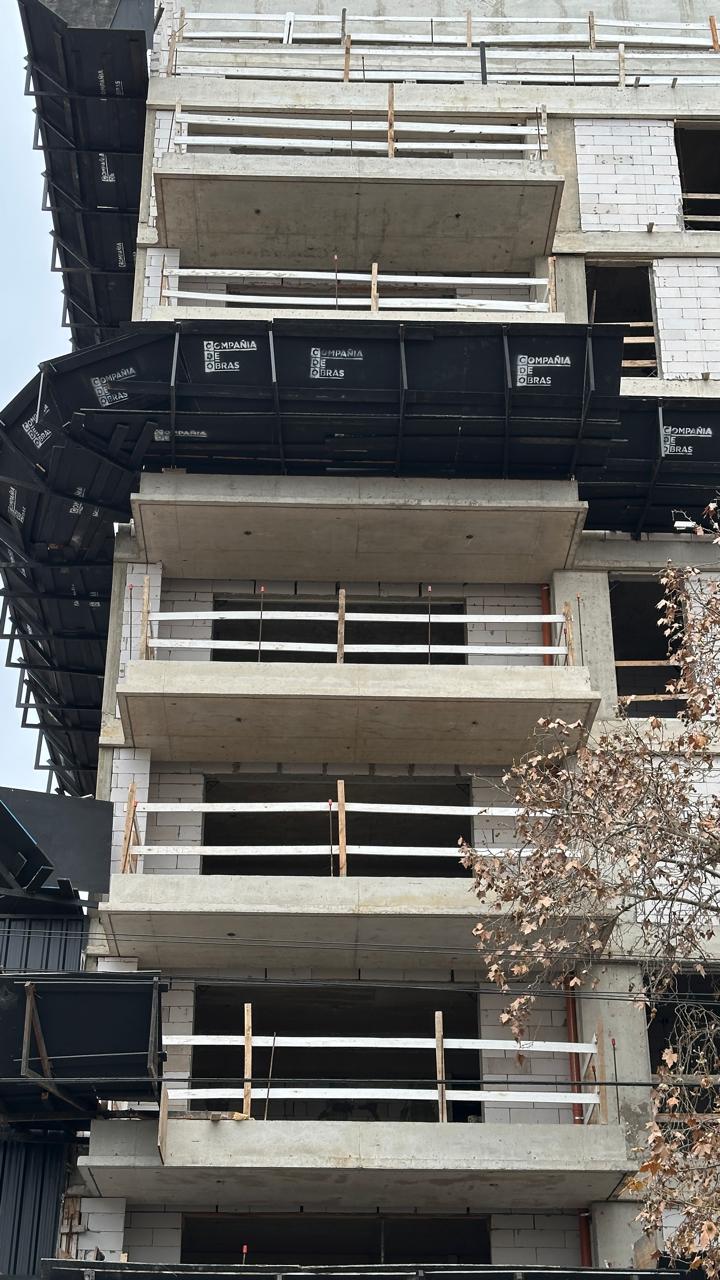

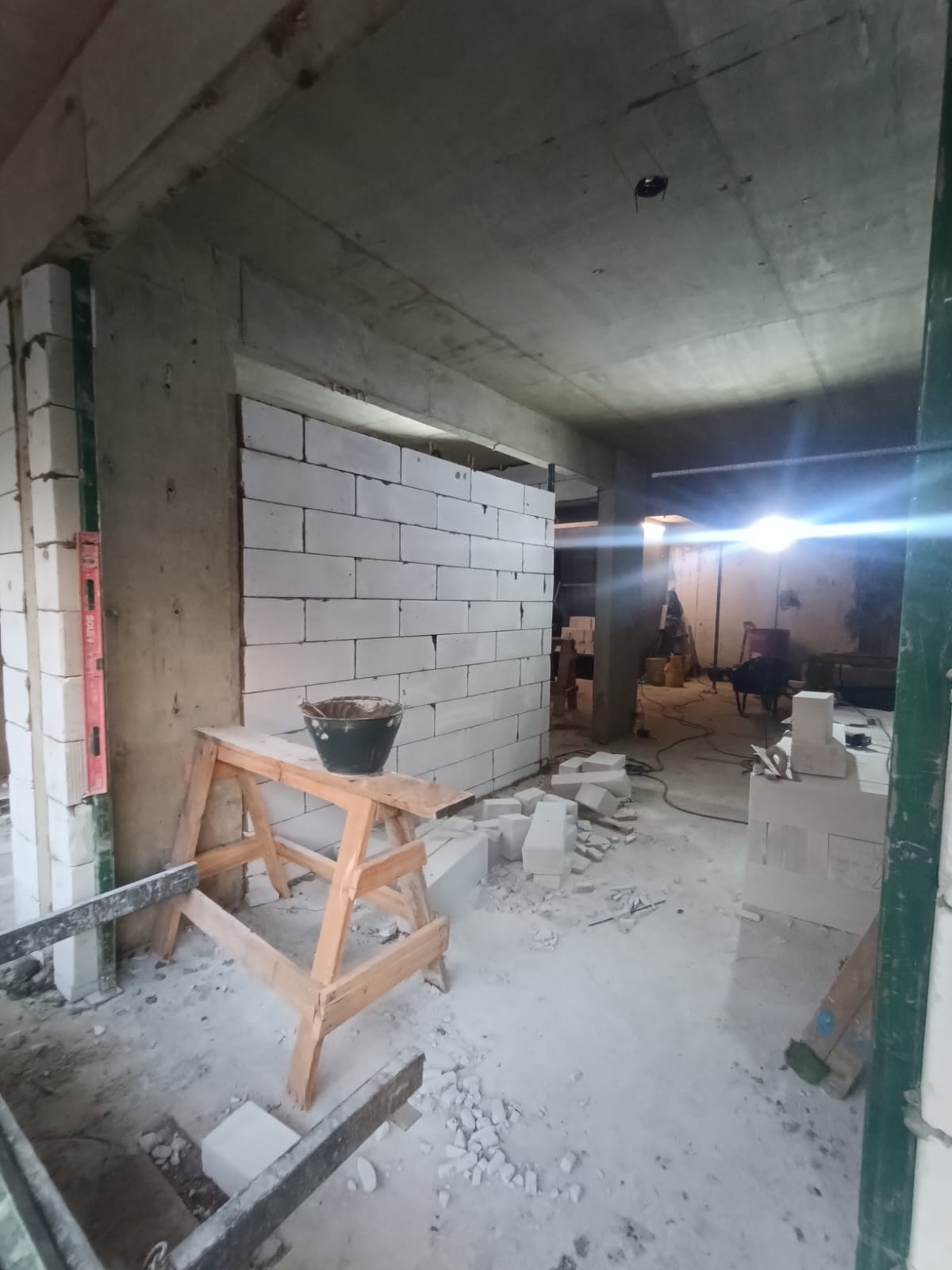

Colocación en todos los departamentos en pisos y en baños completos - colocacion de zocalos de los departamentos - colocación de pastina en general - realización de banquinas de cocinas- comienzo de pintura en departamentos - colocación de la totalidad de las aberturas - colocación de cerámicos y zócalos en balcones - colocación de pasamanos de escaleras - revoques de palieres y caja de escaleras - colocacion de membrana en terraza - montaje de el primer ascensor sin la cabina - armado de unidad modelo - colocación de bandejas eléctricas - mampostería de sector portería - colocación de todo el tendido de gas con aprobación - colocación de toda la cañería de incendio - colocación de bombas elevadoras y instalación eléctrica de las mismas - revoques en planta baja en medianera - comienzo de pintura exterior.

A REALIZAR

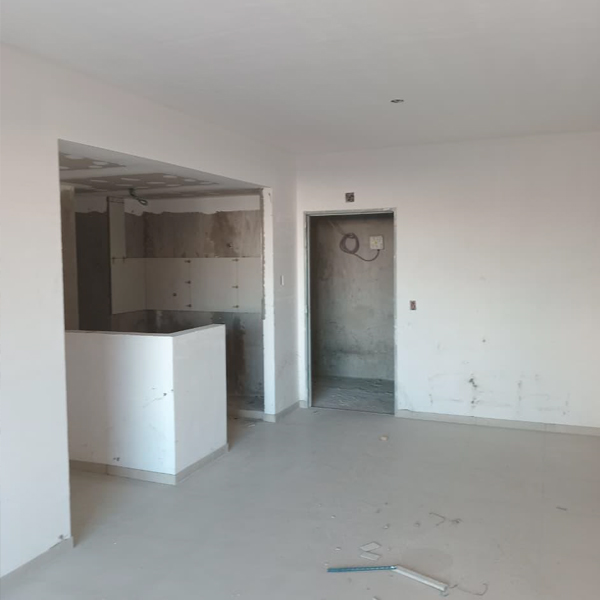

Colocación en palieres - colocación en cocinas - terminar pastina de todo - terminar revoques del piso 1 al 4 - terminar azotea completa - puesta en funcionamiento de ascensores - colocación de muebles de cocina - pintura fi nal en todos los departamentos - colocación de puertas - comienzo de trabajos en planta baja (cocheras y locales comerciales) - avanzar con el sector de ingreso - revestimiento exterior - detalles fi nales en cada departamento y palieres del piso 1 al 4.

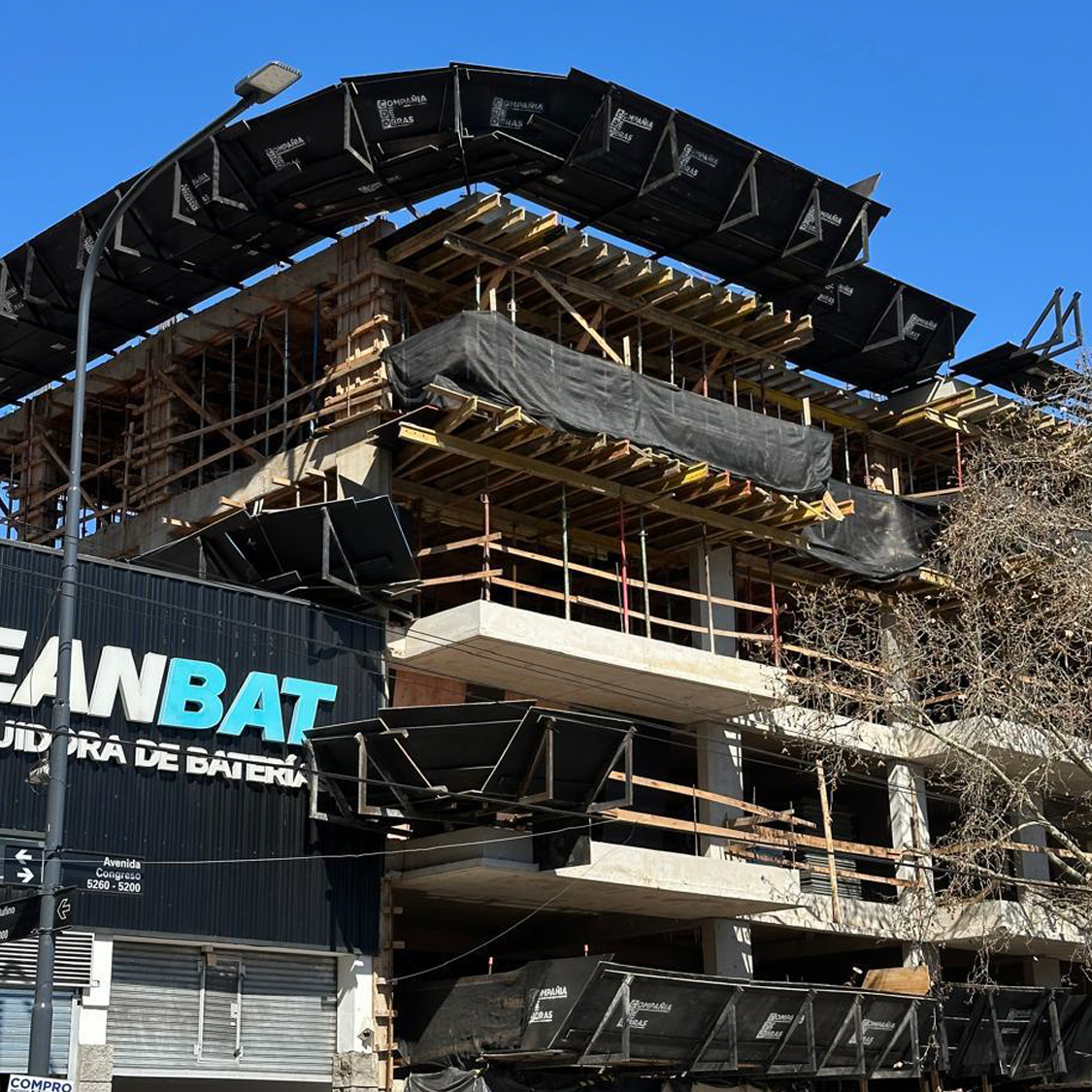

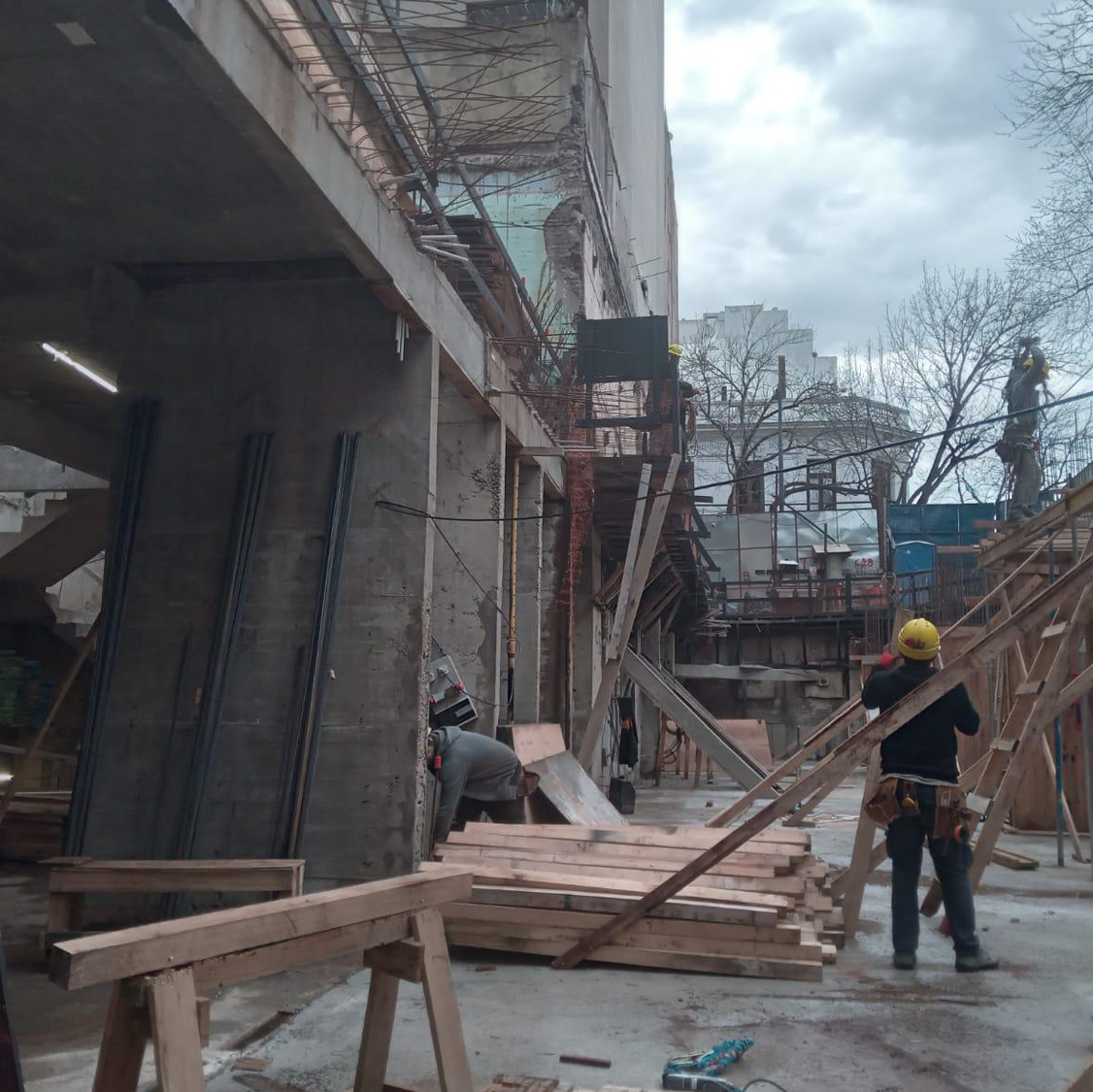

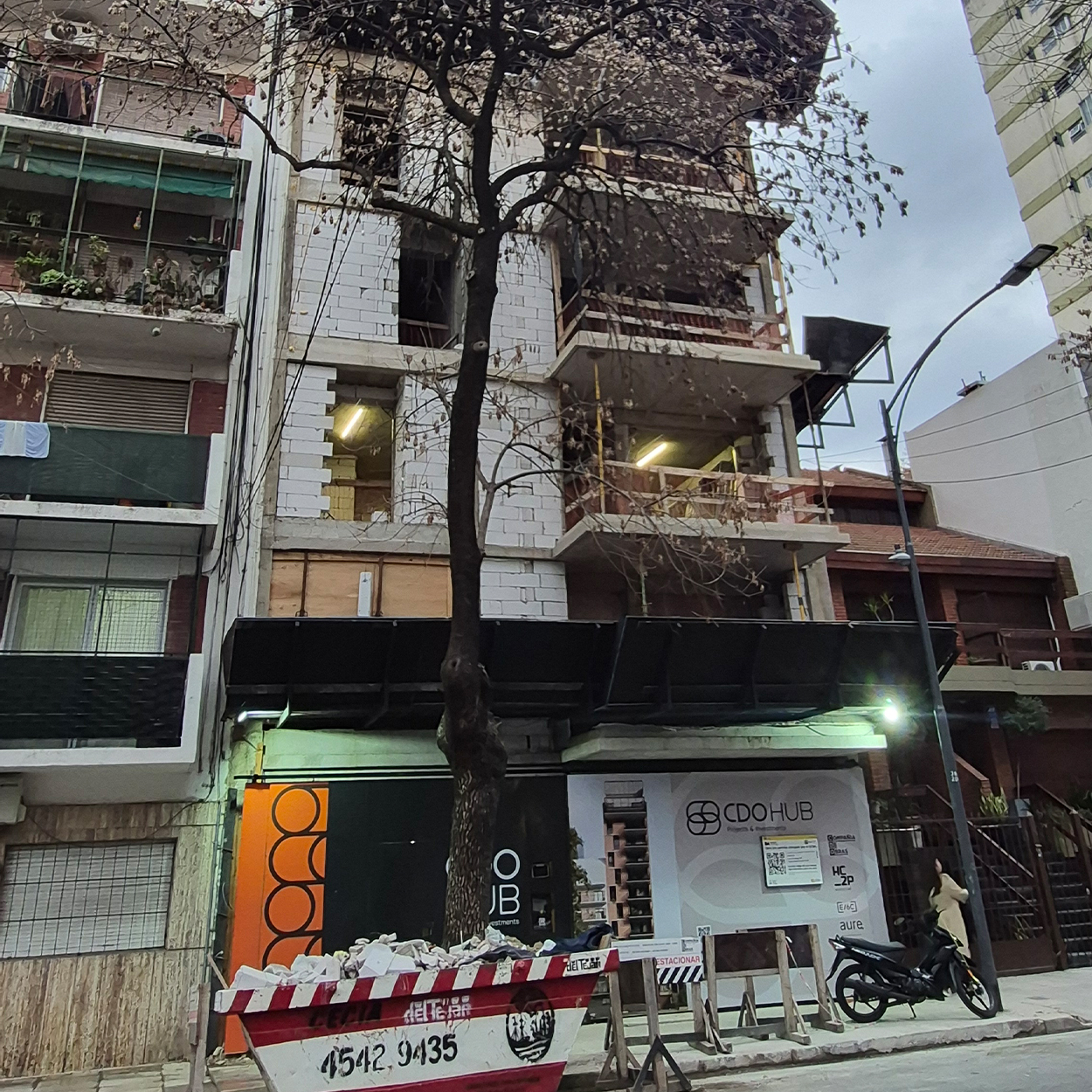

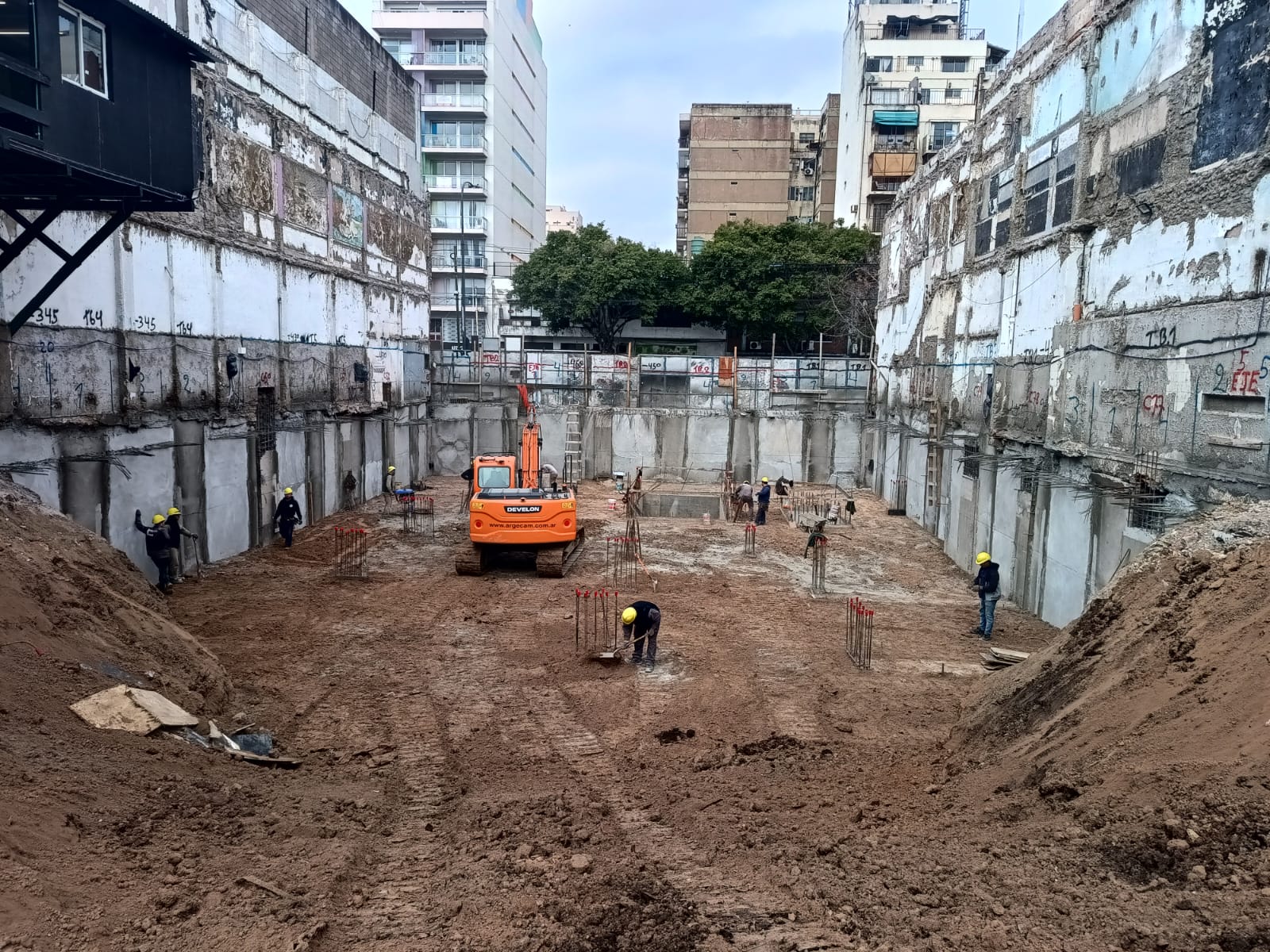

CARLOS CALVO 4136

BOEDO

AVANCE DE OBRA | AGOSTO 2025

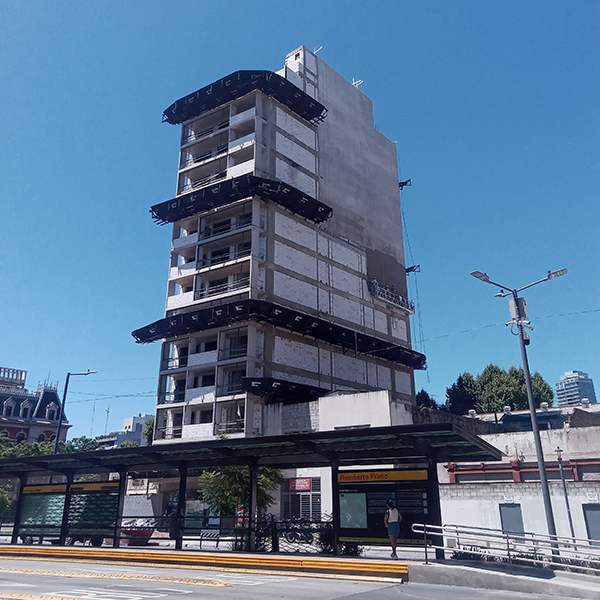

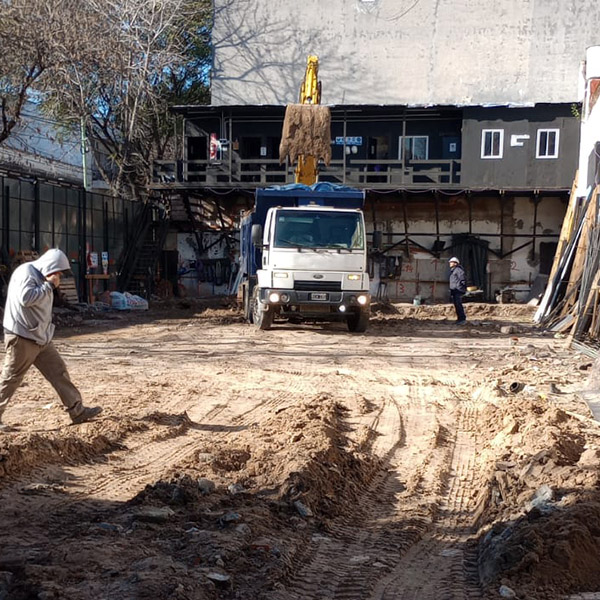

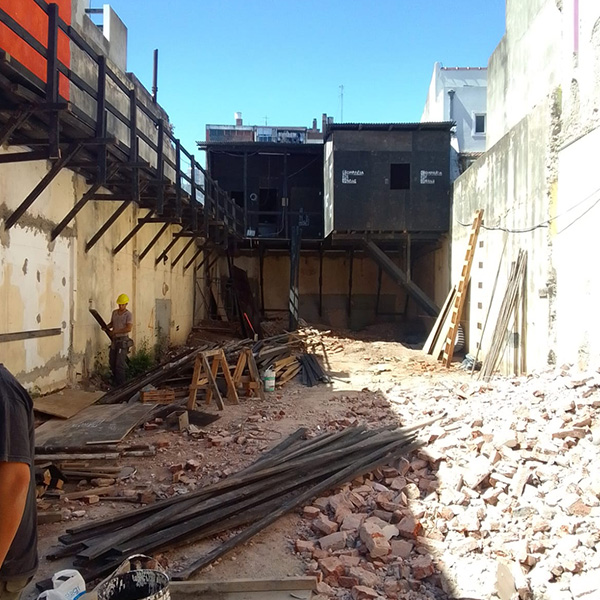

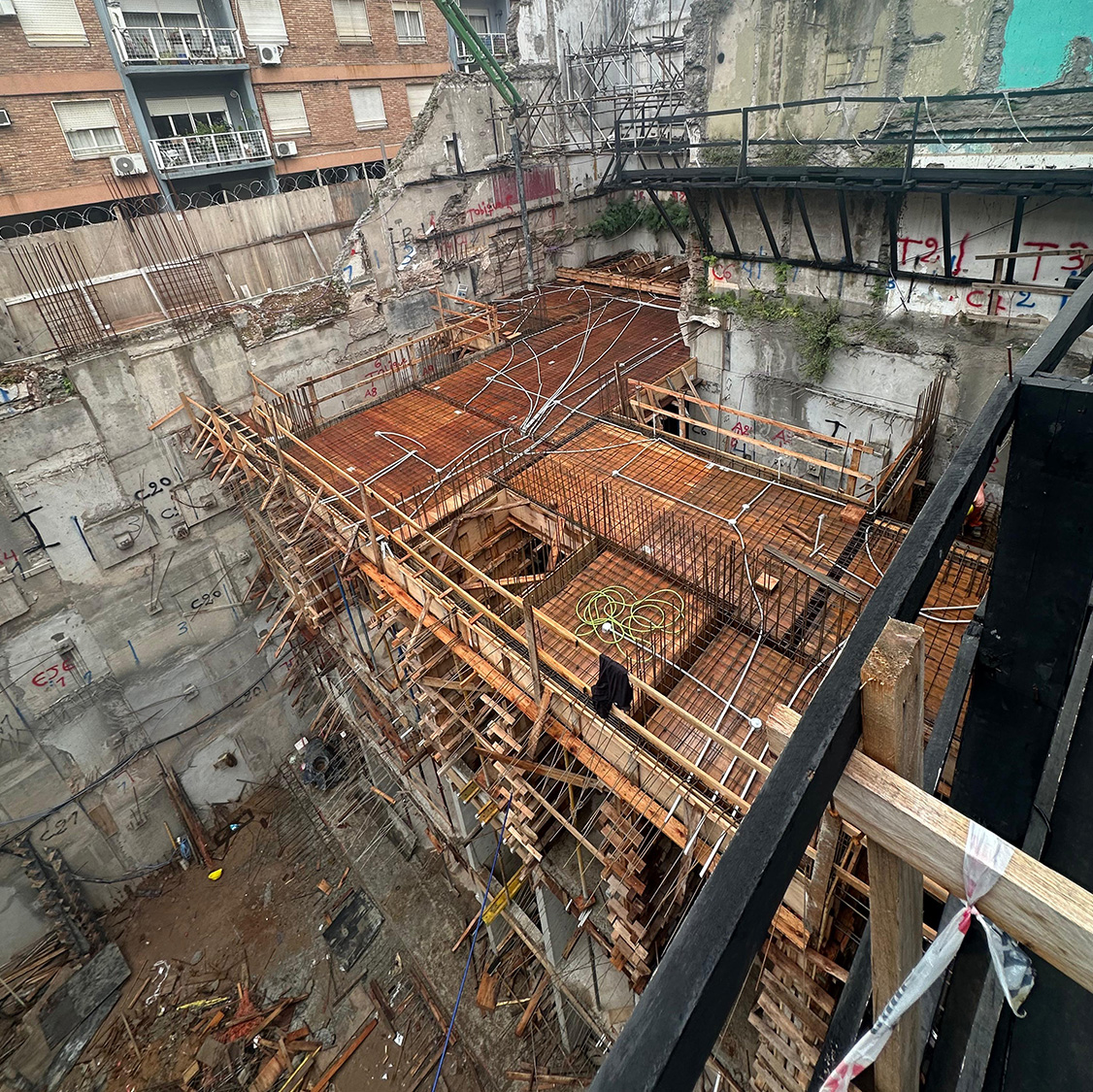

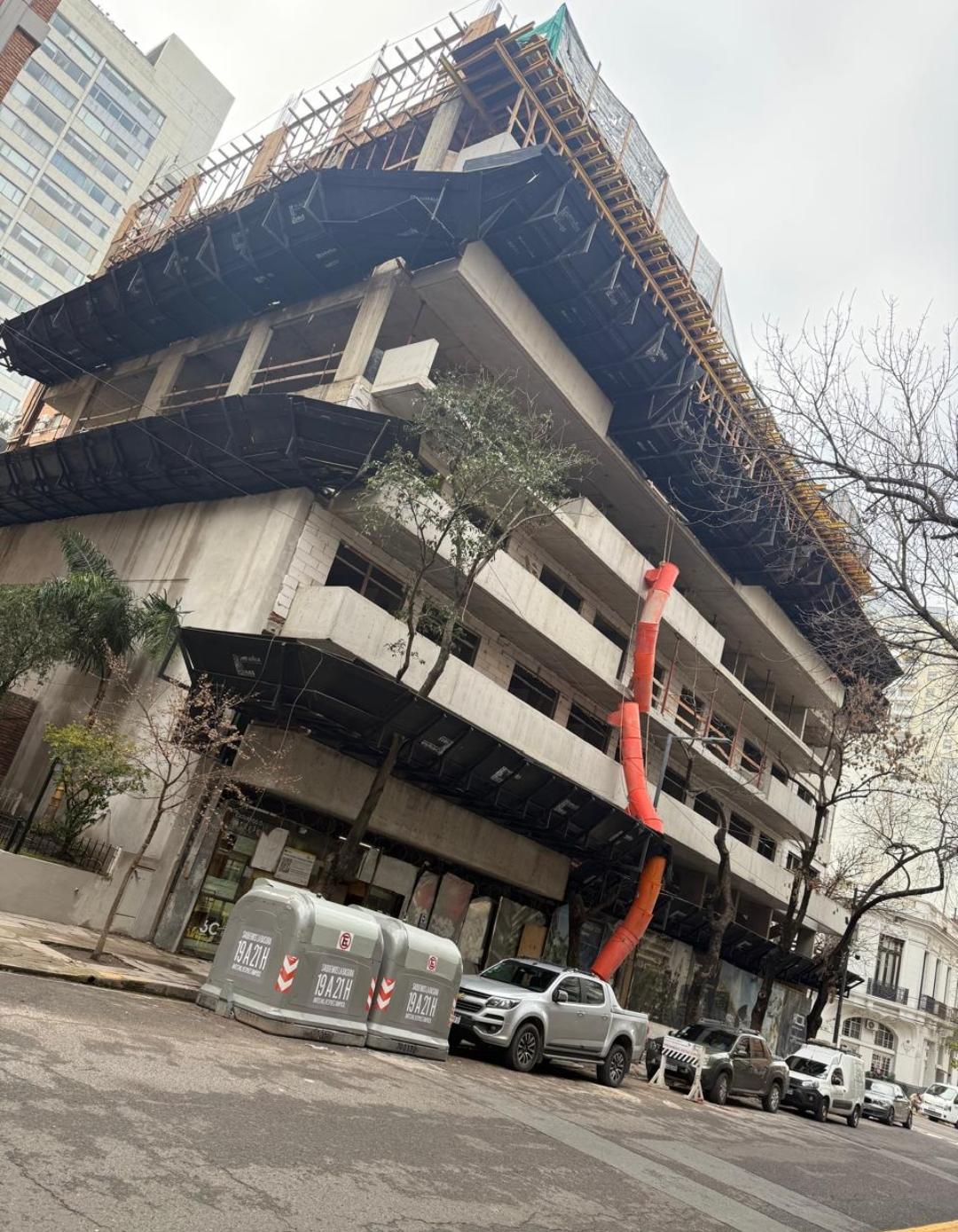

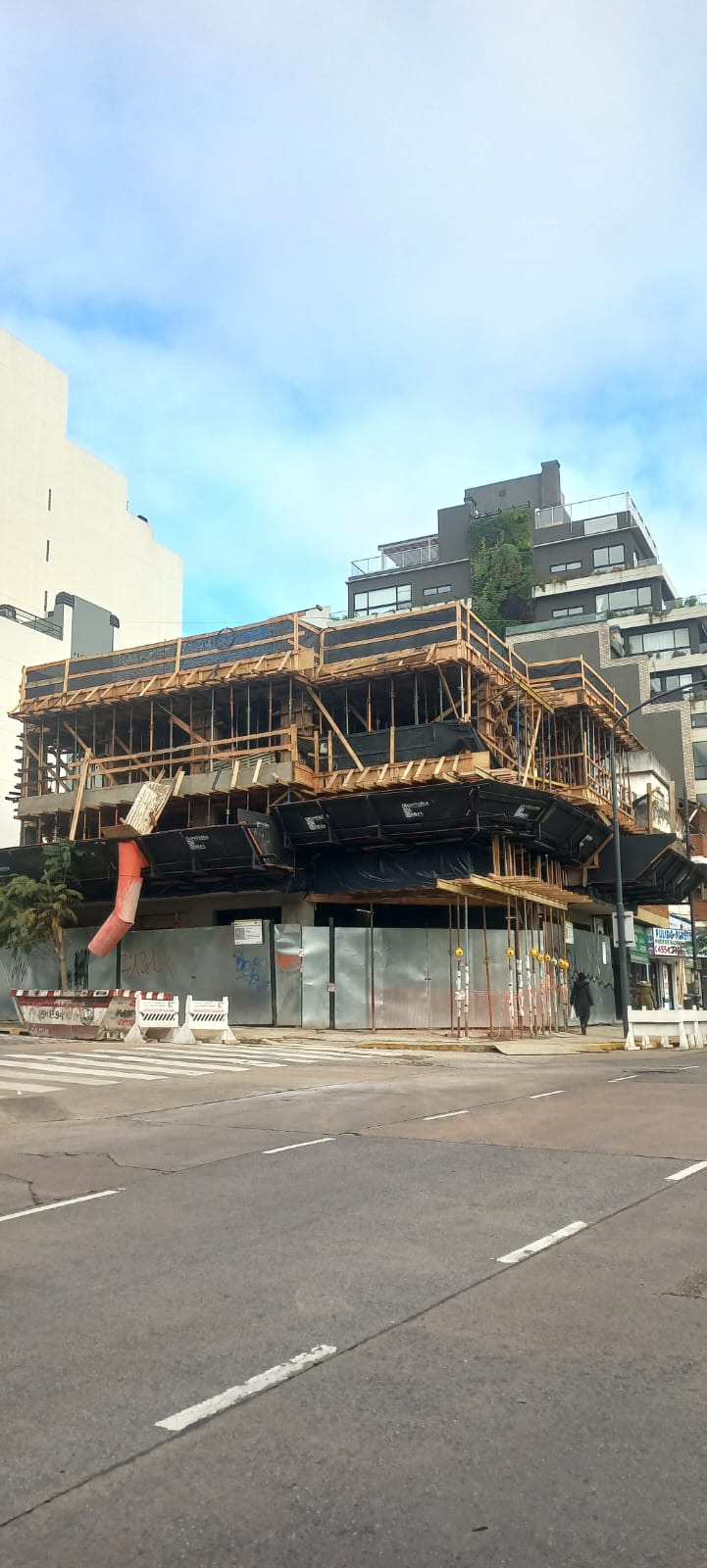

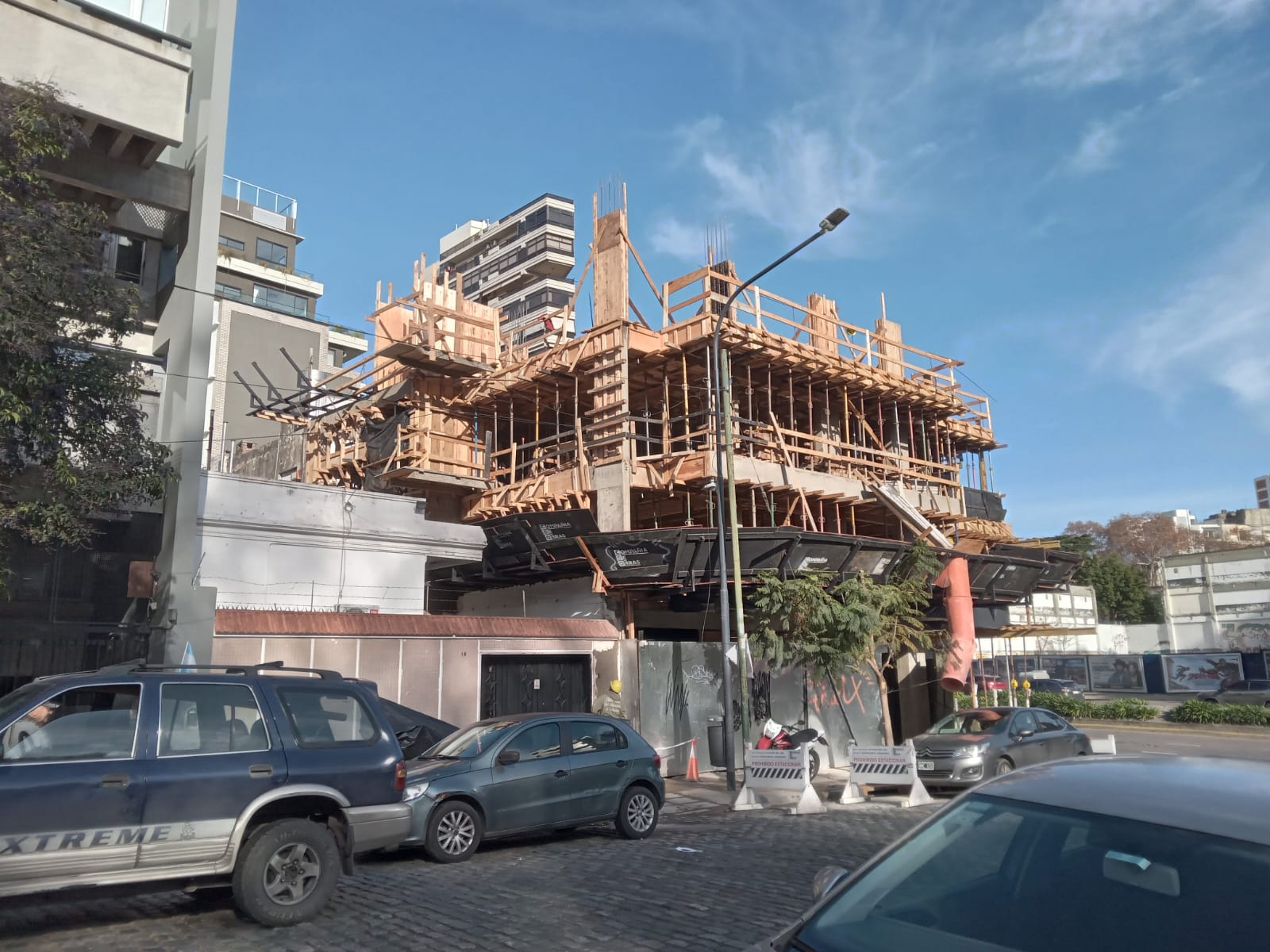

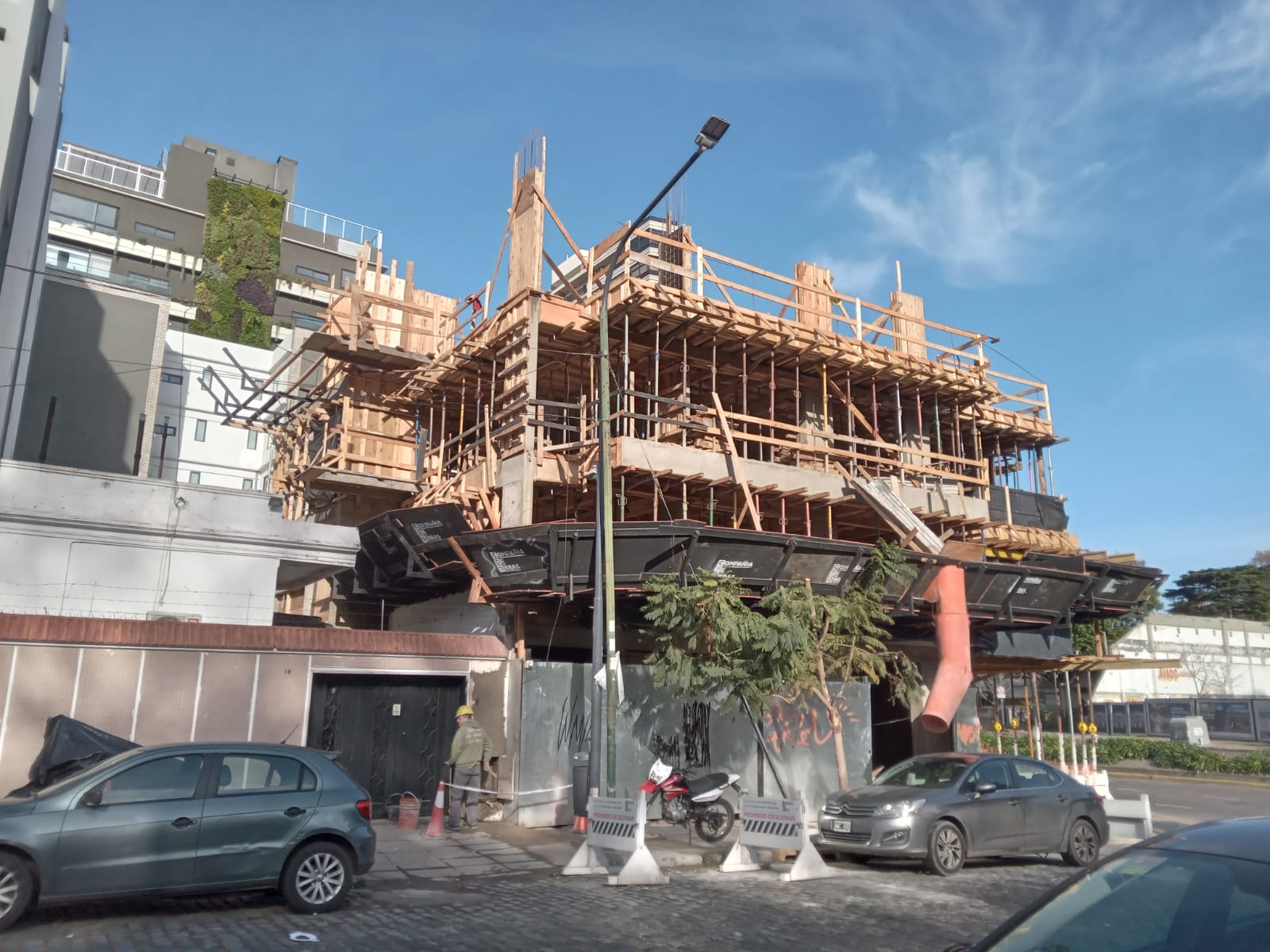

17,6%

TRABAJOS REALIZADOS

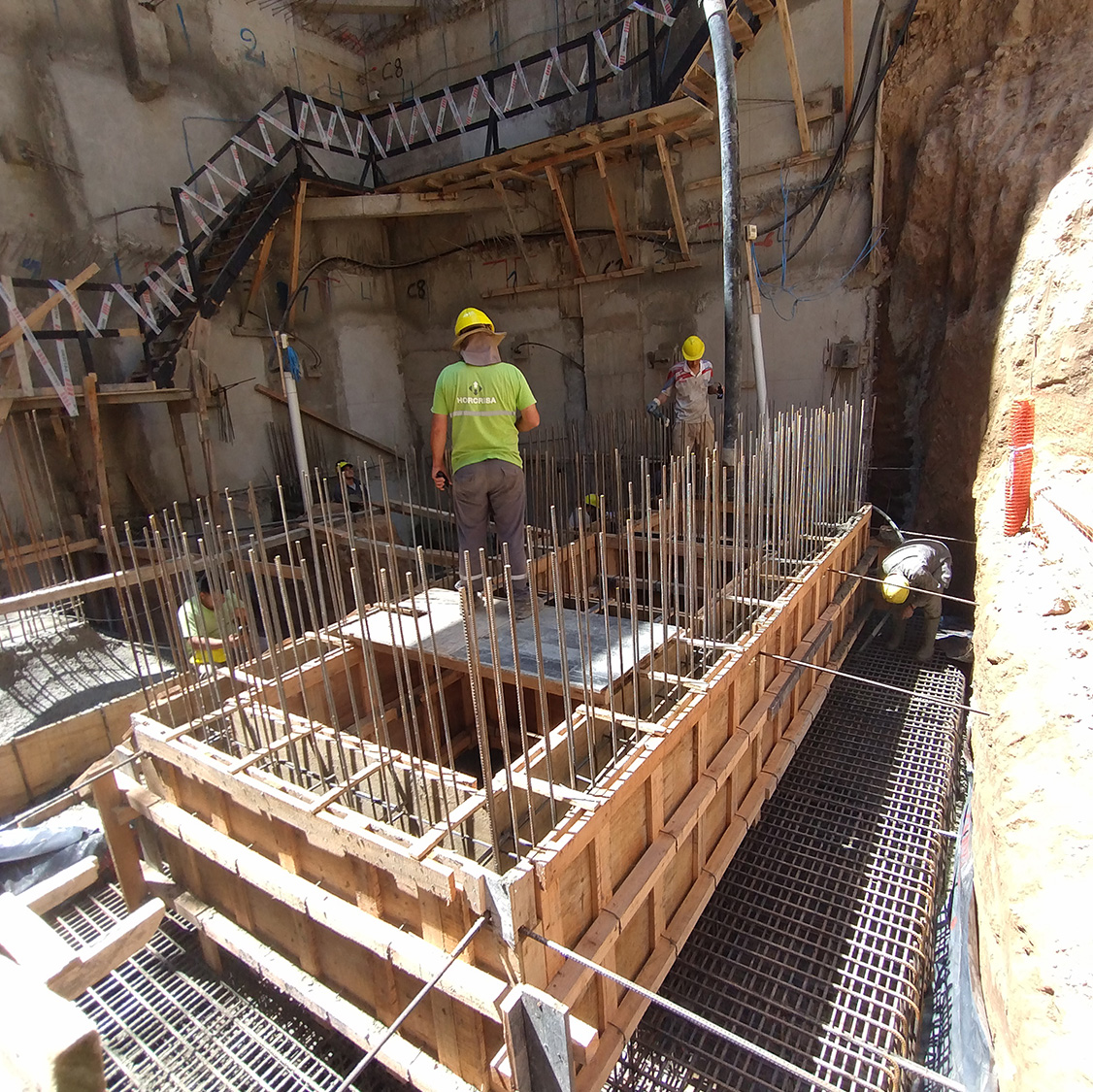

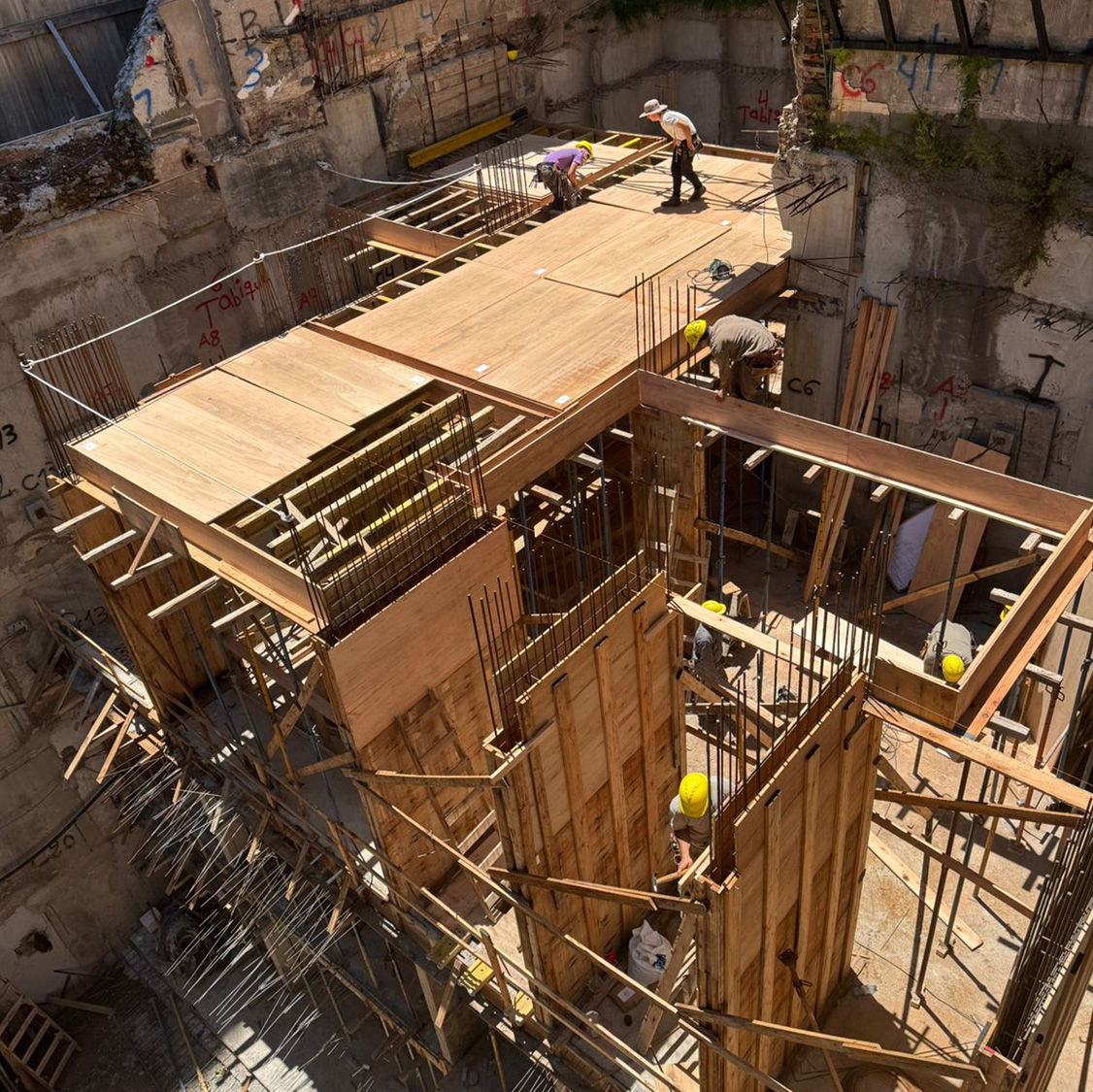

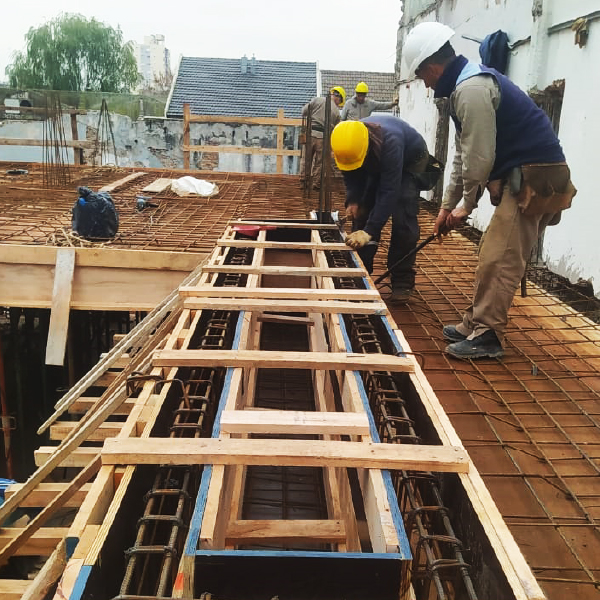

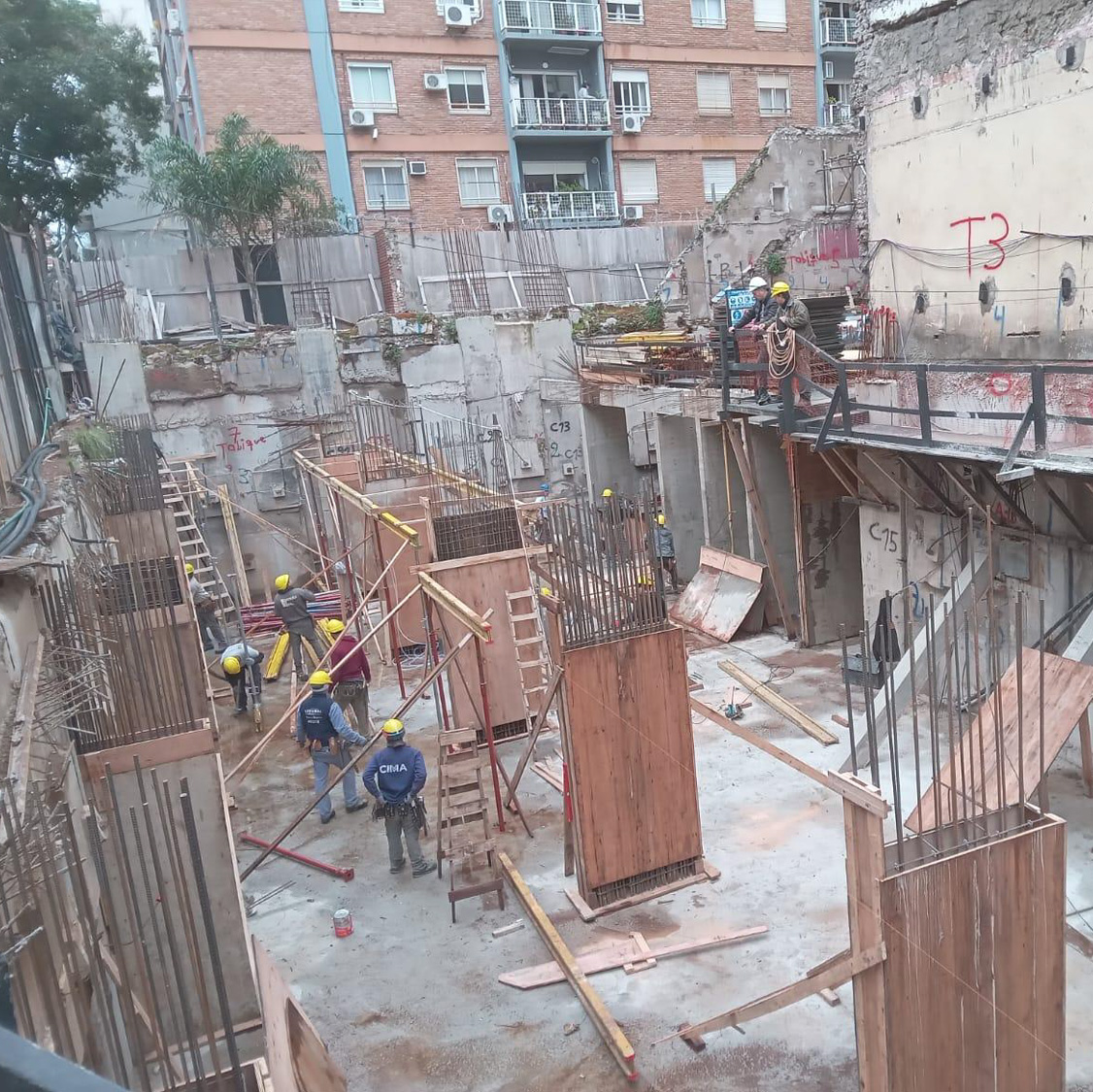

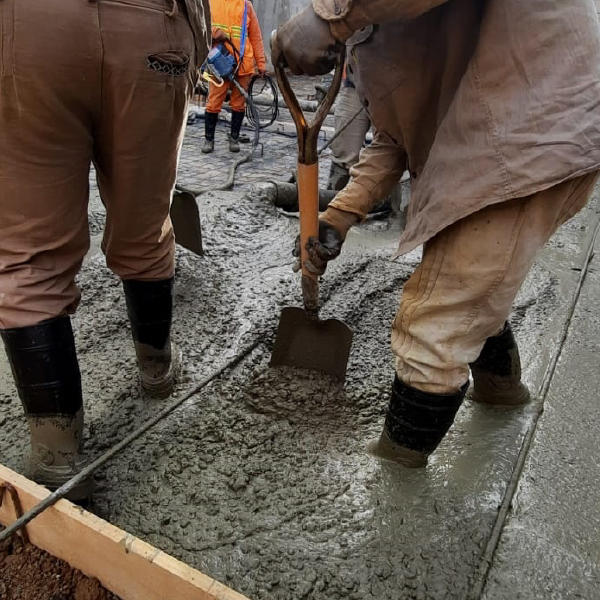

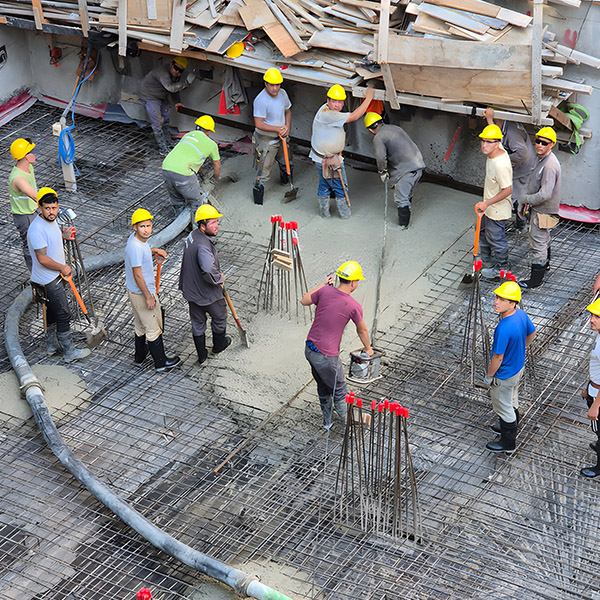

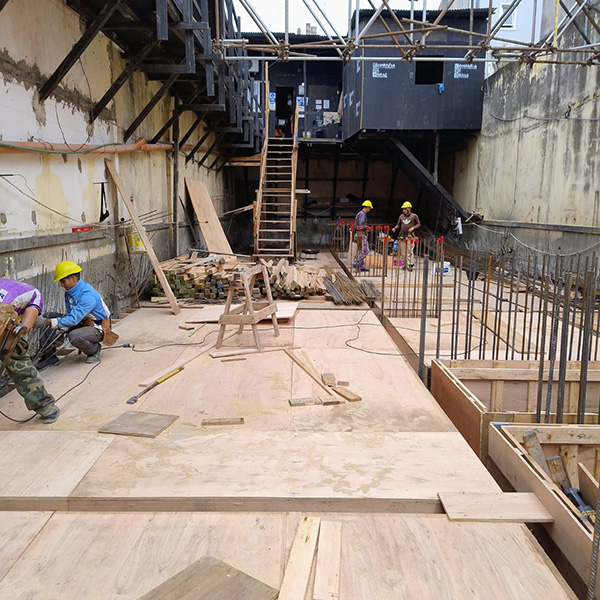

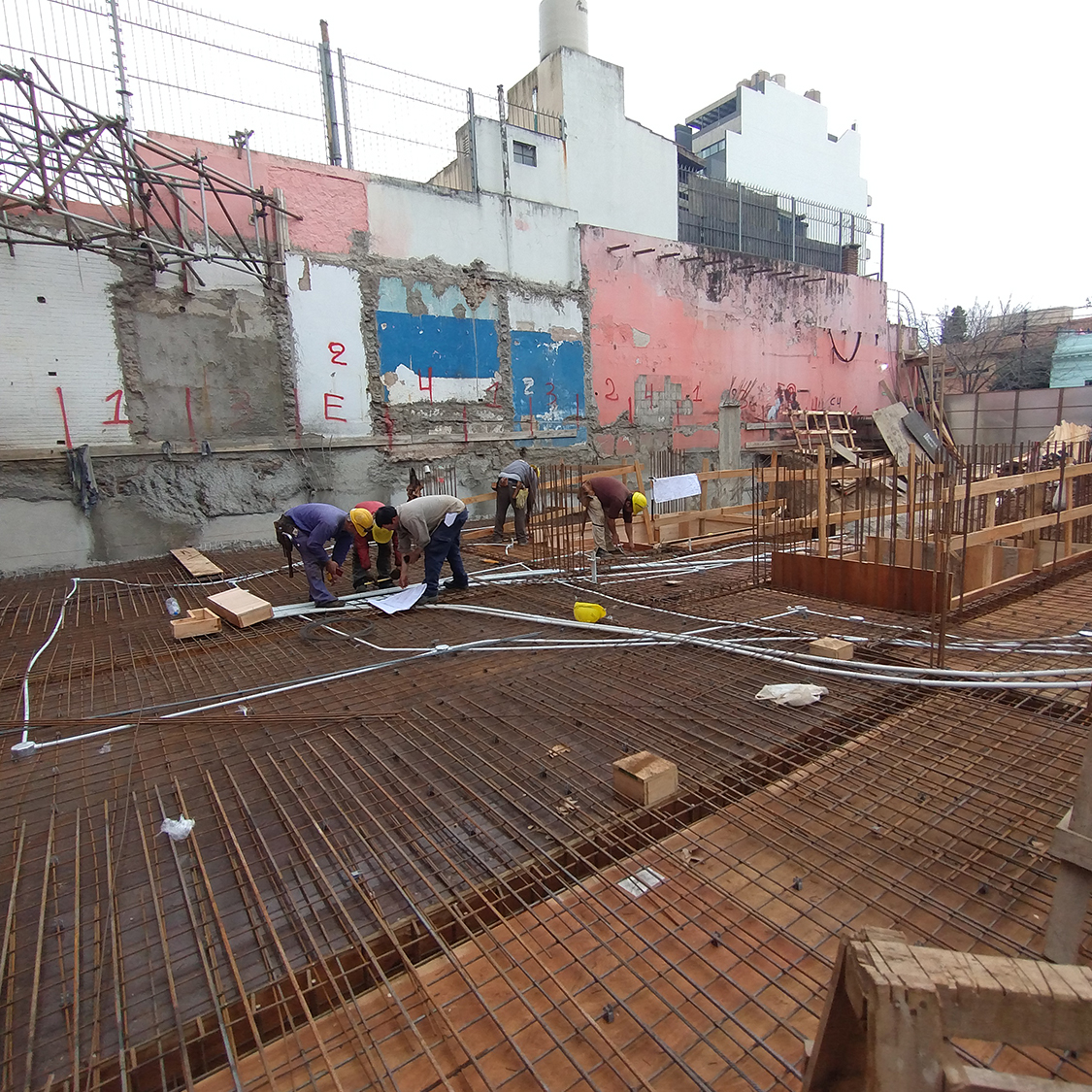

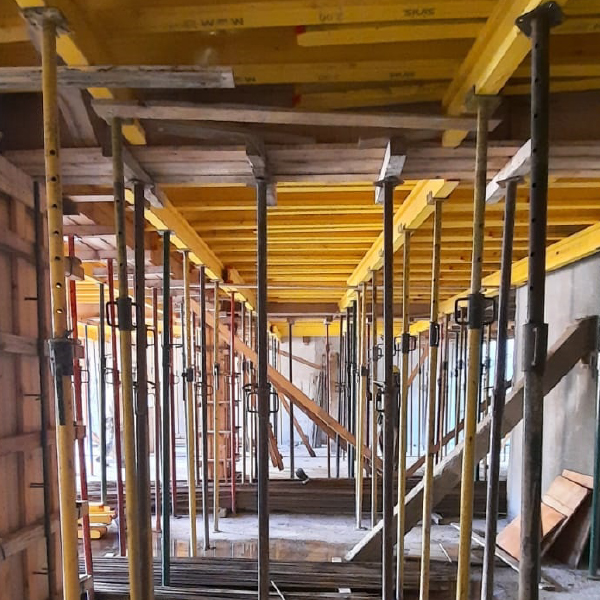

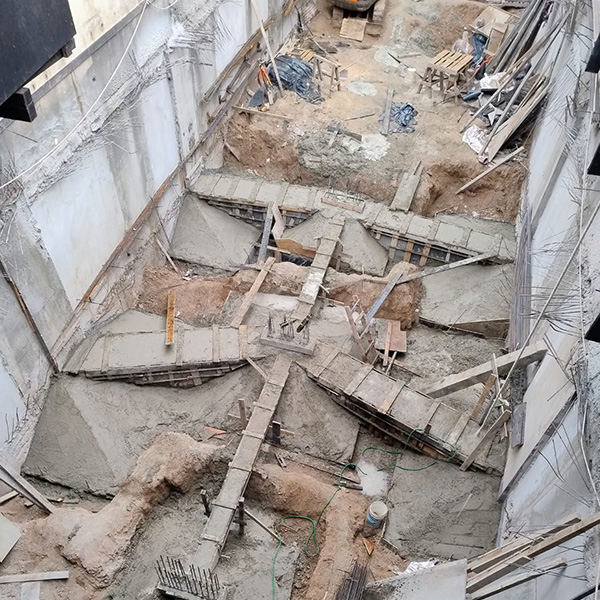

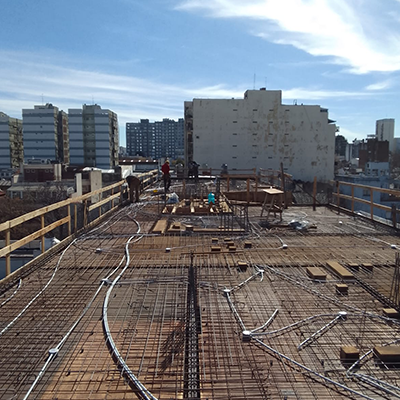

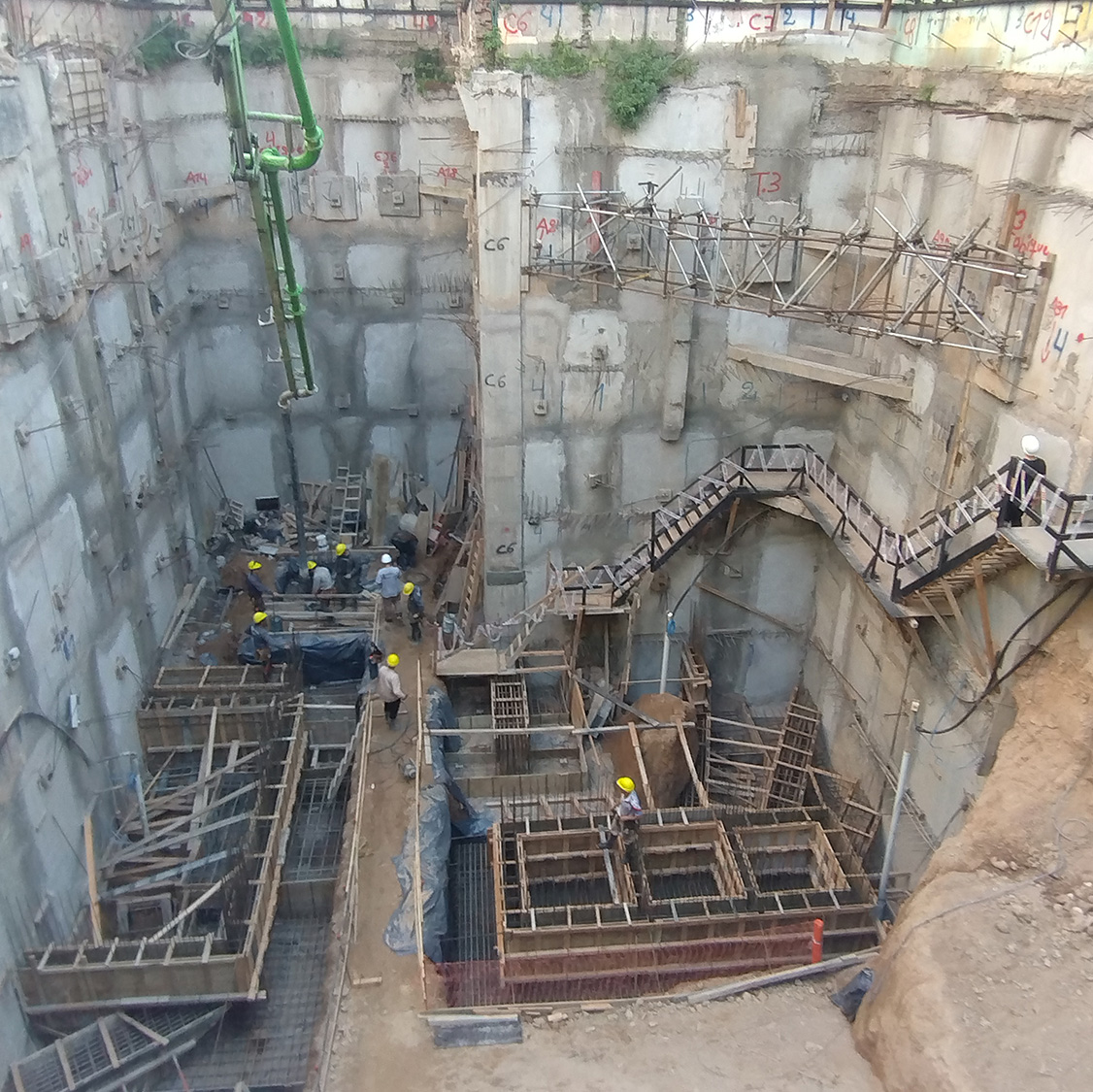

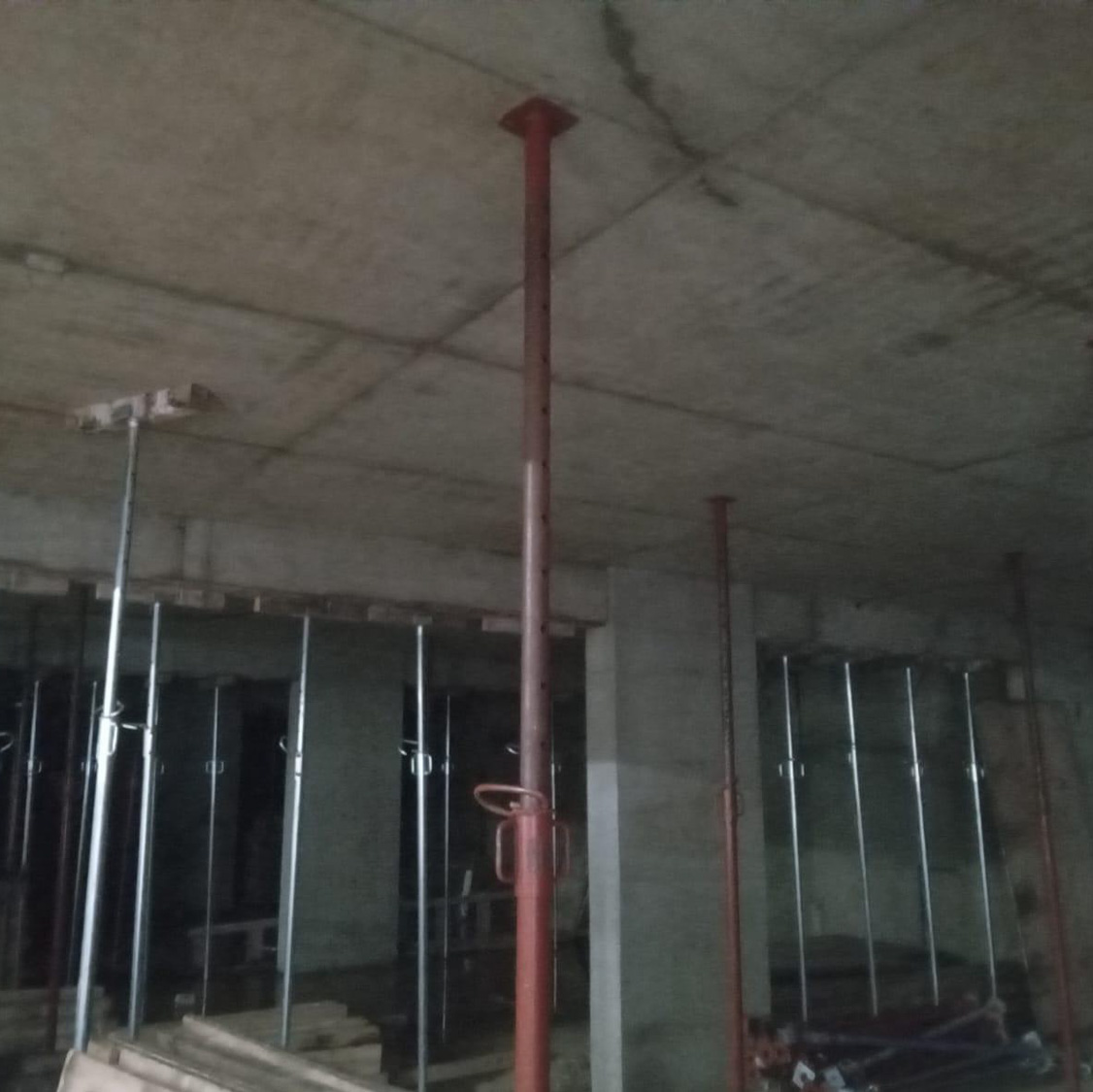

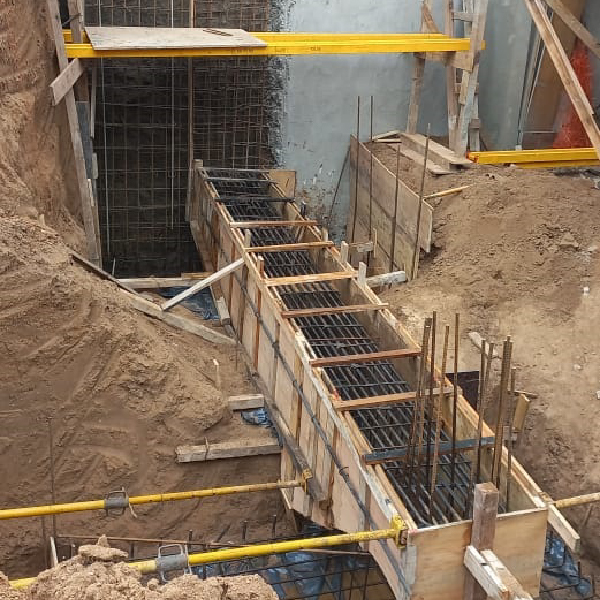

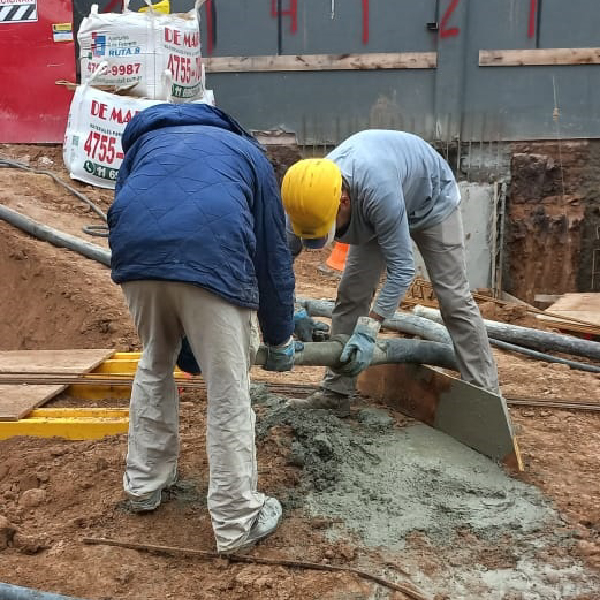

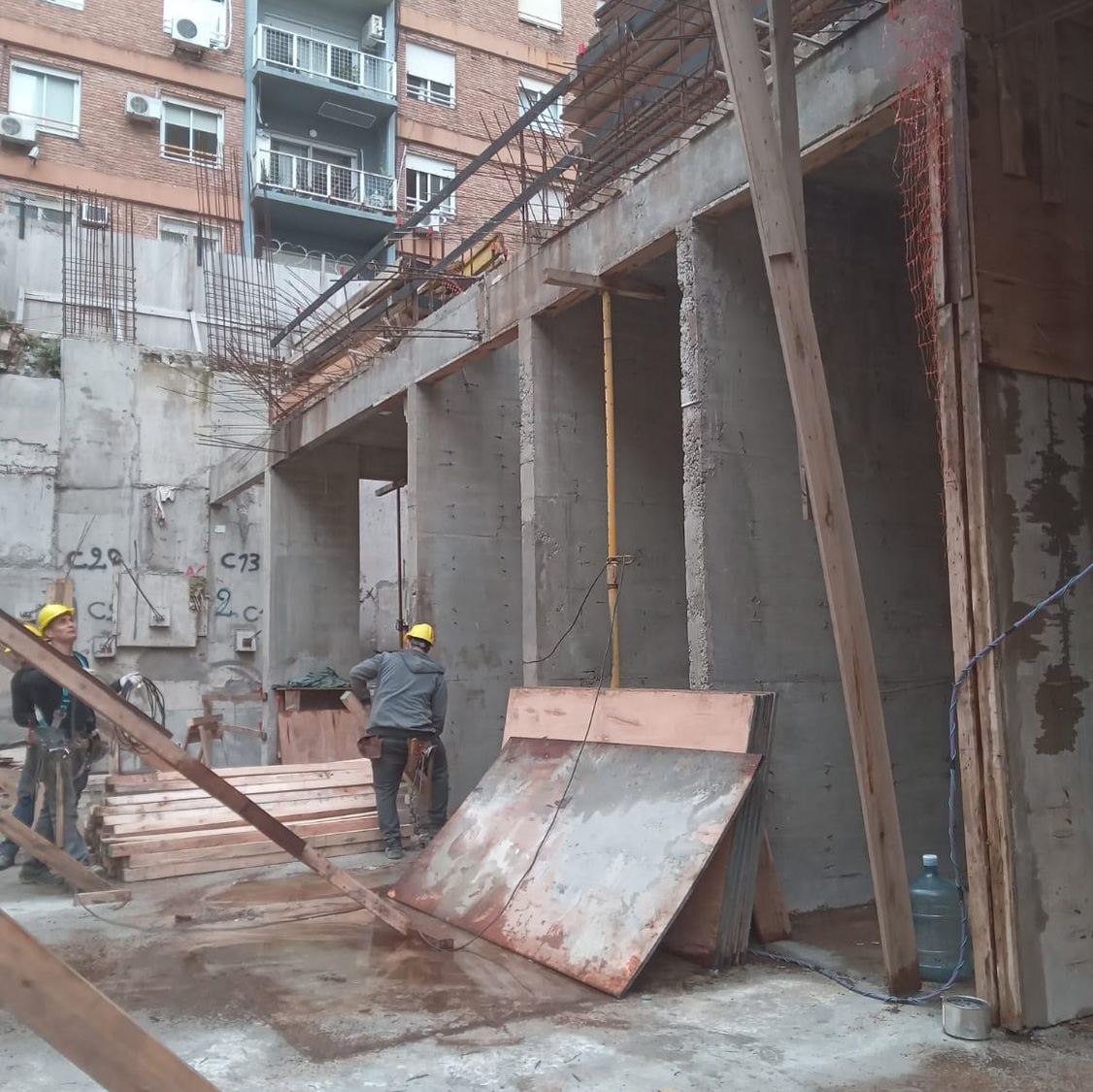

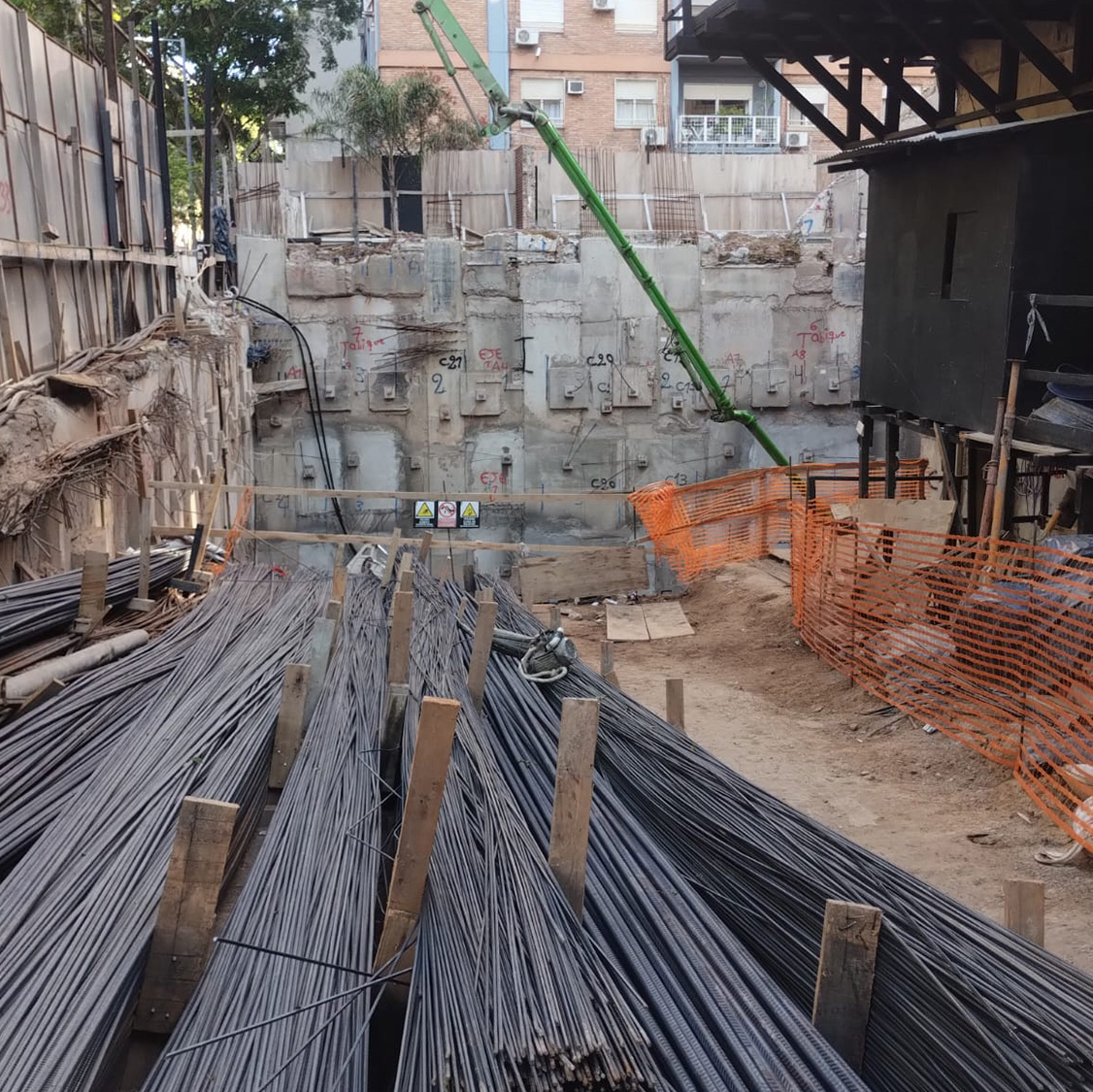

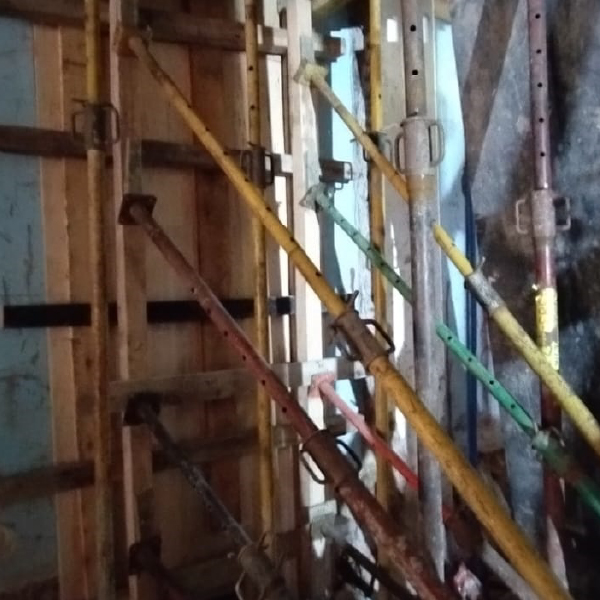

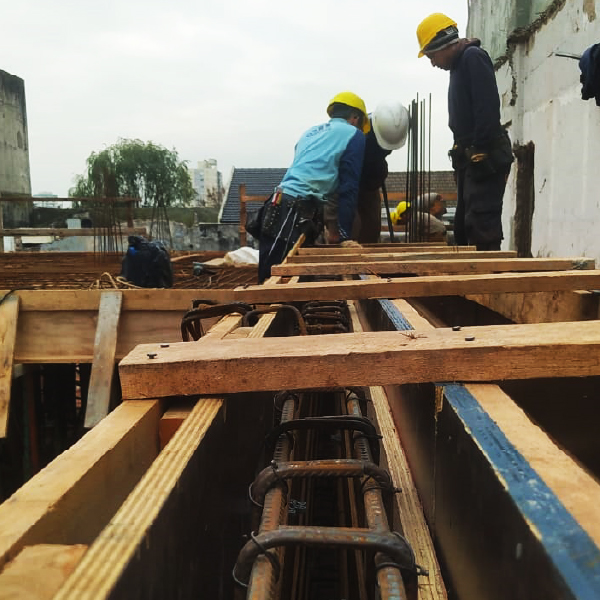

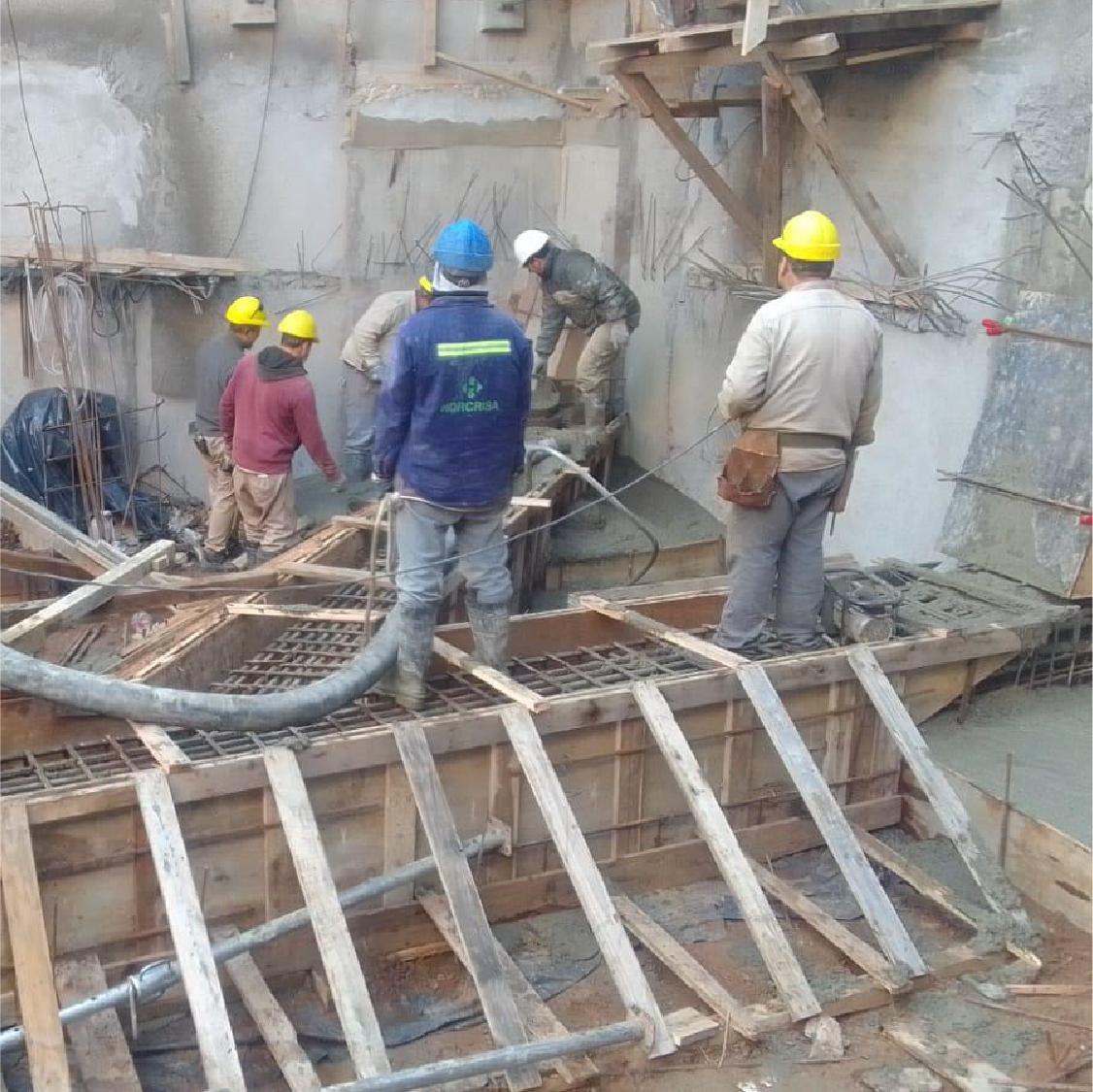

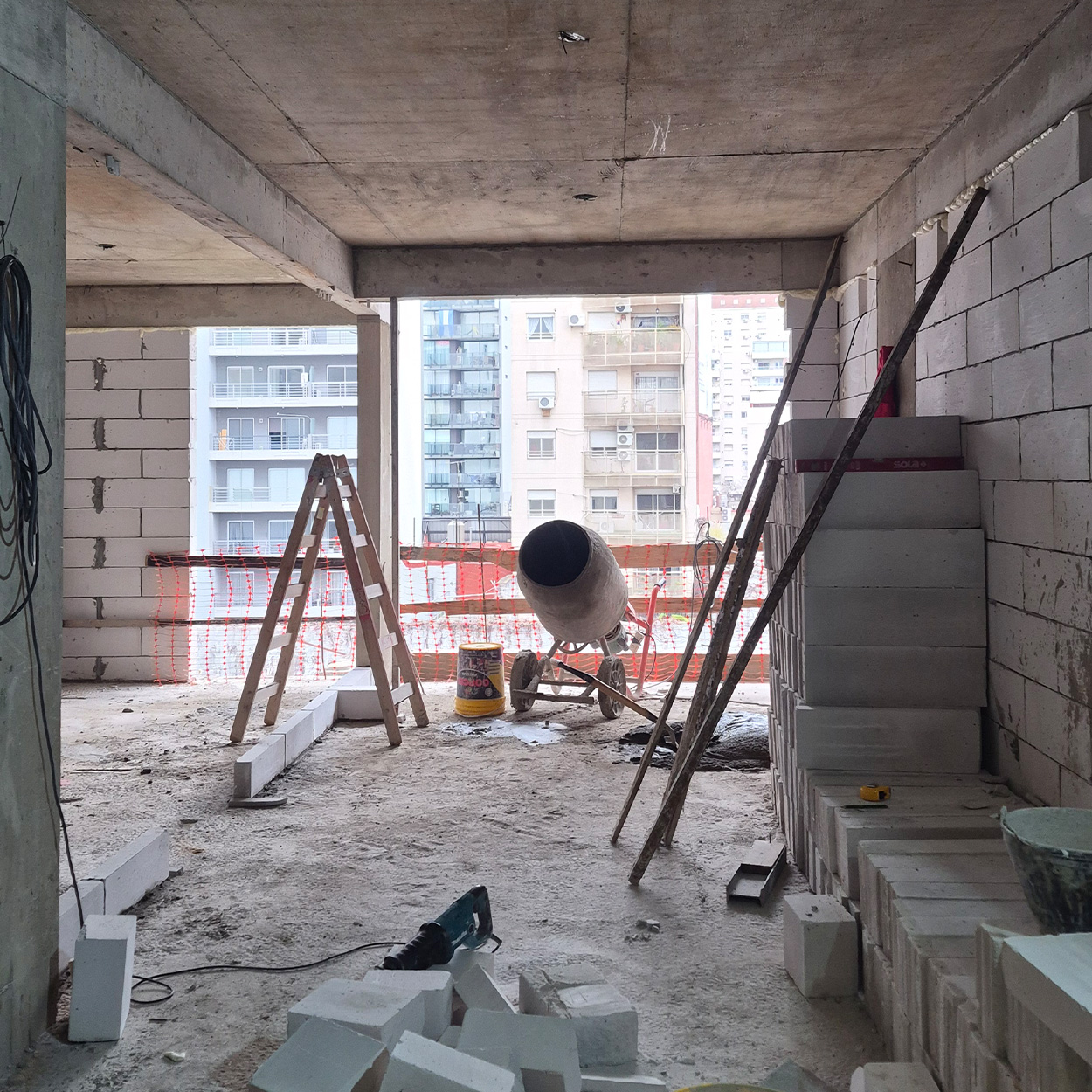

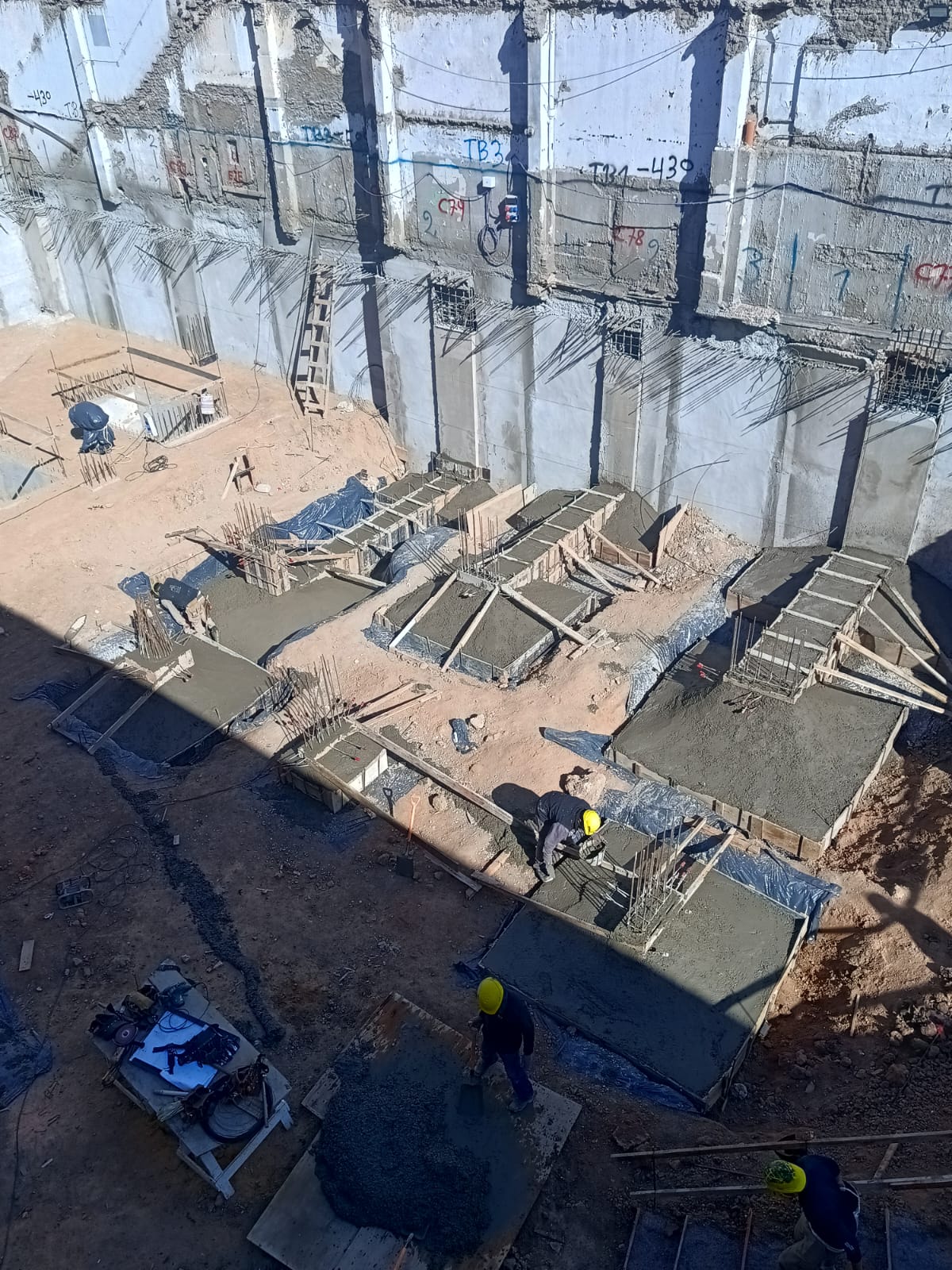

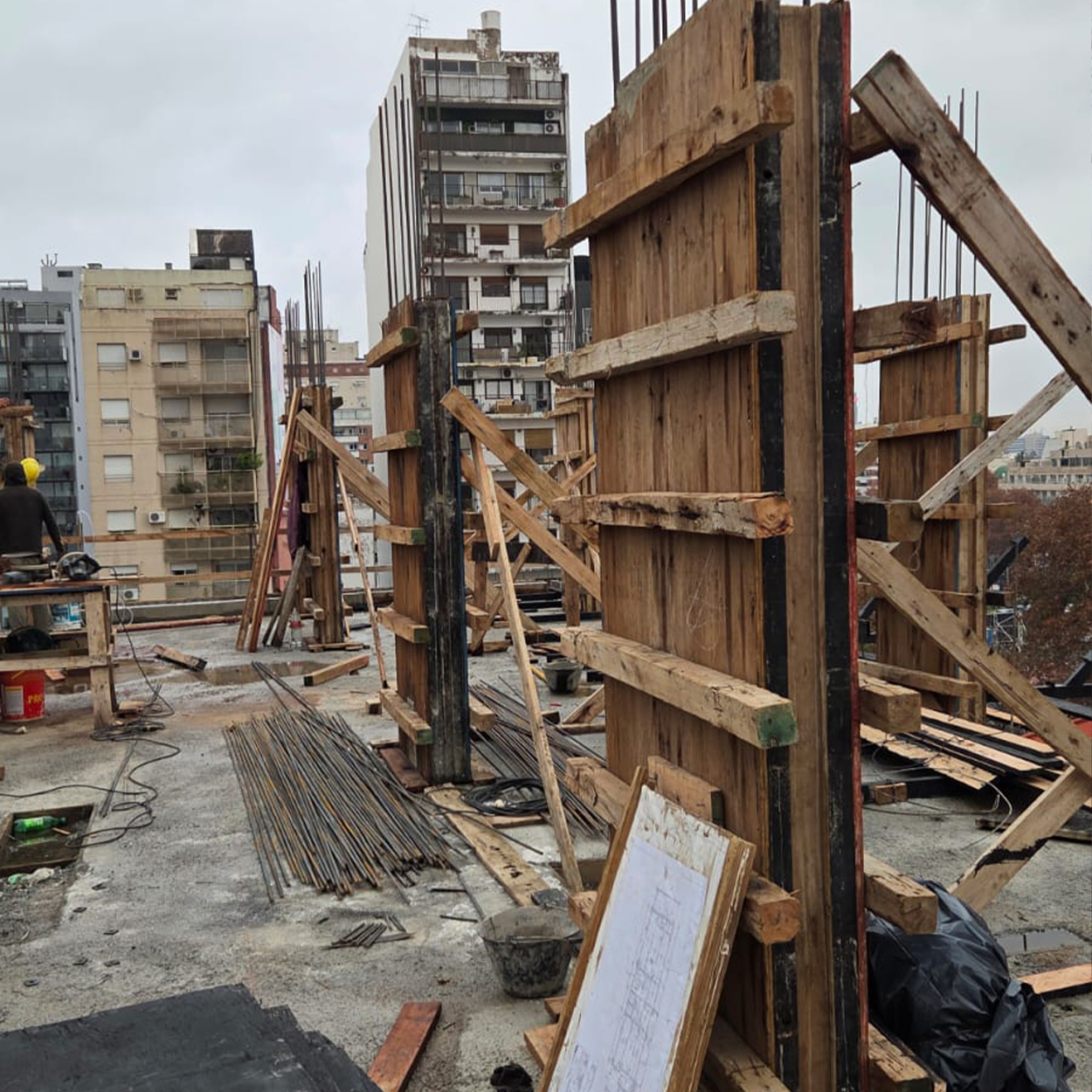

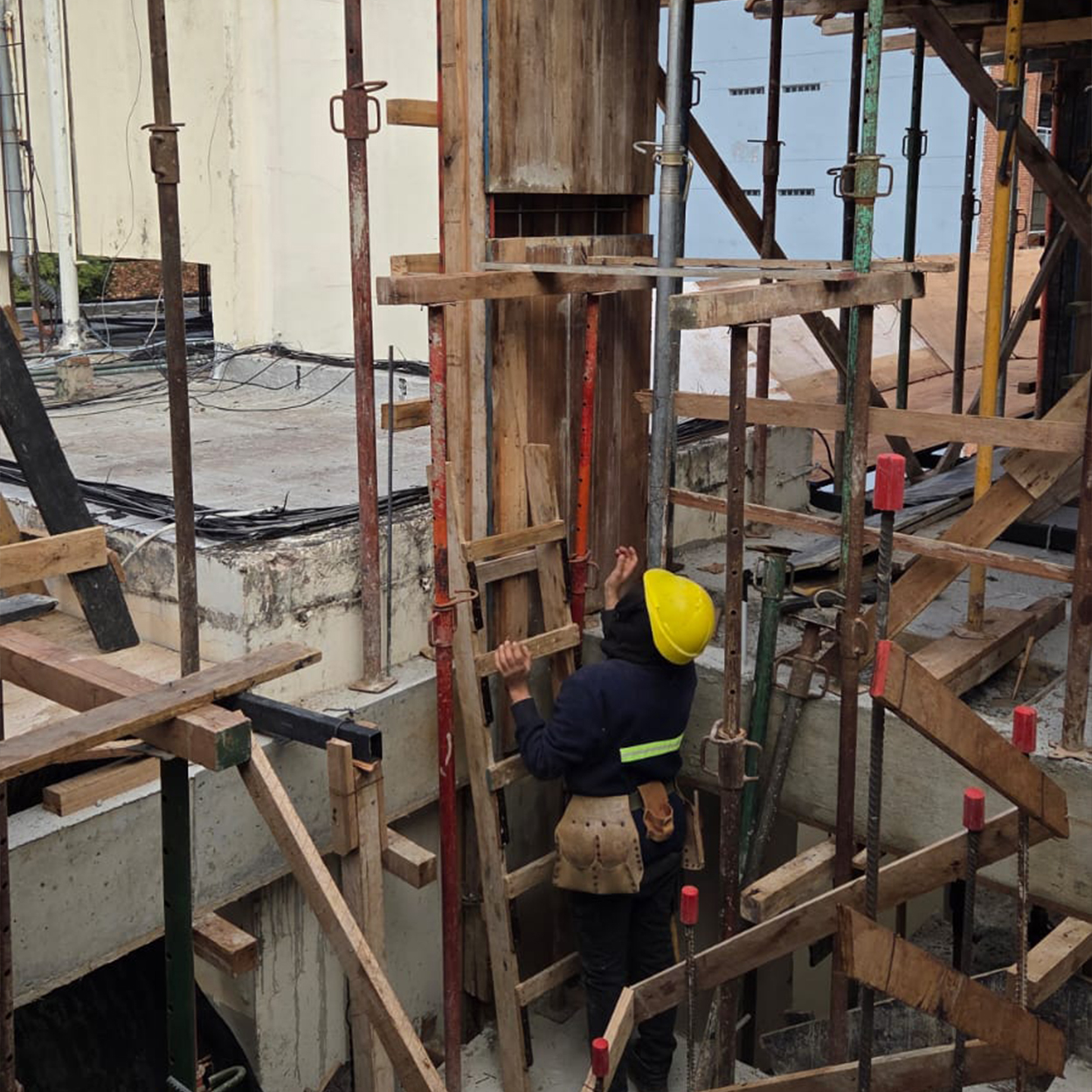

Las tareas que se están realizando consisten en llenadas de las estructuras de hormigón armado secuencialmente. Se realizaron los replanteos de columnas, montado de armadura, encofrado y refuerzos. También se desarrollan los tendidos de cañerías eléctricas, bocas y pases en losas y vigas para futuras instalaciones. Actualmente nos encontramos realizando el armado de la estructura sobre 6P.

A REALIZAR

Las tareas que se proyectan para el próximo bimestre tienen que ver con la culminación de la estructura de hormigón armado, el desarrollo de la albañilería e instalaciones en general.

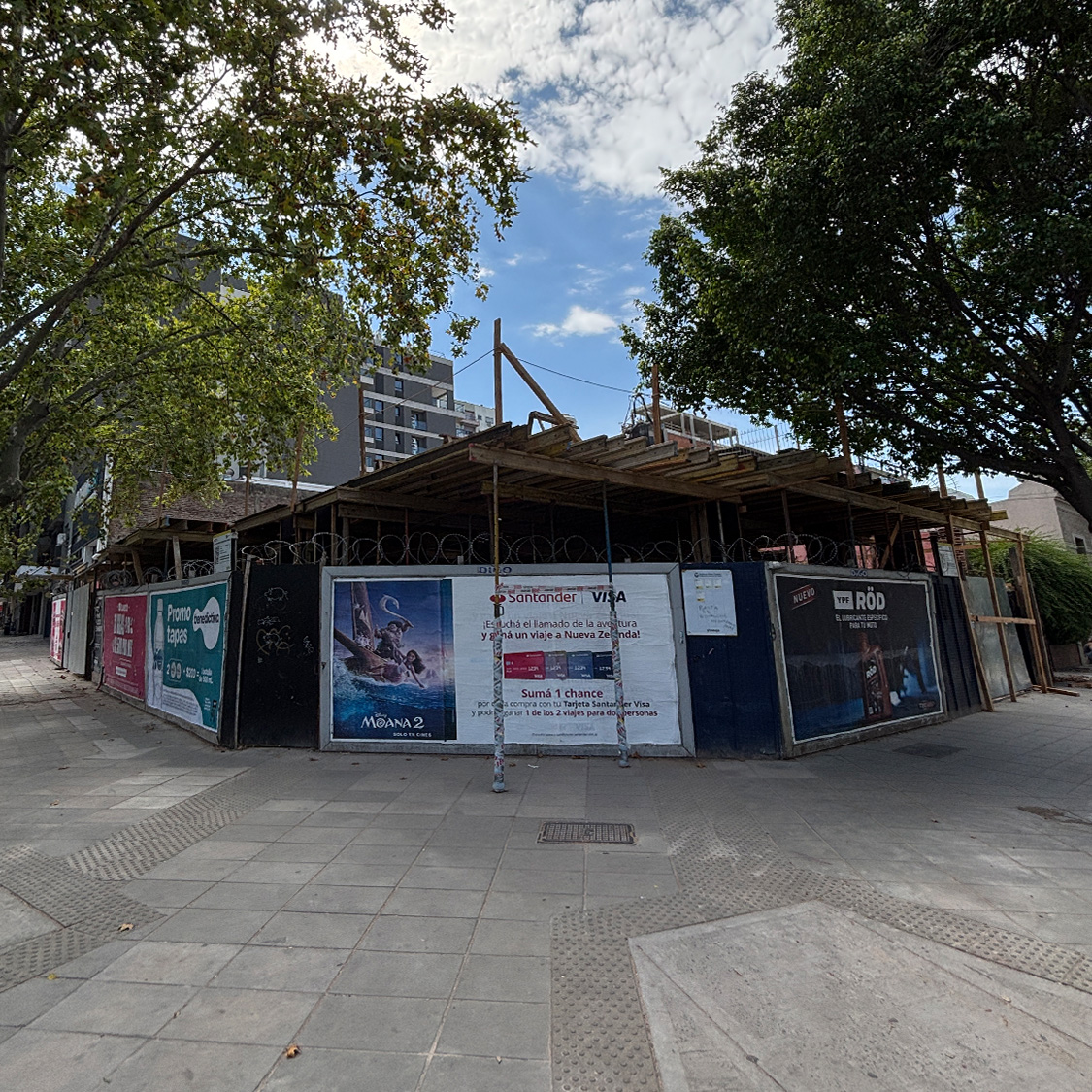

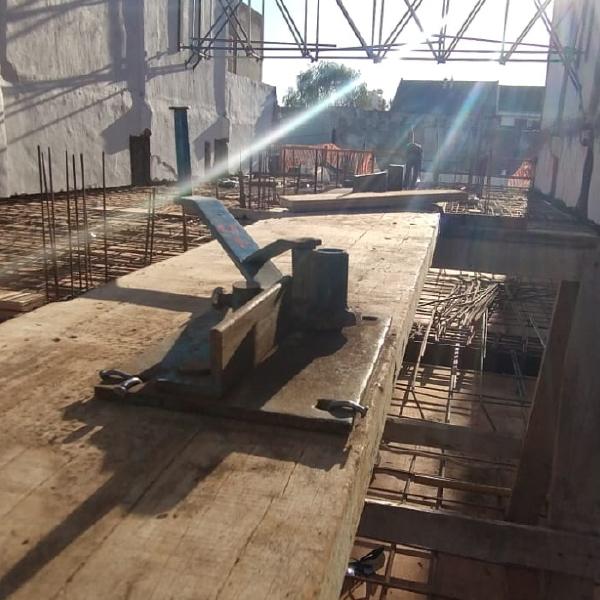

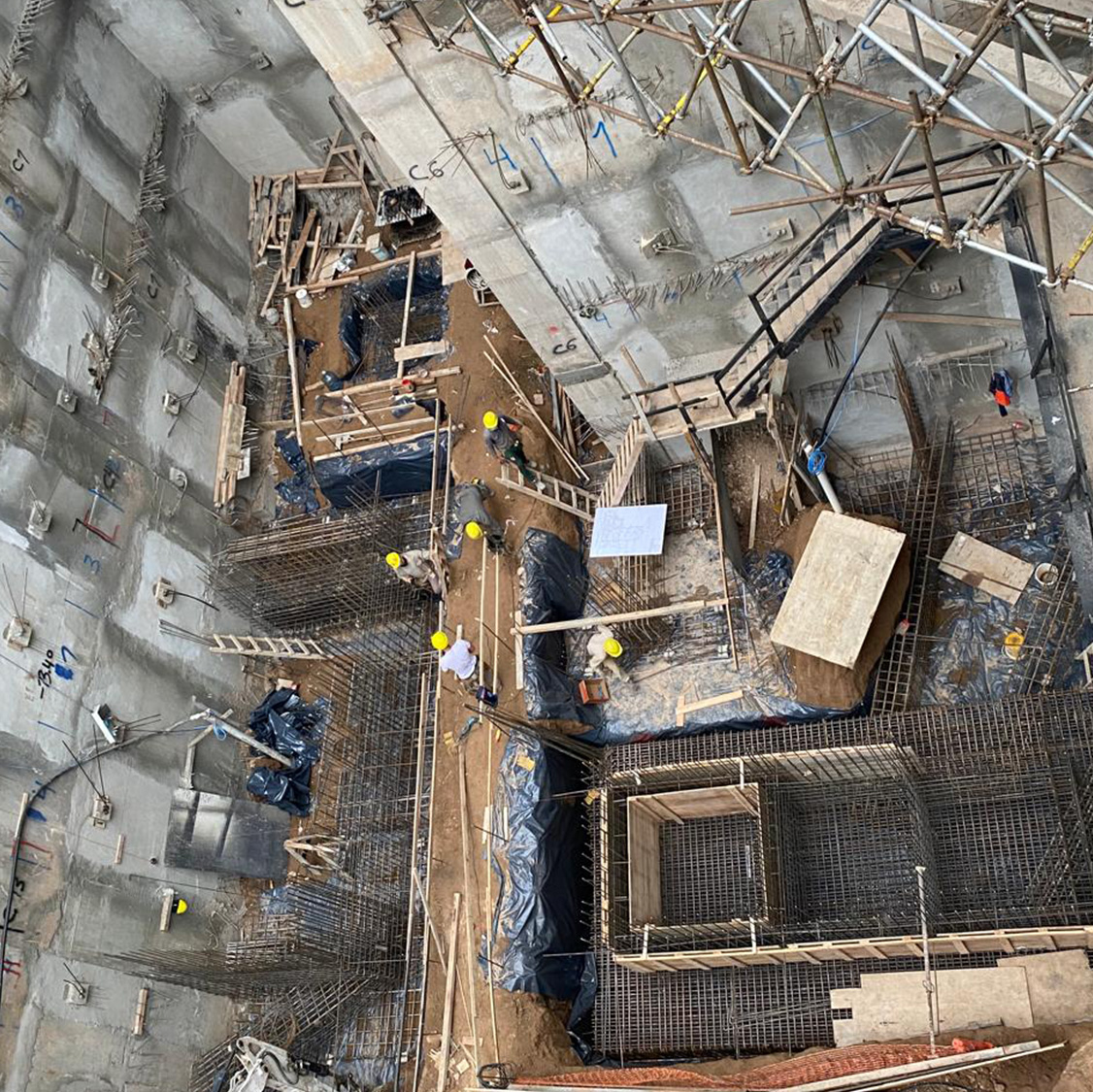

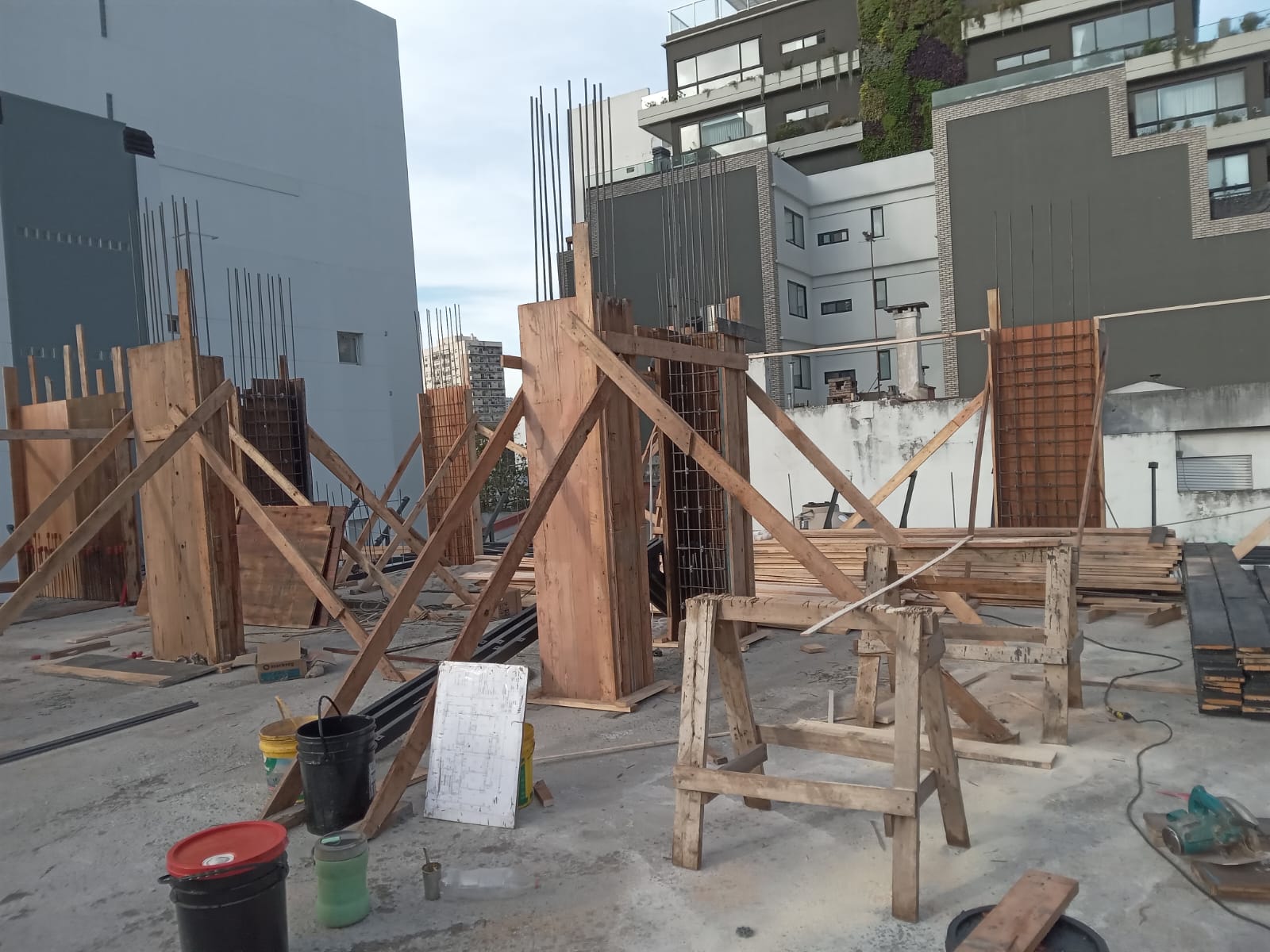

CONGRESO 5300

VILLA URQUIZA

AVANCE DE OBRA | AGOSTO 2025

20%

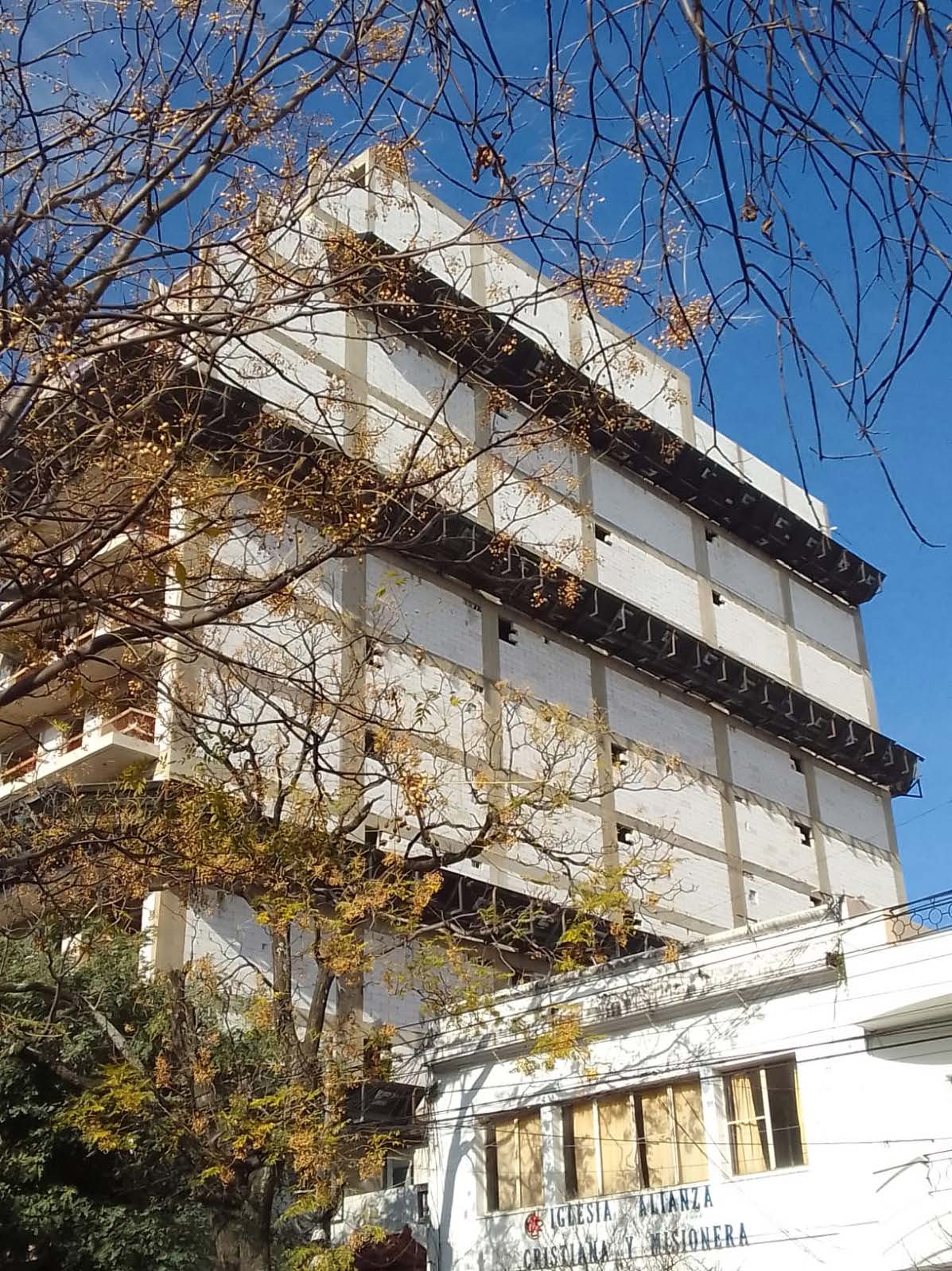

TRABAJOS REALIZADOS

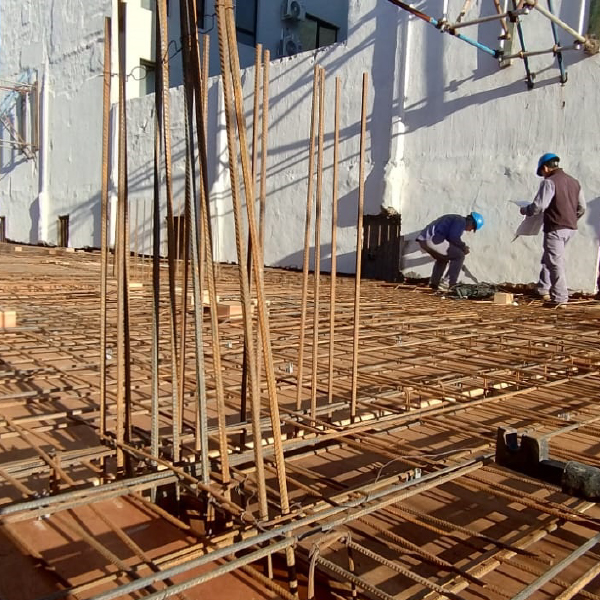

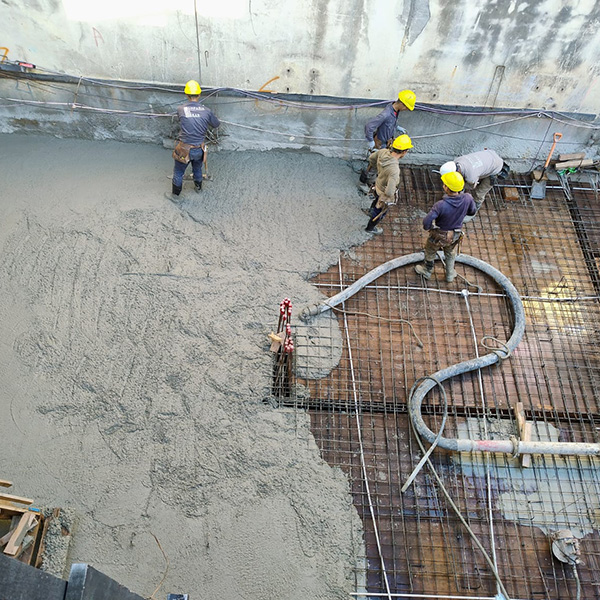

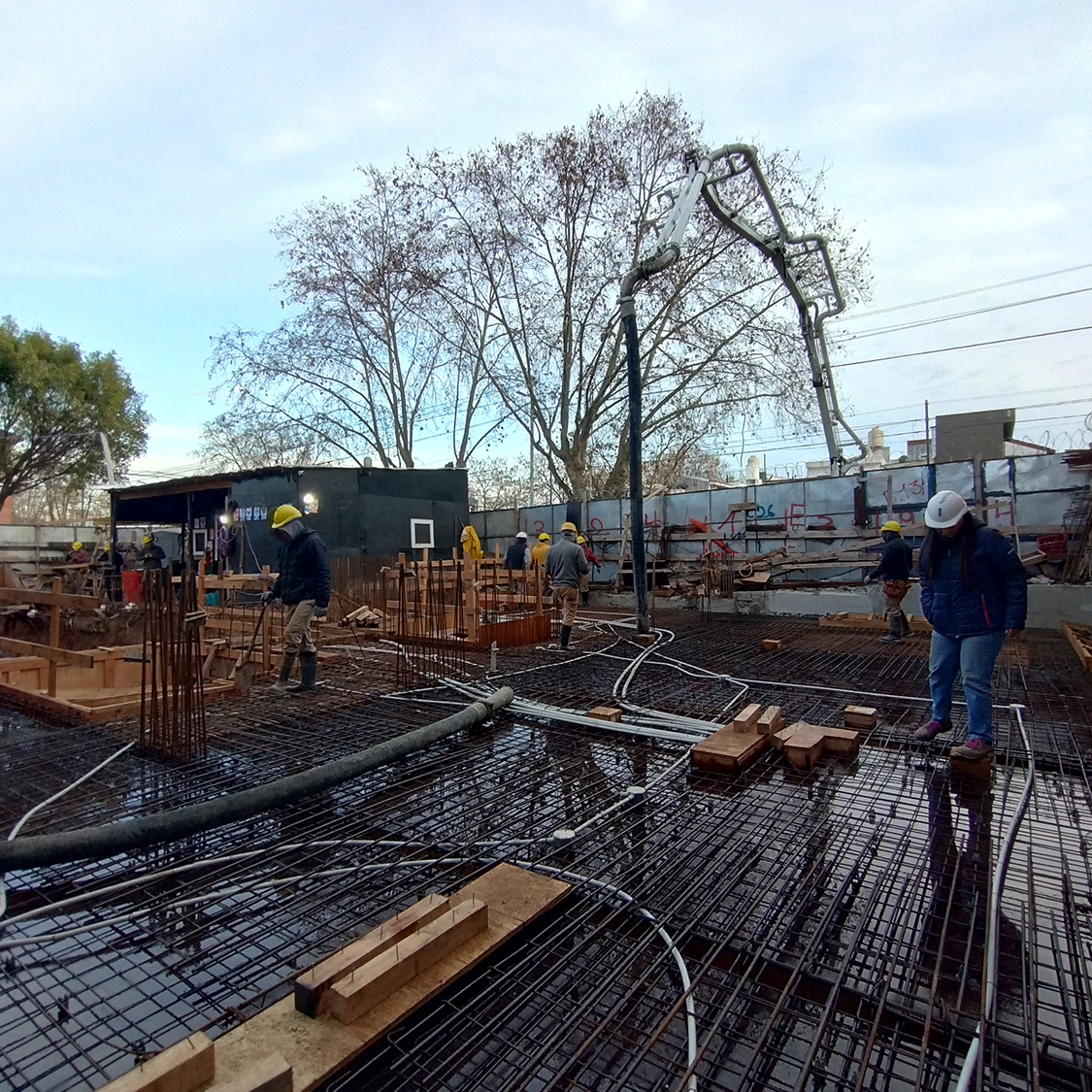

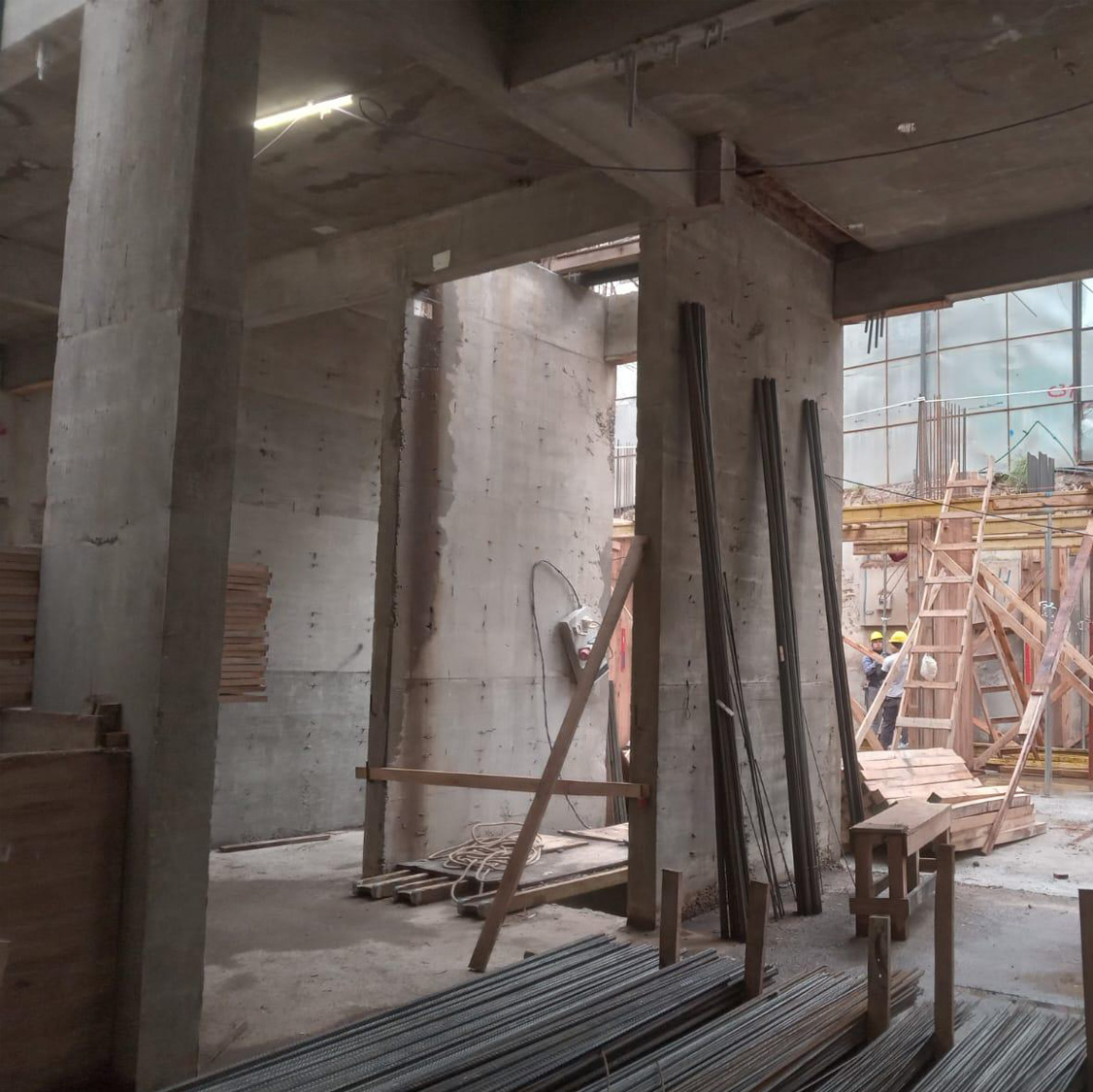

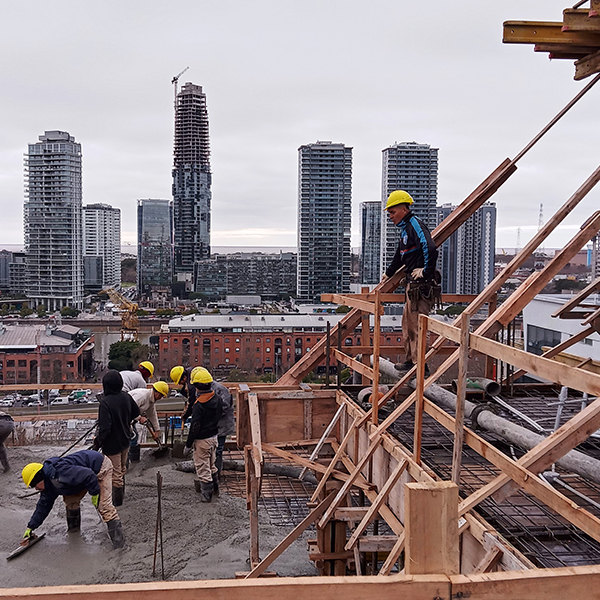

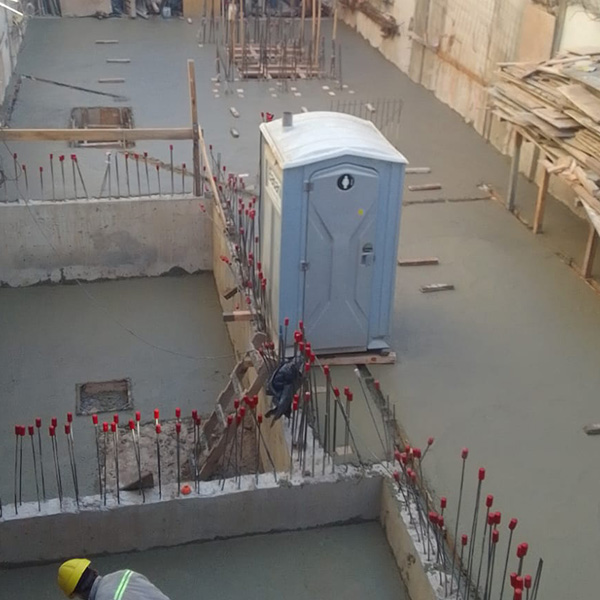

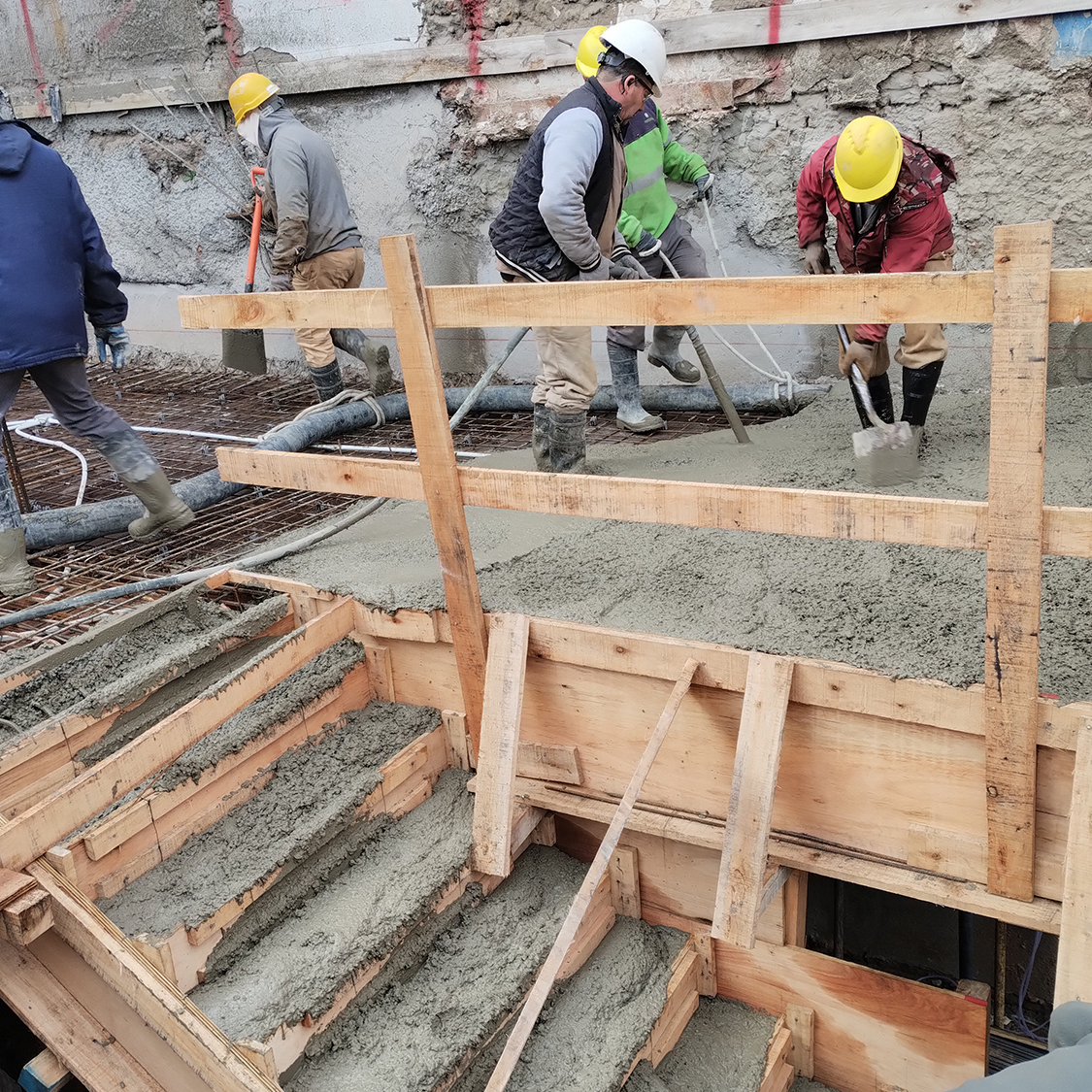

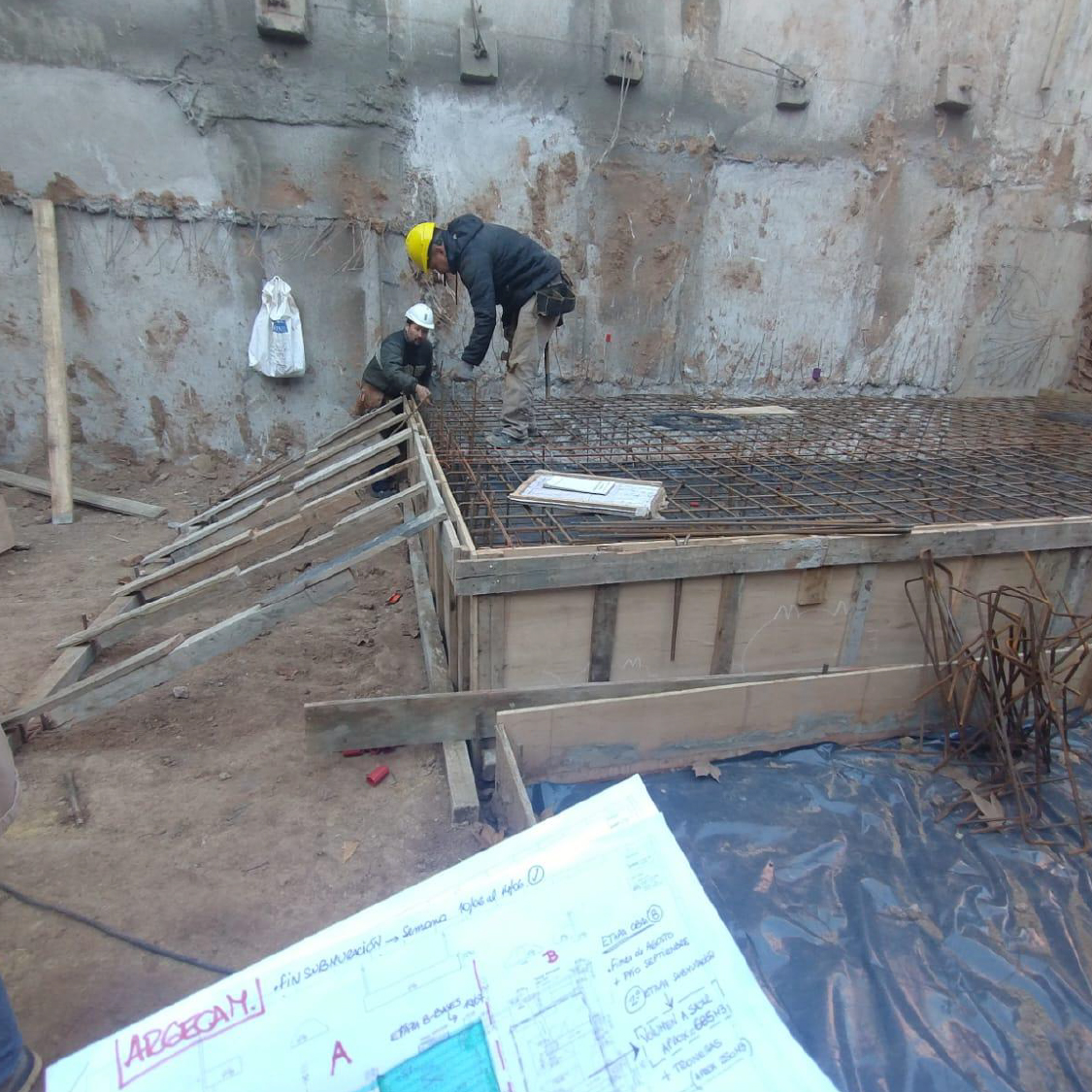

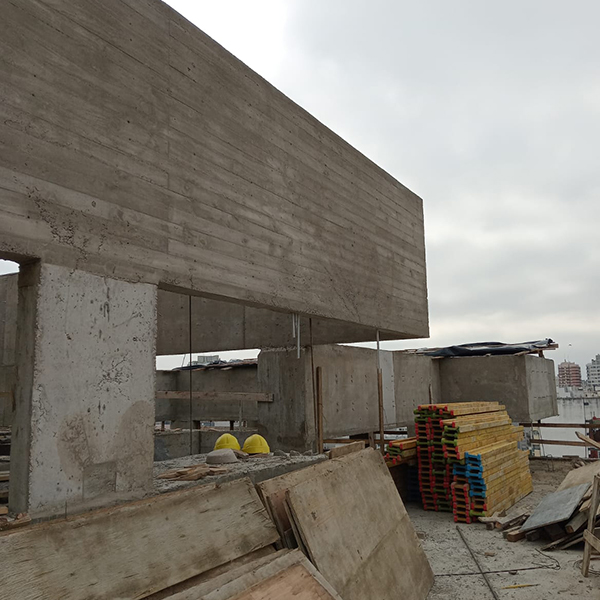

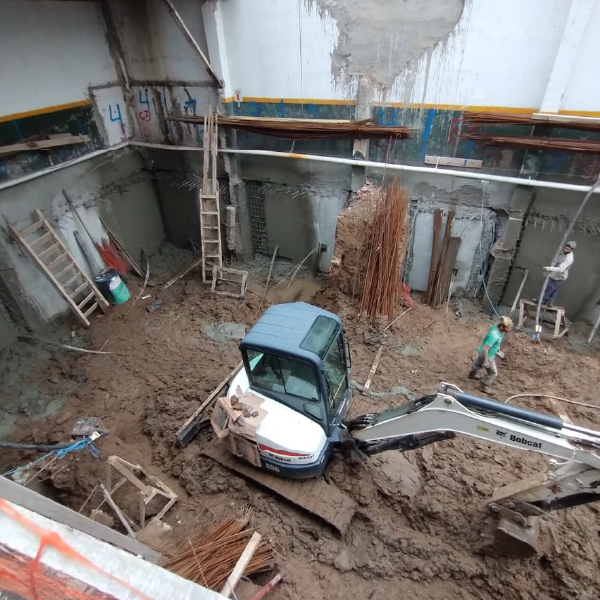

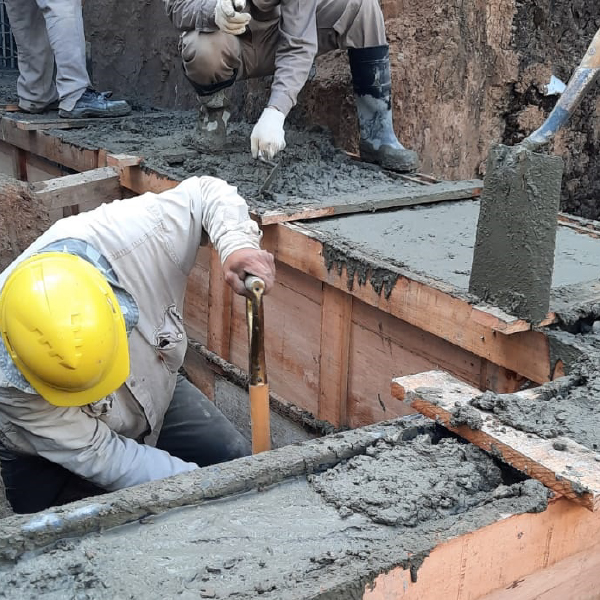

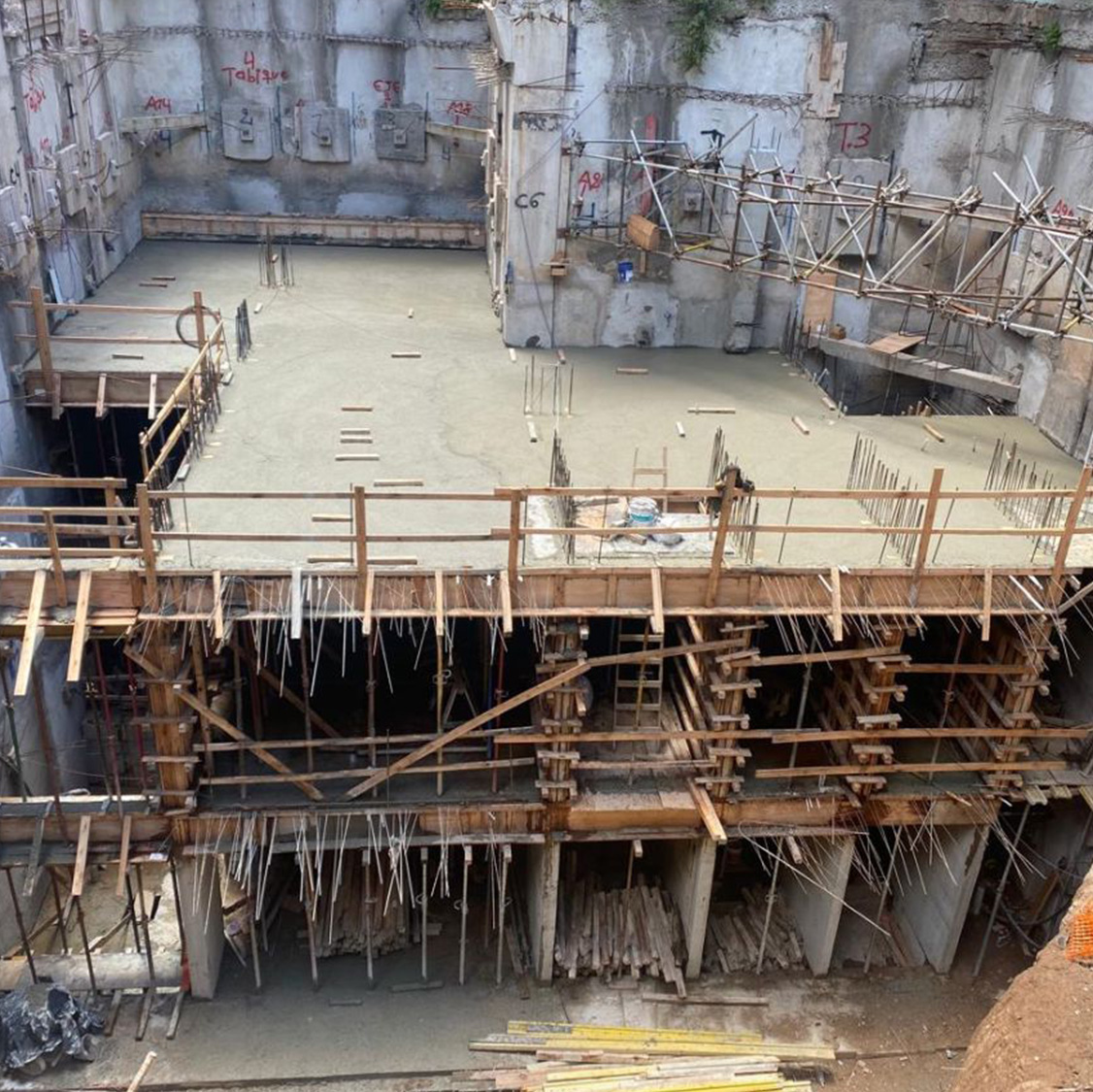

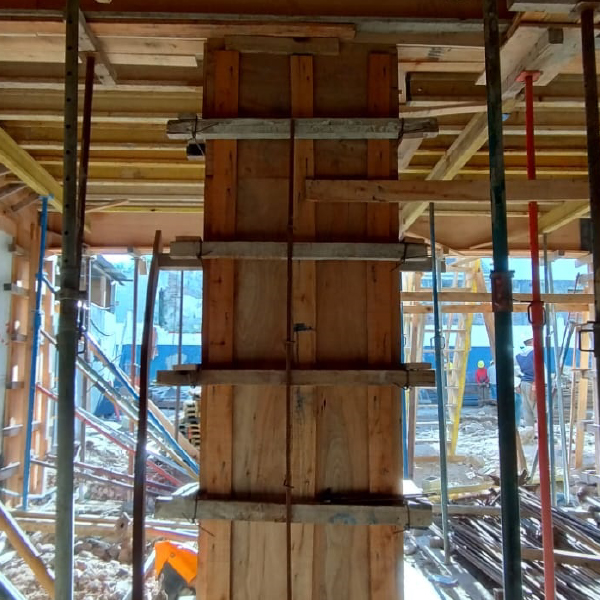

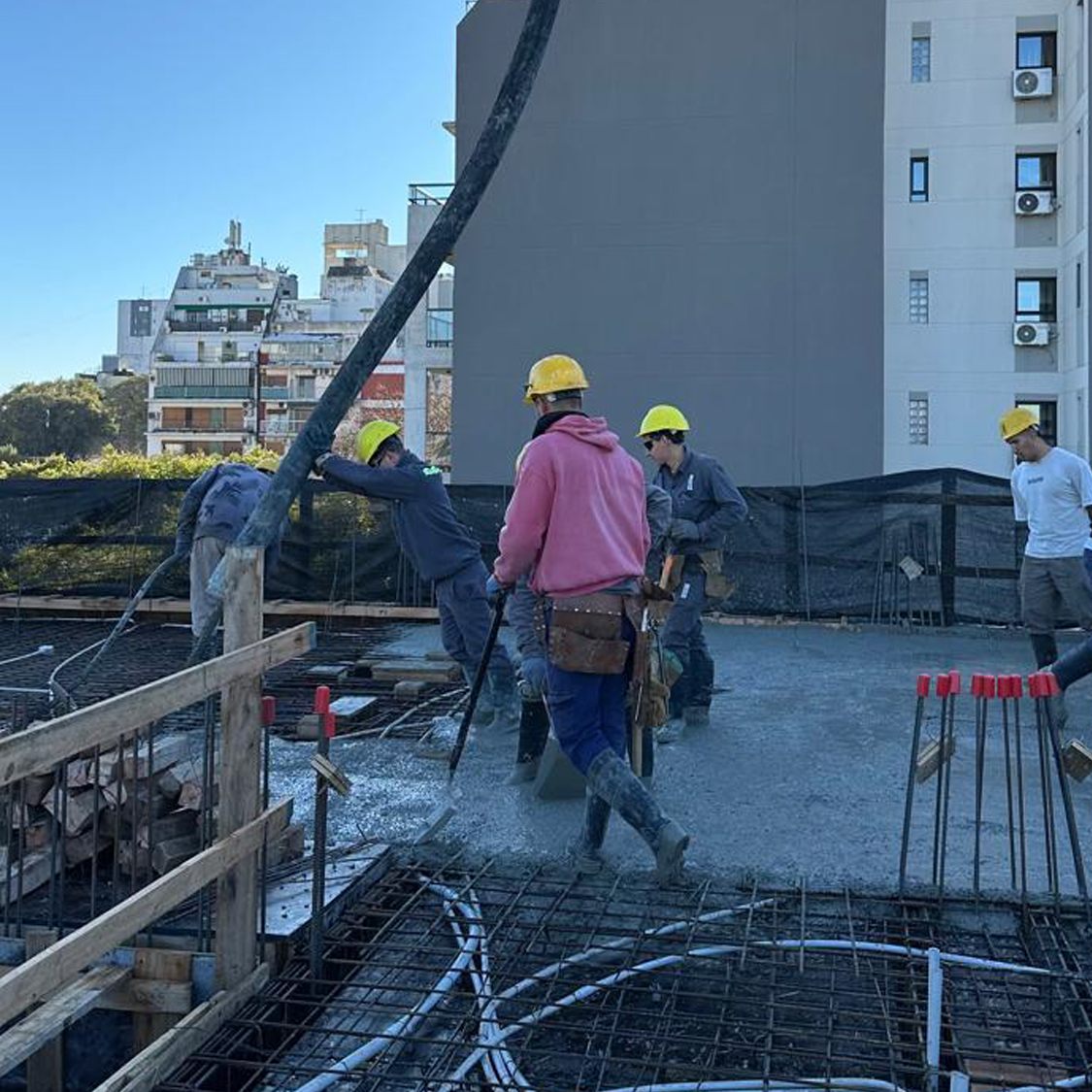

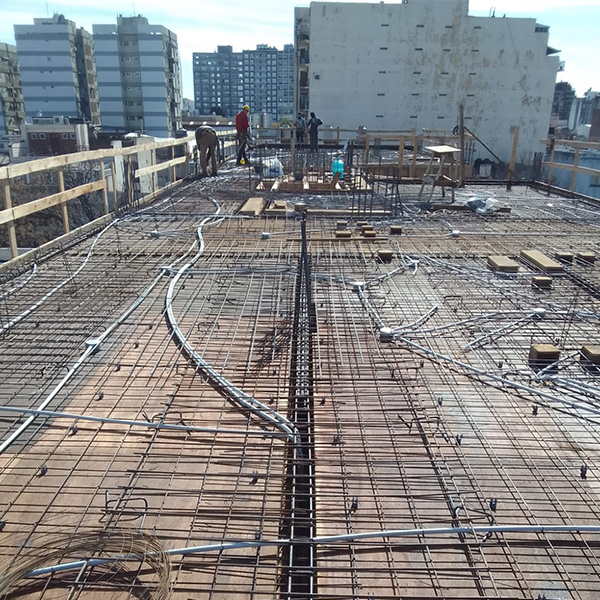

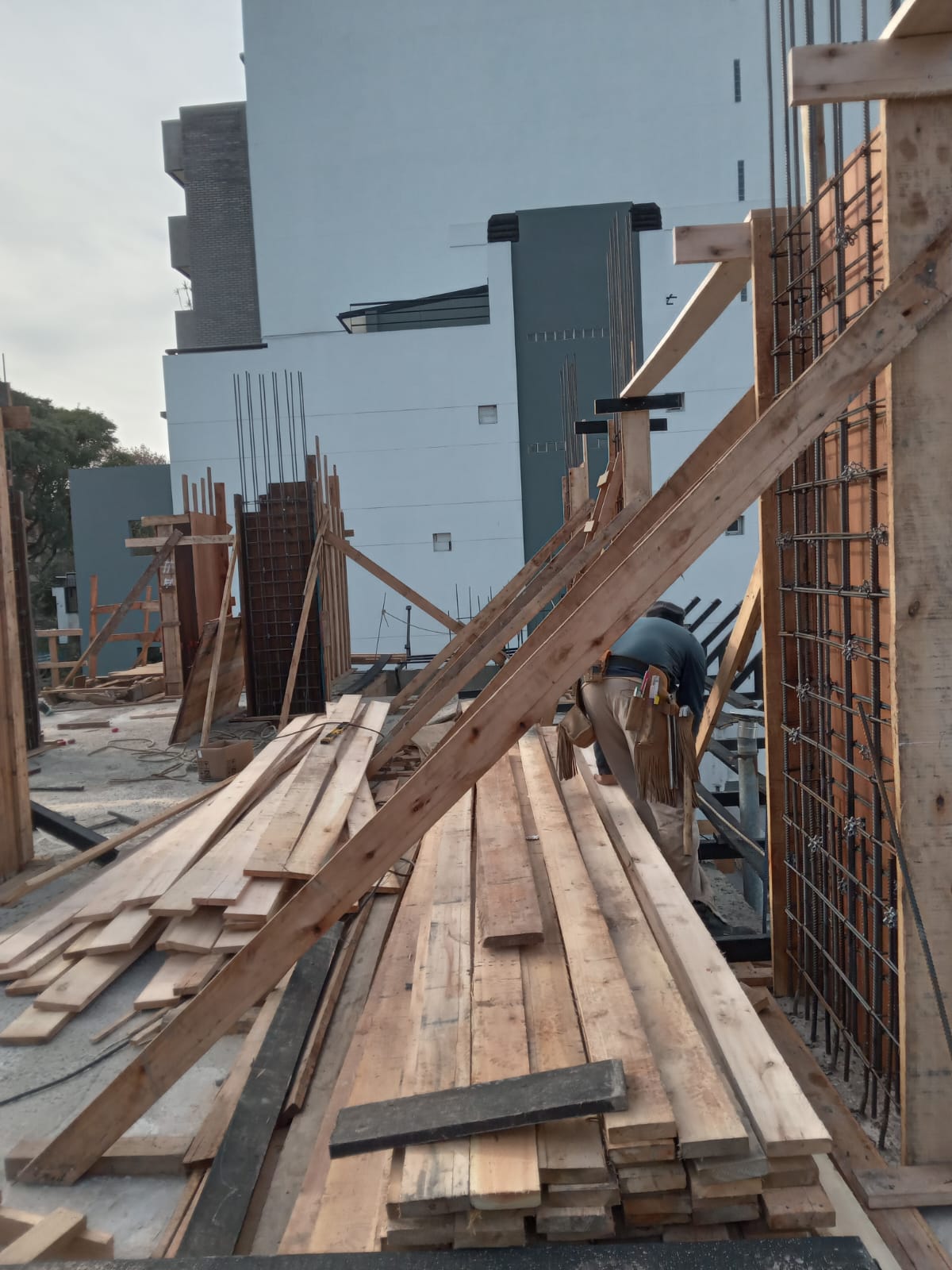

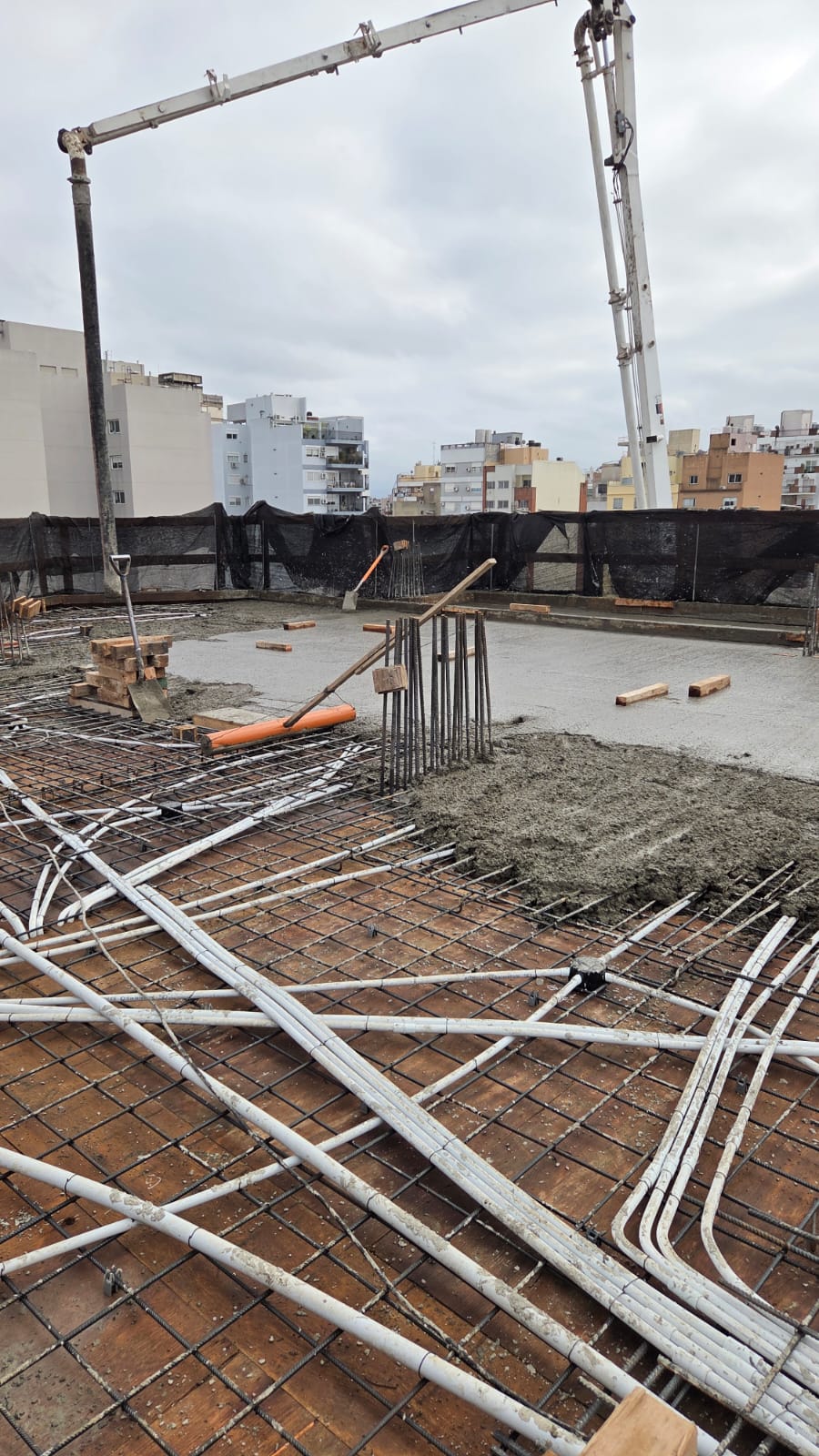

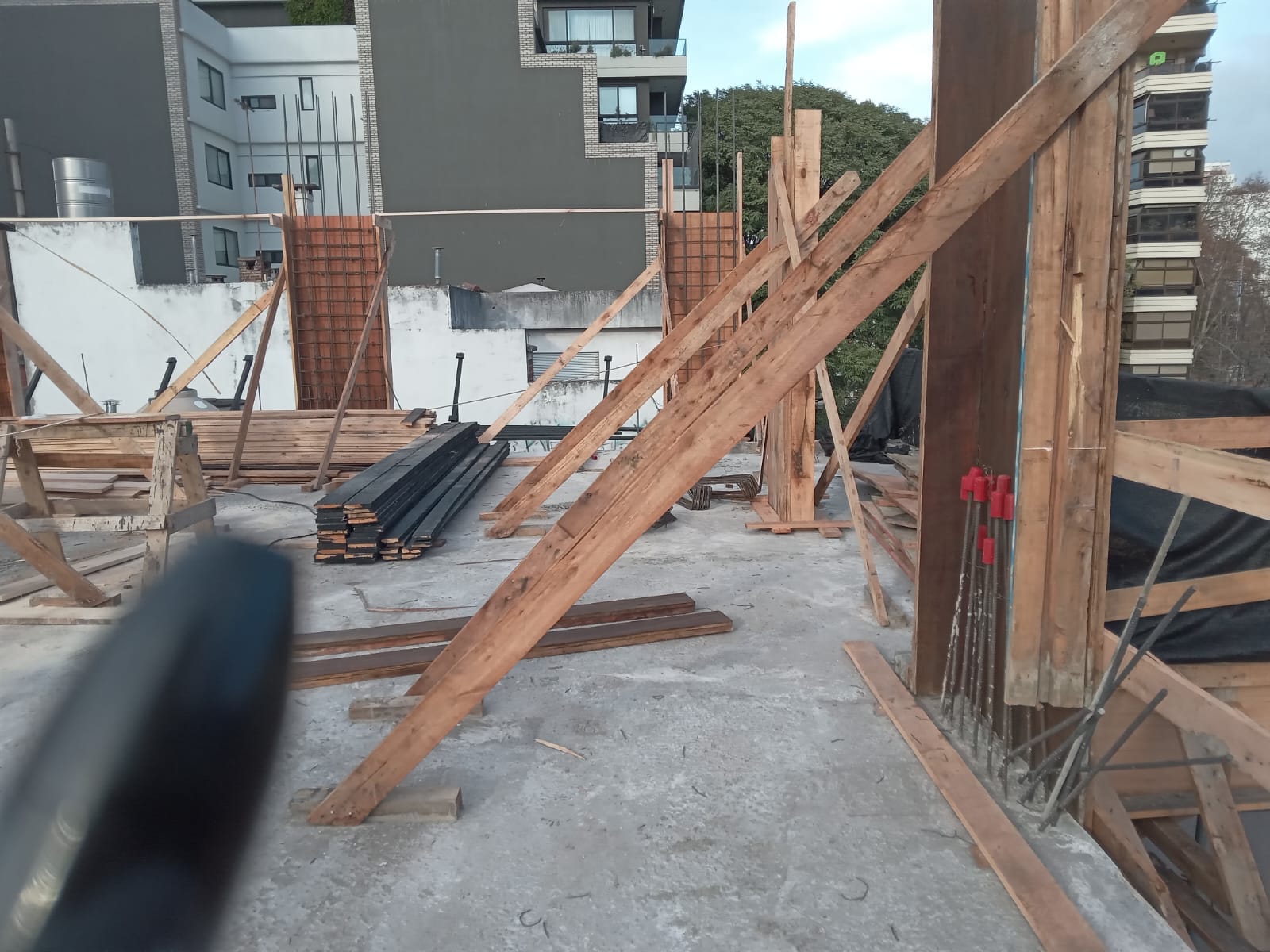

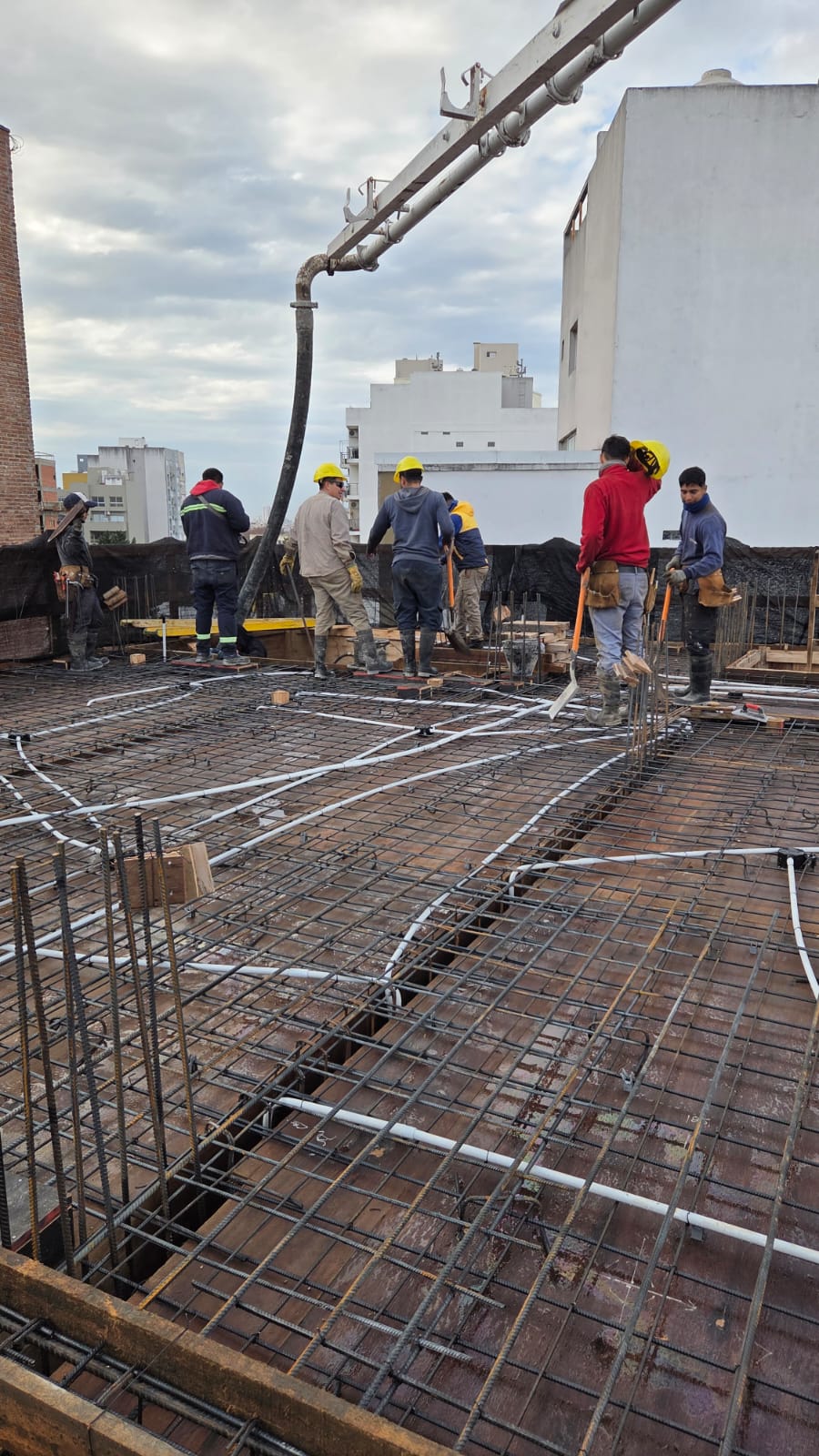

En el último periodo, en la obra se realizaron las losas de sobre 2° - 3° y 4° piso. Se colocó la defensa reglamentaria de protección del piso 4° y se están ejecutando los trabajos de estructura para la llenada de la losa s/5° piso.

A REALIZAR

Continuar con las tareas de armado de columnas, vigas y losas del 6° piso.

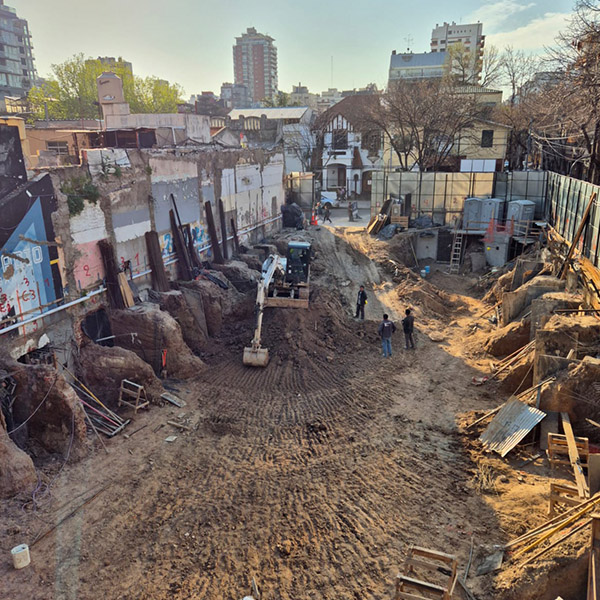

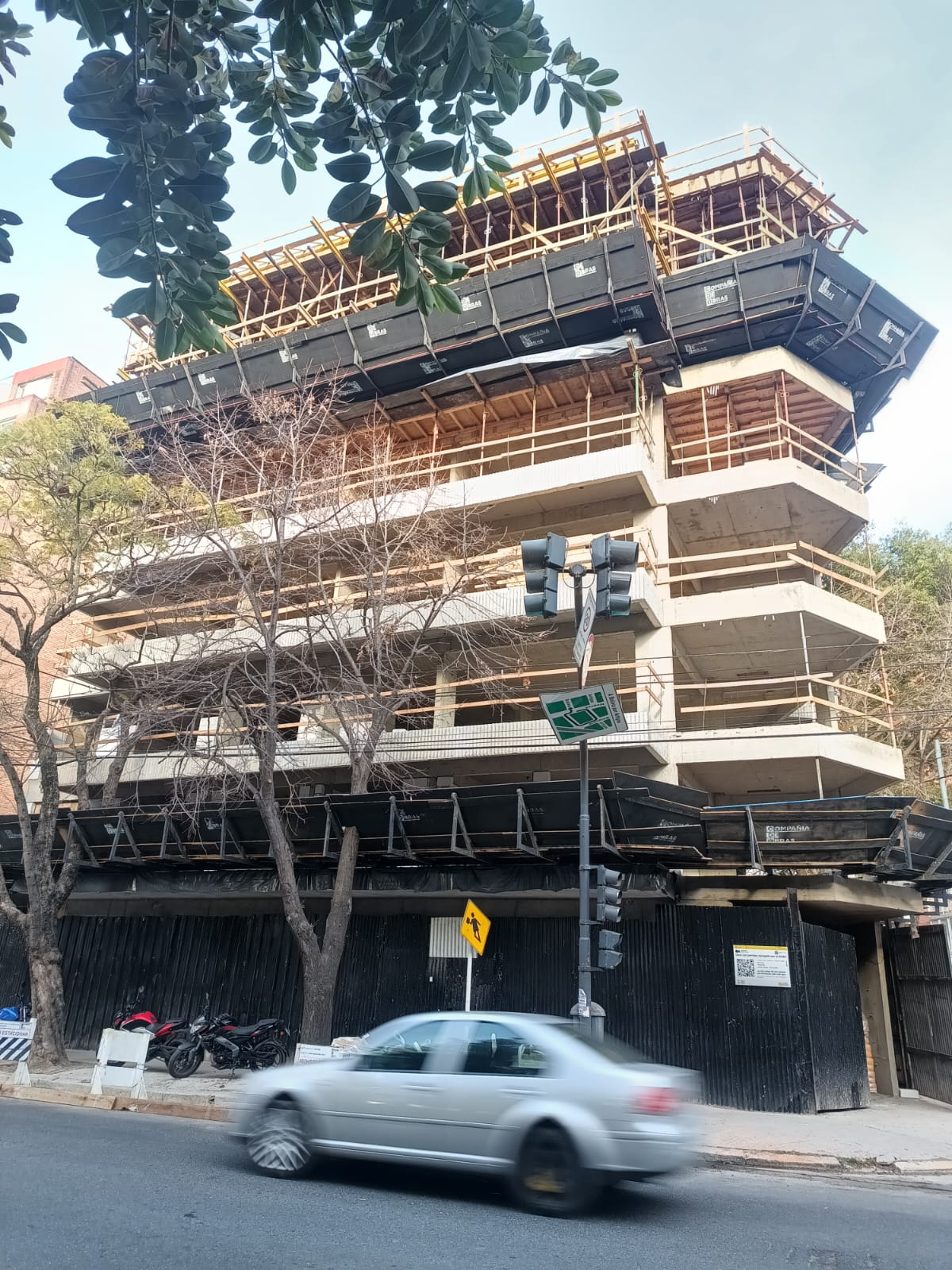

CUBA 3300

NUÑEZ

AVANCE DE OBRA | AGOSTO 2025

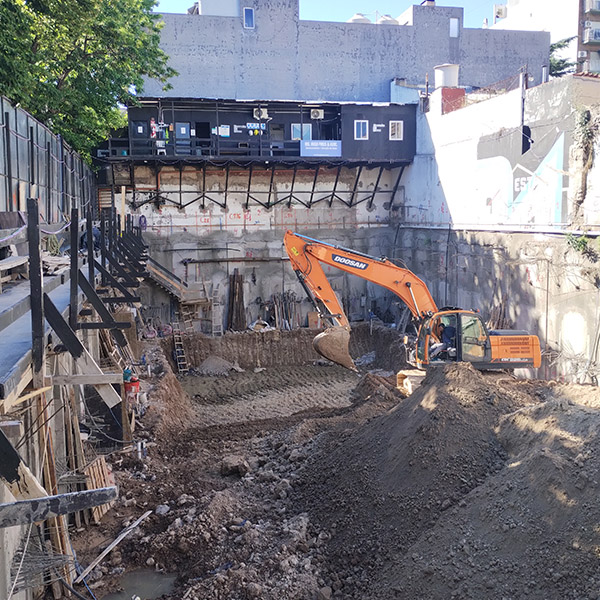

2%

TRABAJOS REALIZADOS

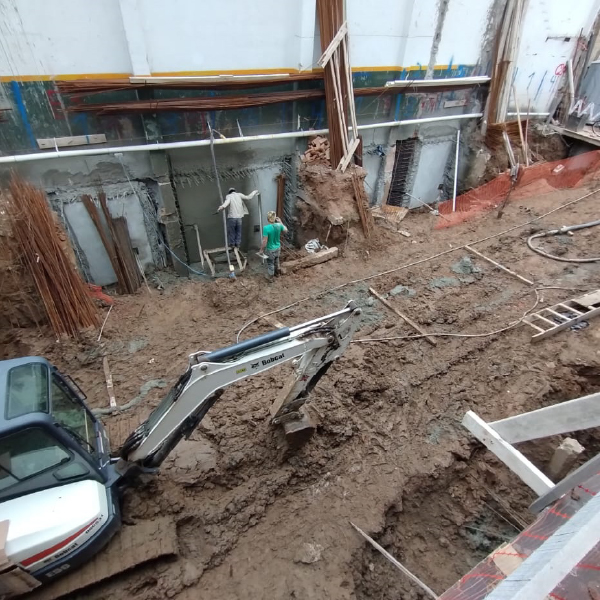

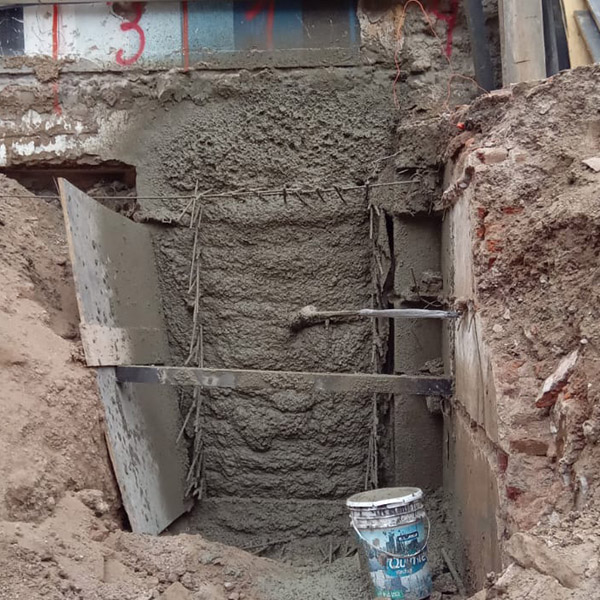

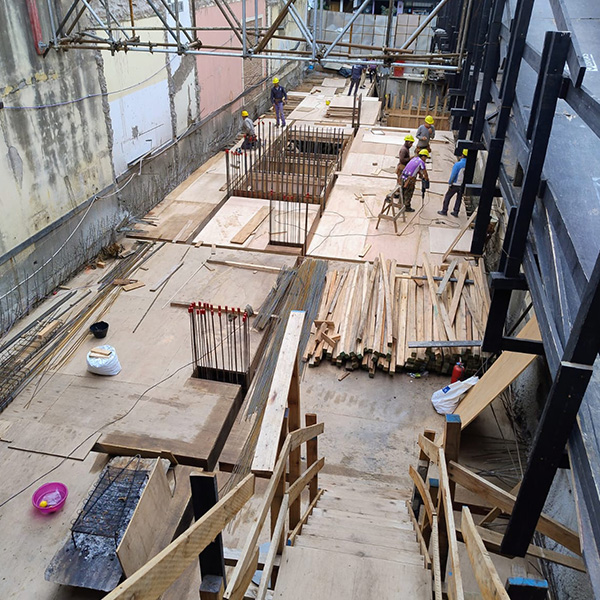

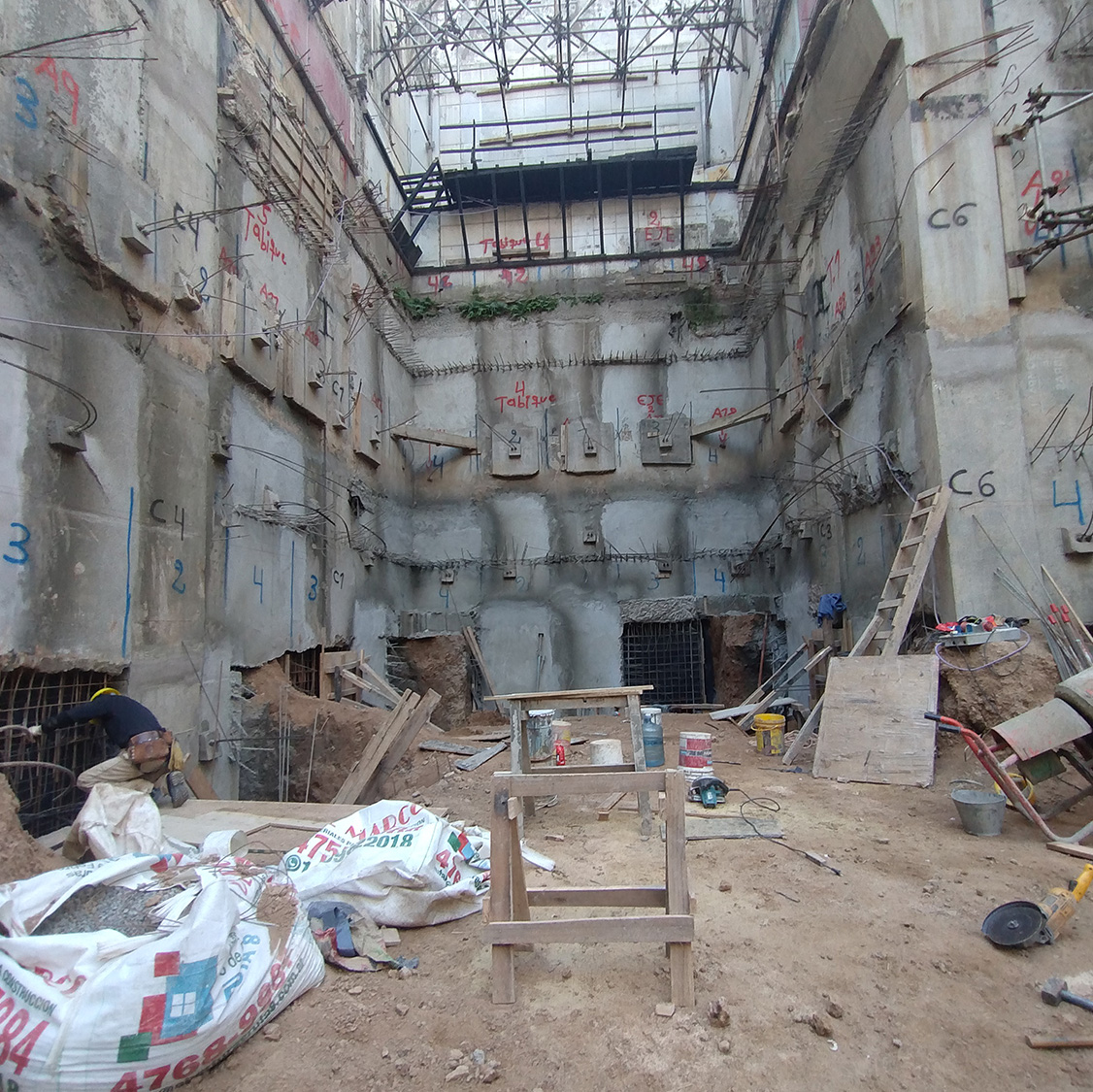

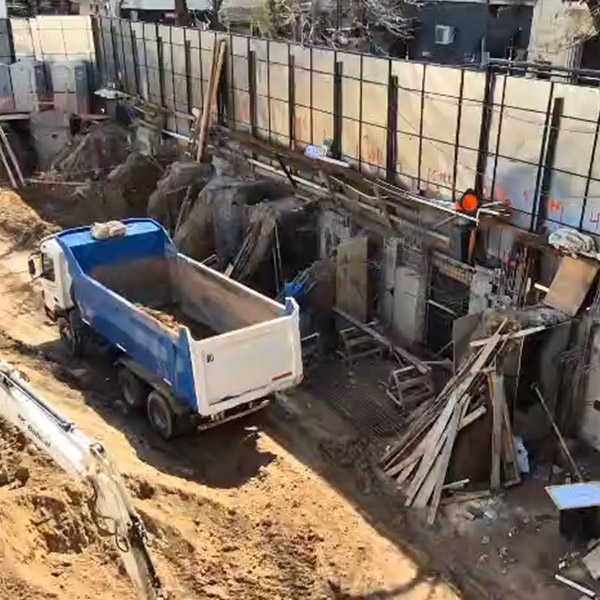

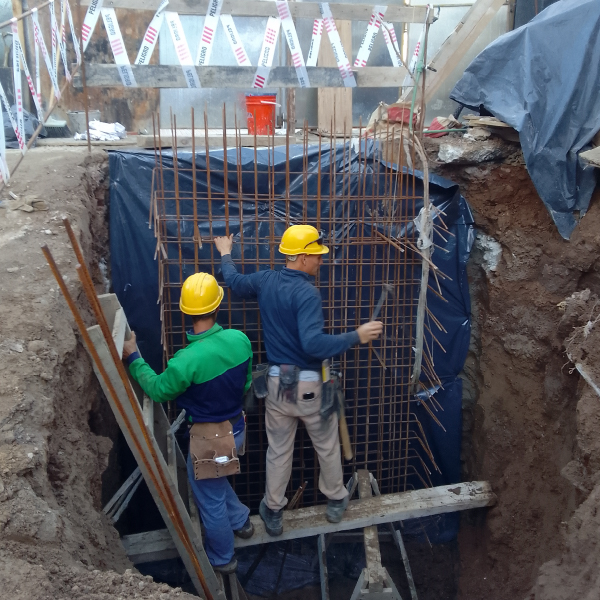

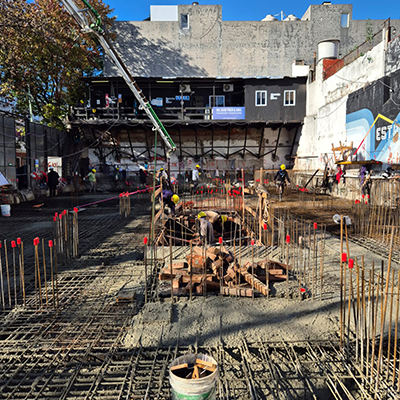

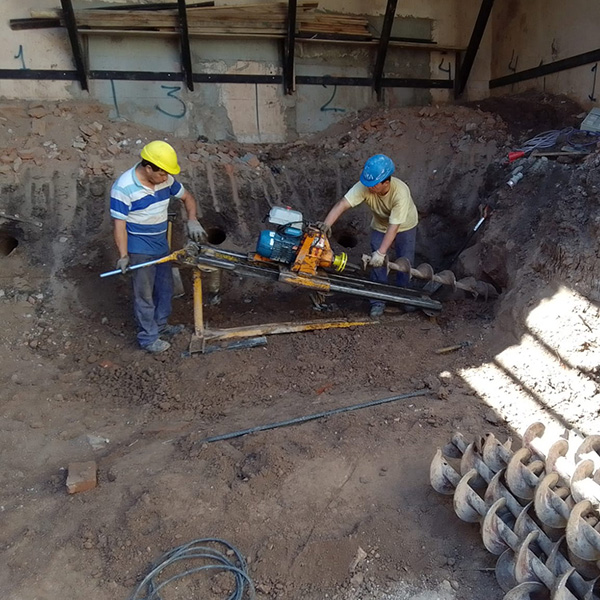

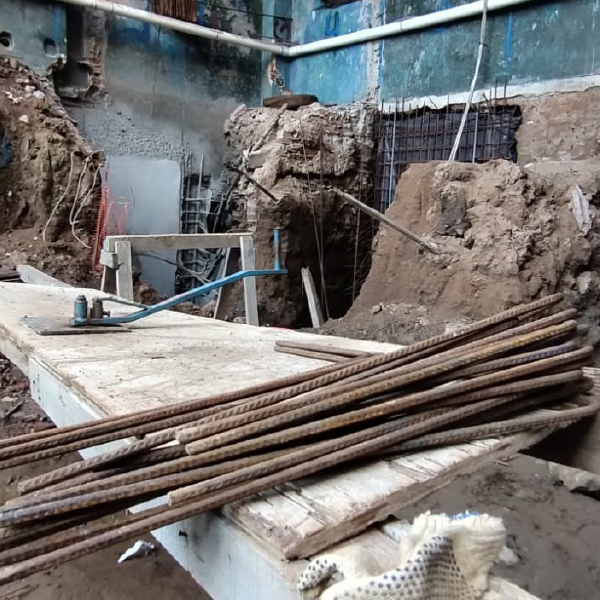

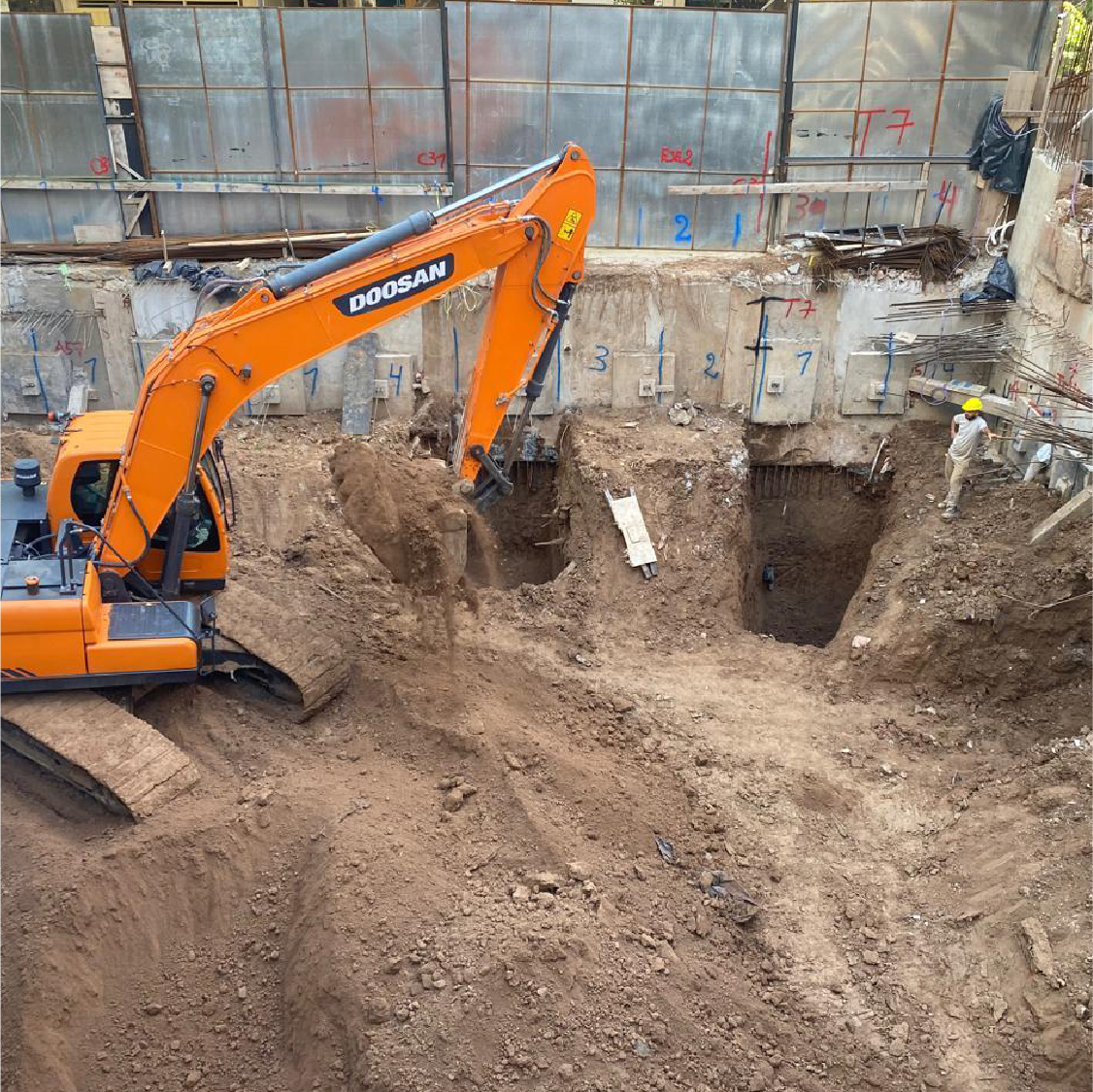

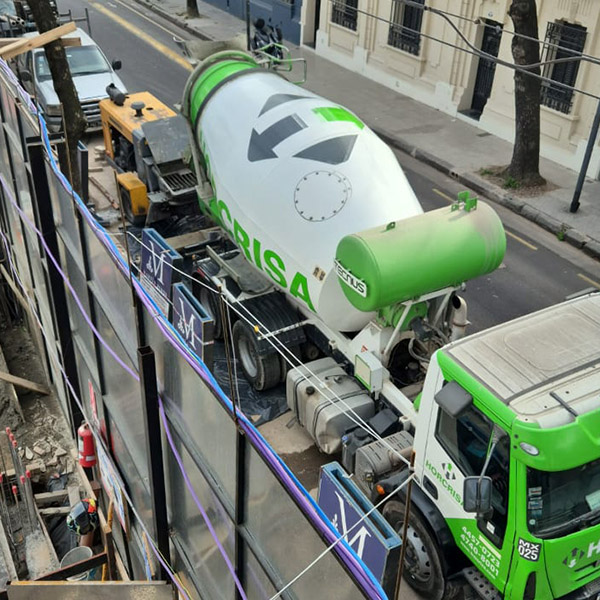

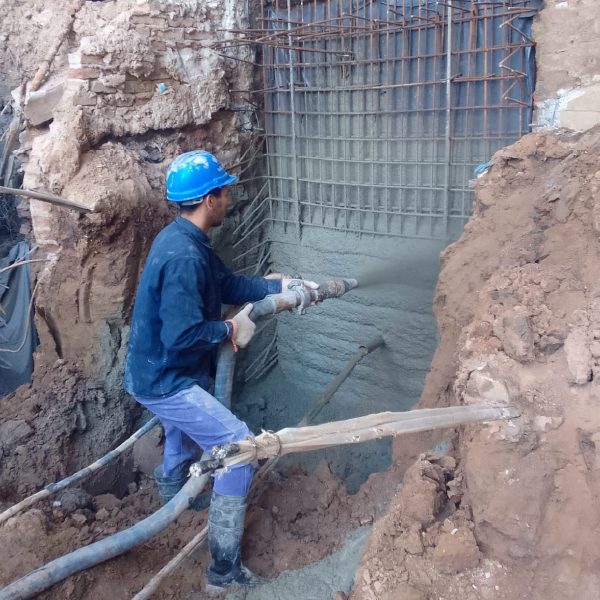

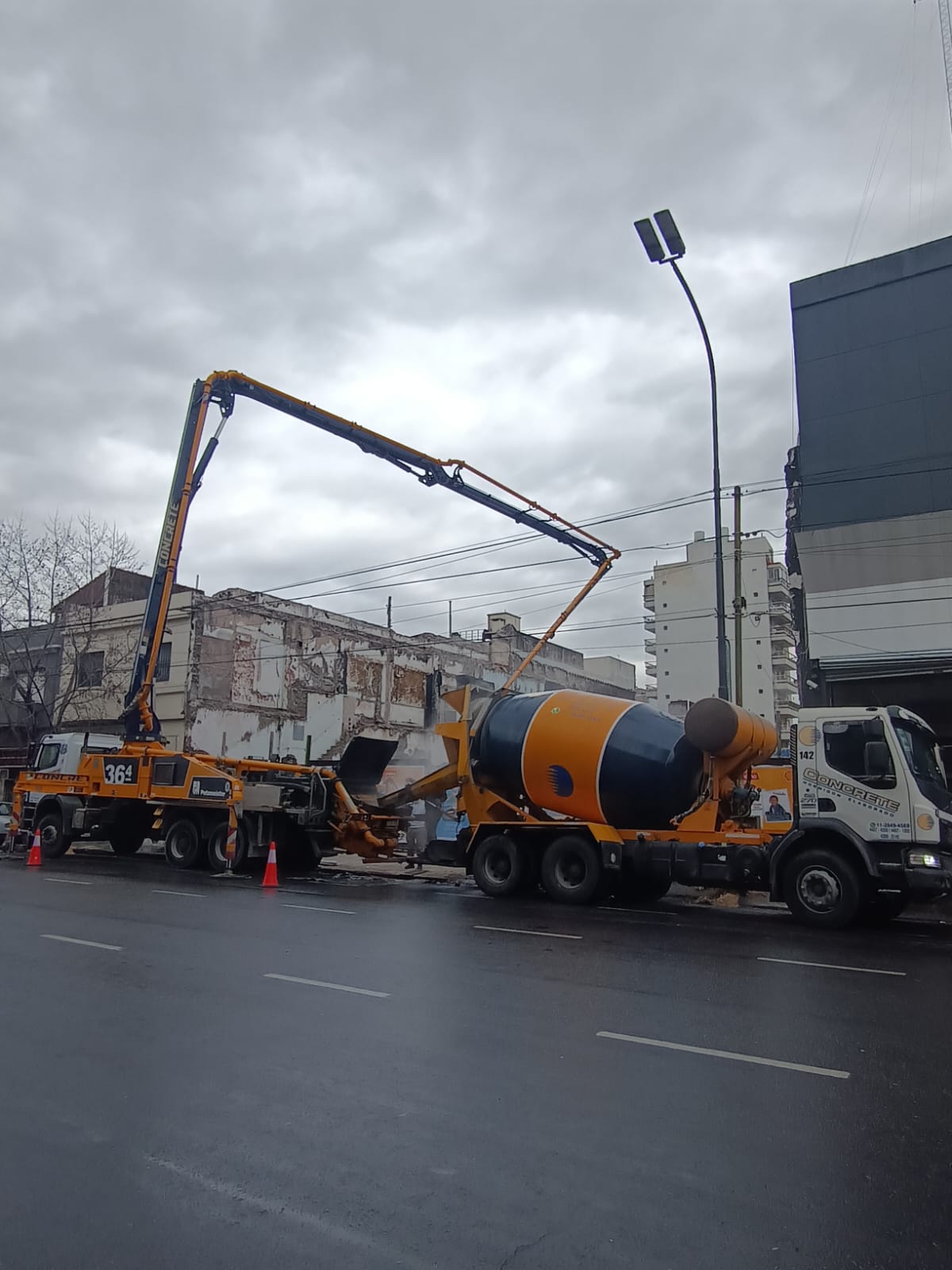

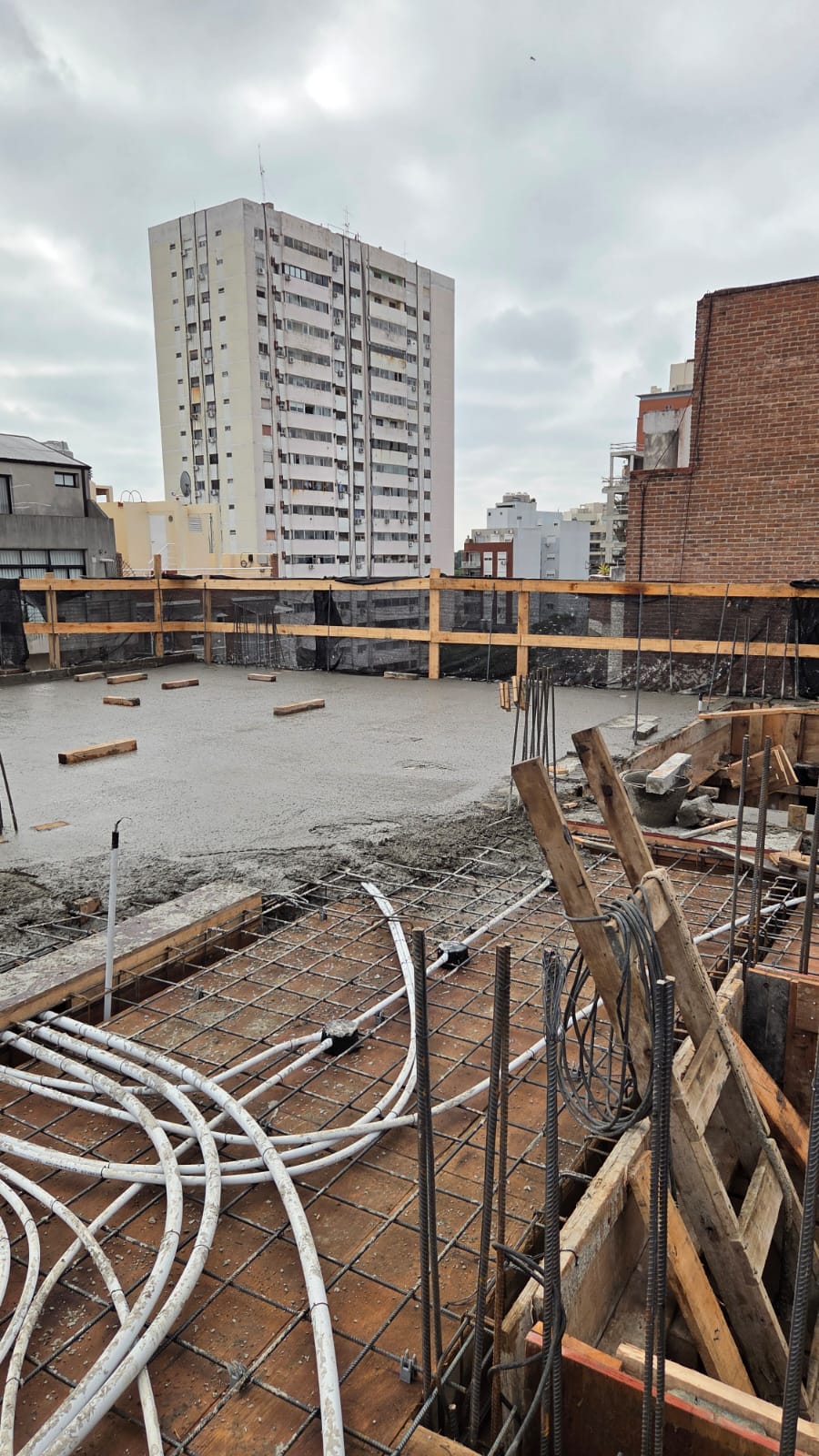

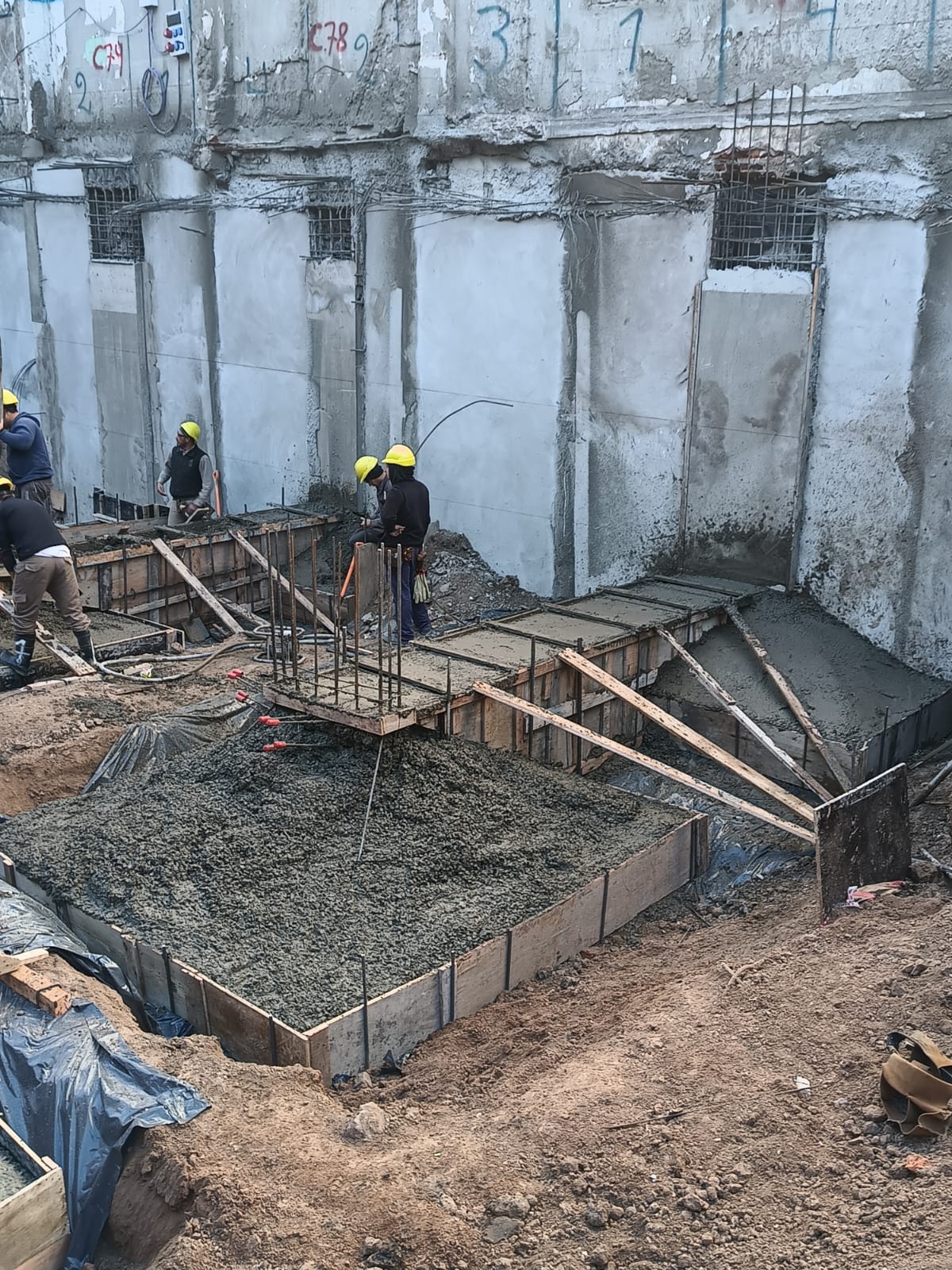

Realizamos la hormigonada de la losa S/2 piso e iniciamos las tareas de levantamiento de columnas y armados de encofrados para la losa S/3 piso.

A REALIZAR

Para mediados del mes de octubre programamos la llenada de hormigón de la losa S/3 piso y continuaremos con el armado de la estructura de s/4° piso y azotea.

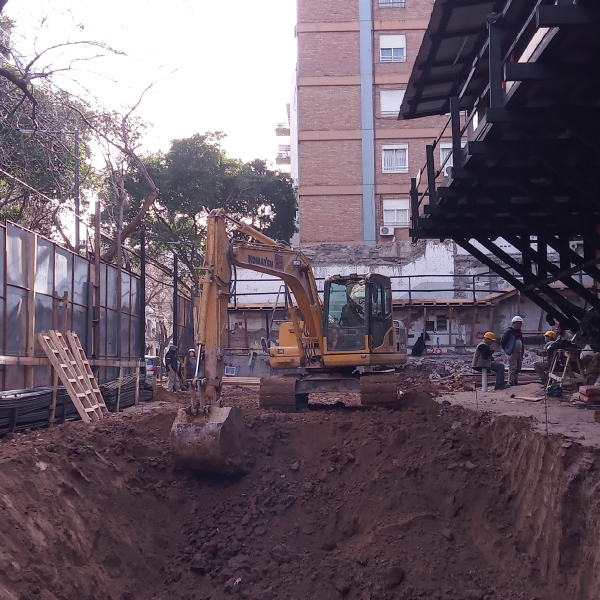

ZAPATA 107

PALERMO

AVANCE DE OBRA | AGOSTO 2025

7,17%

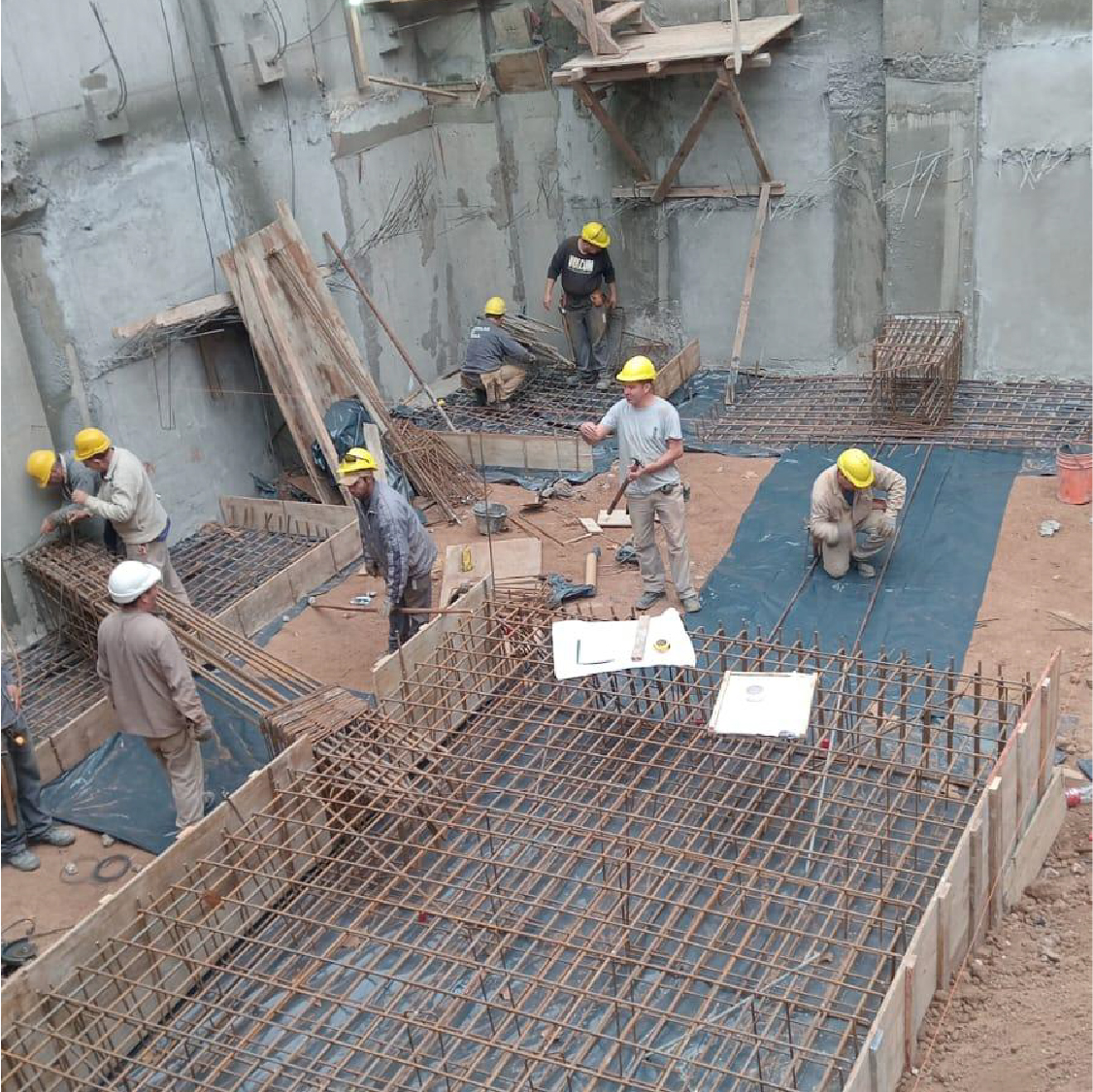

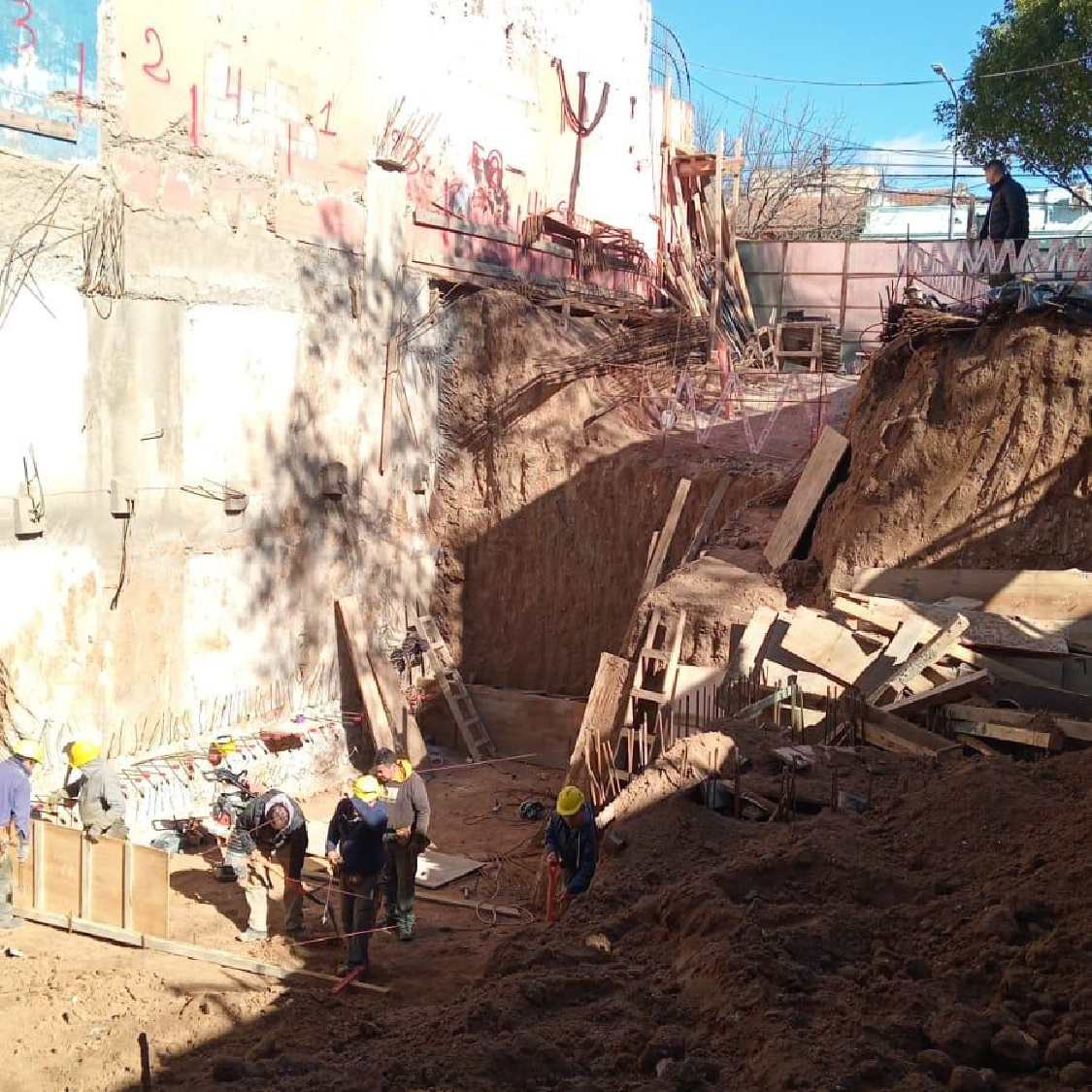

TRABAJOS REALIZADOS

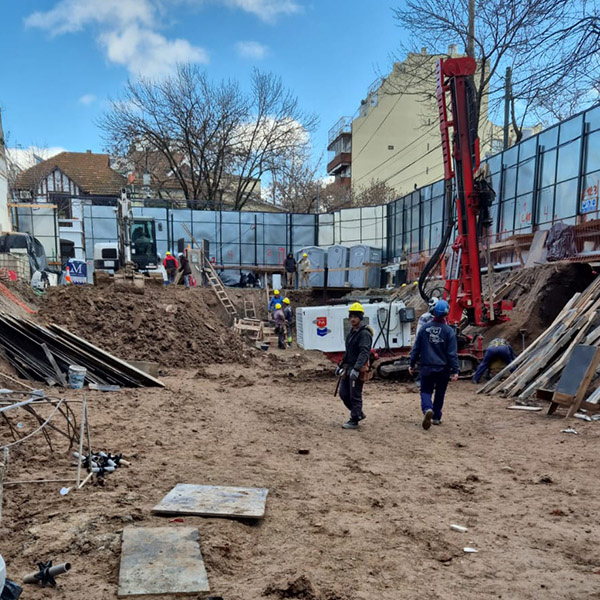

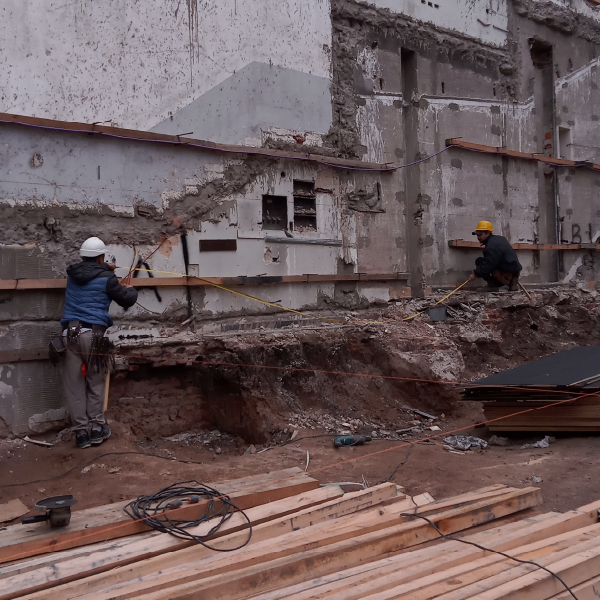

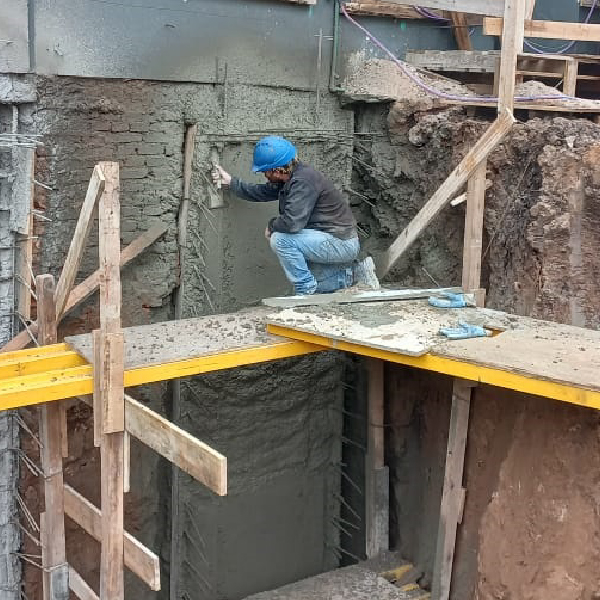

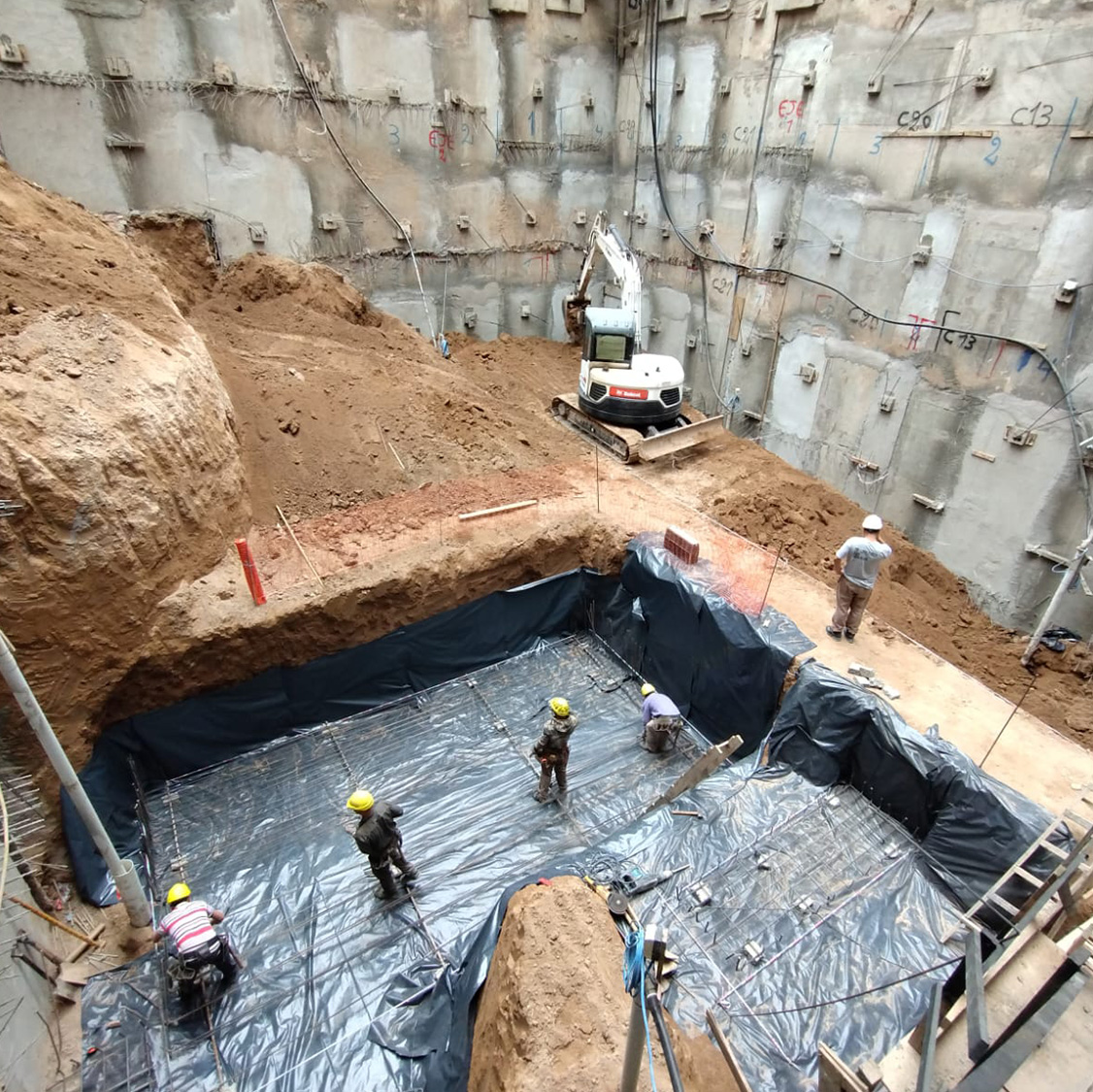

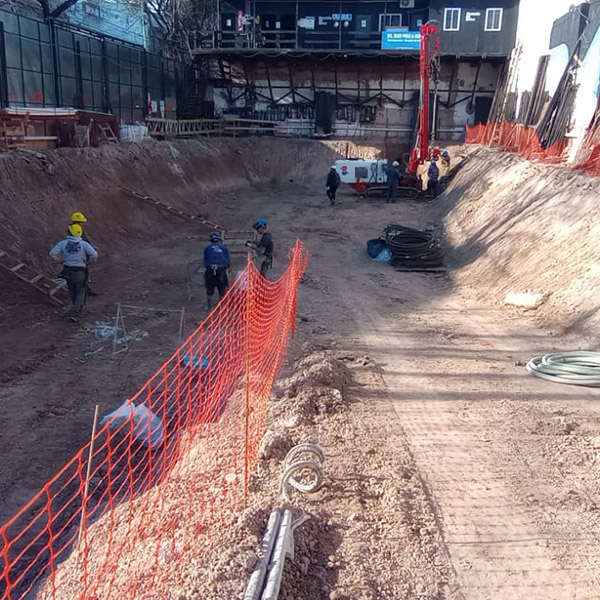

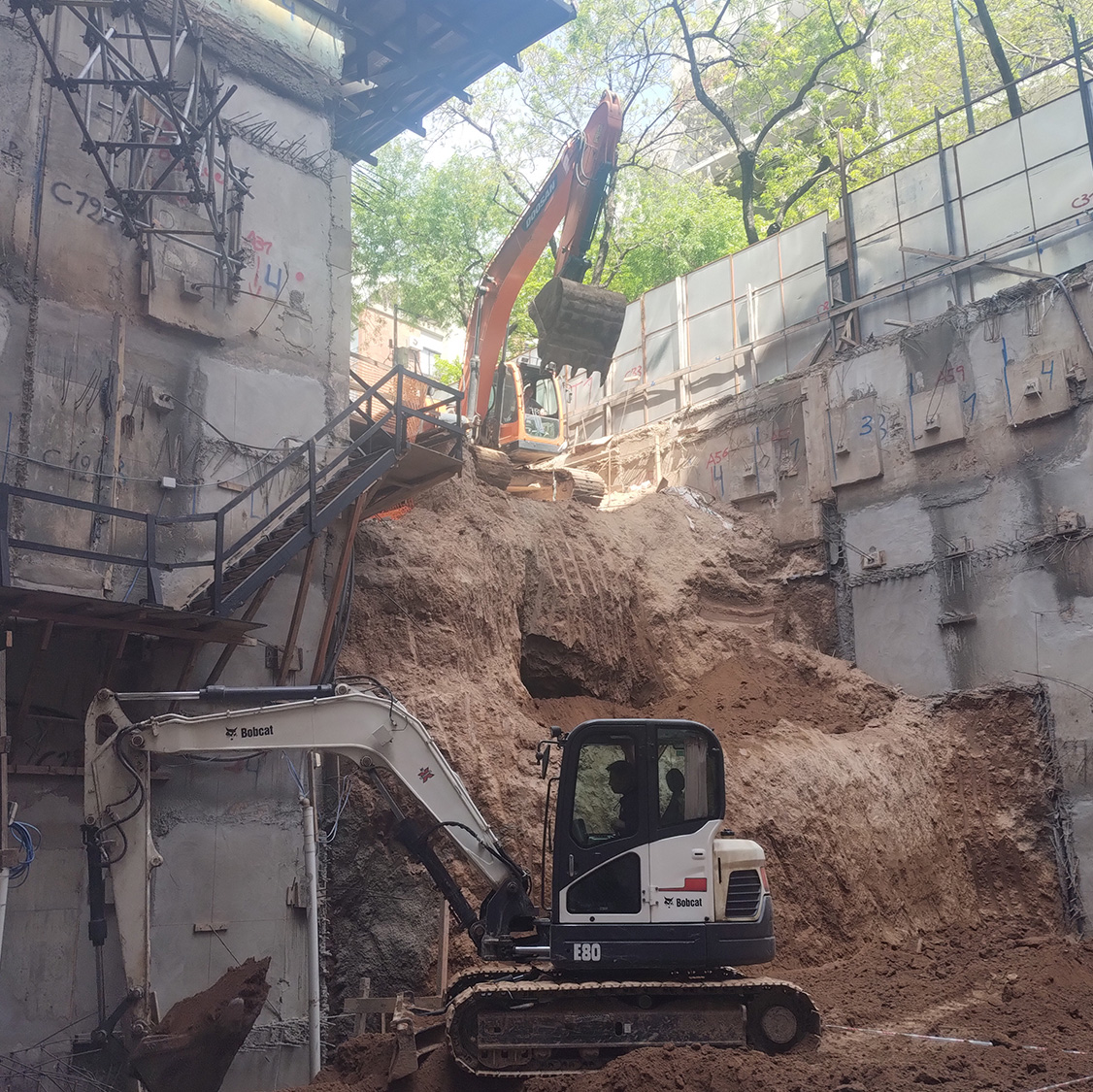

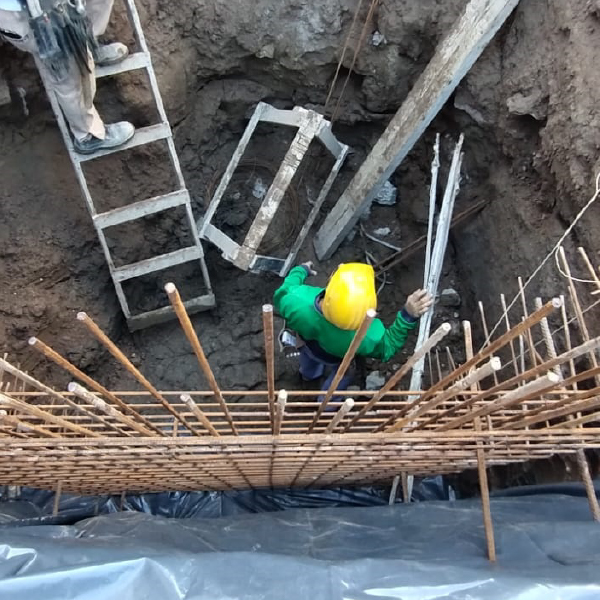

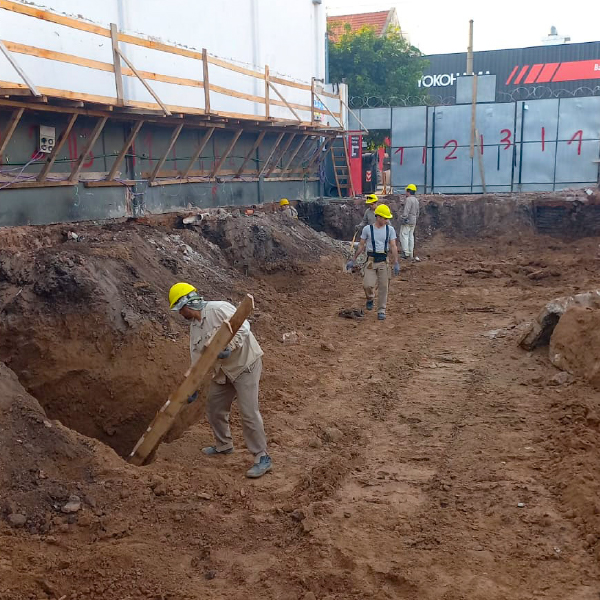

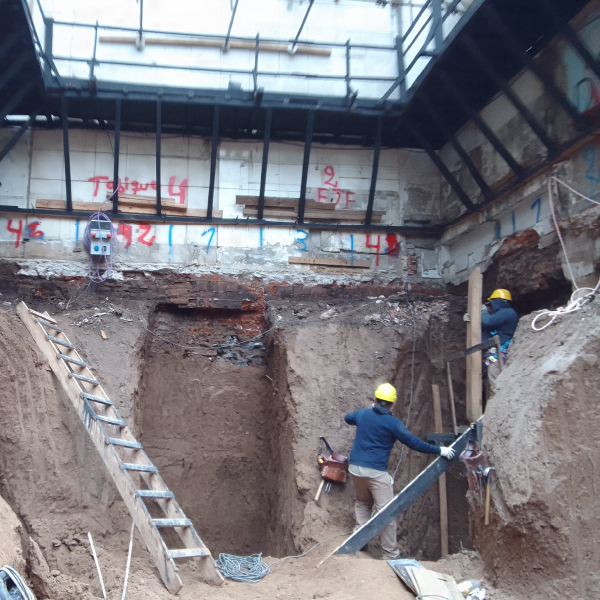

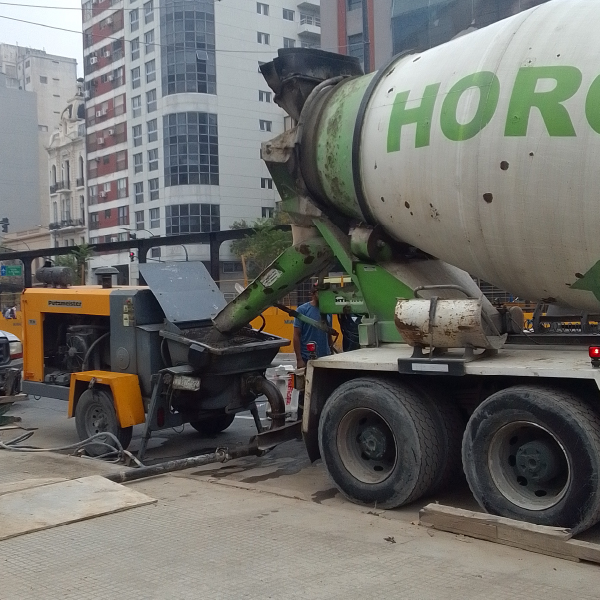

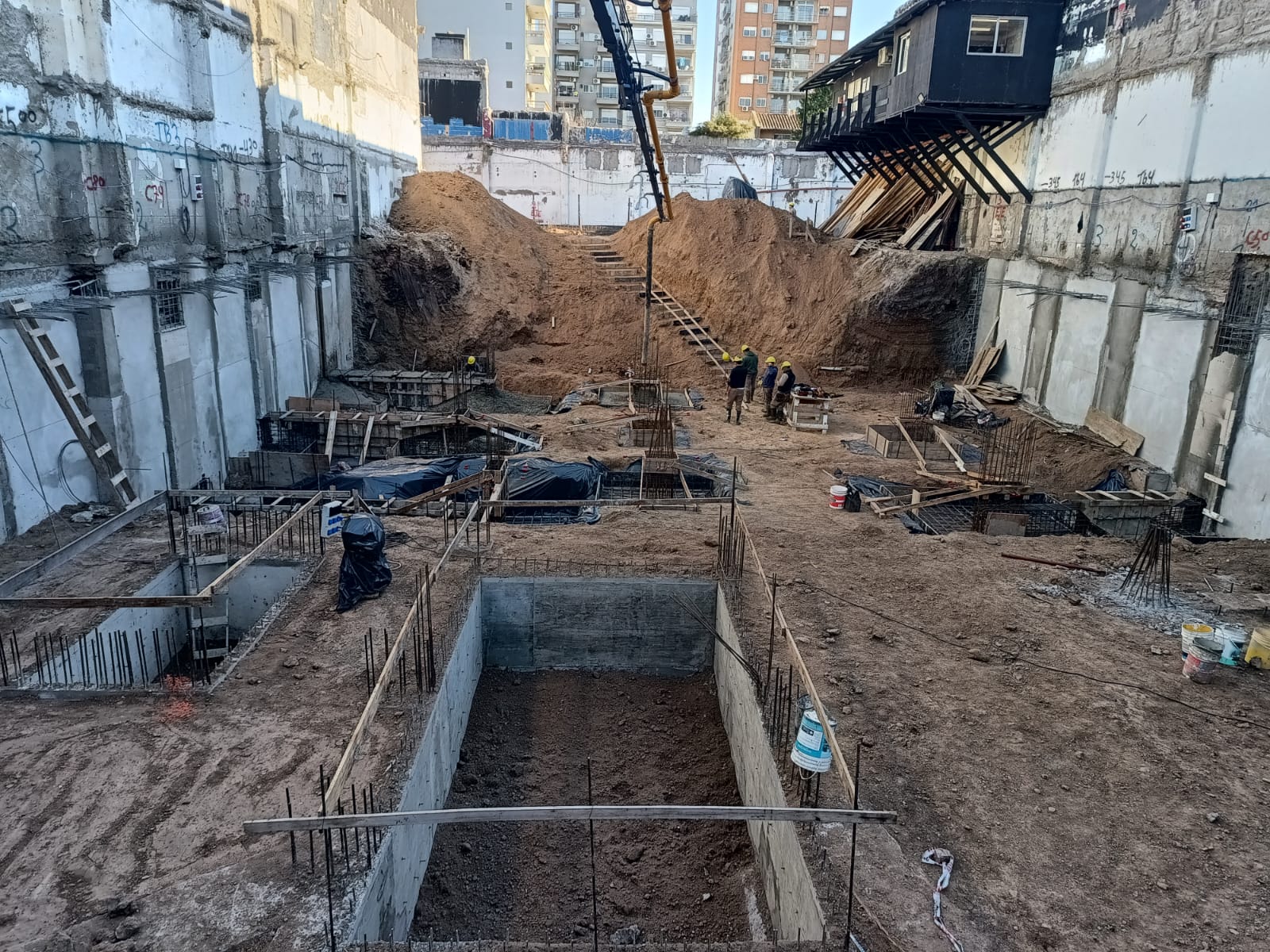

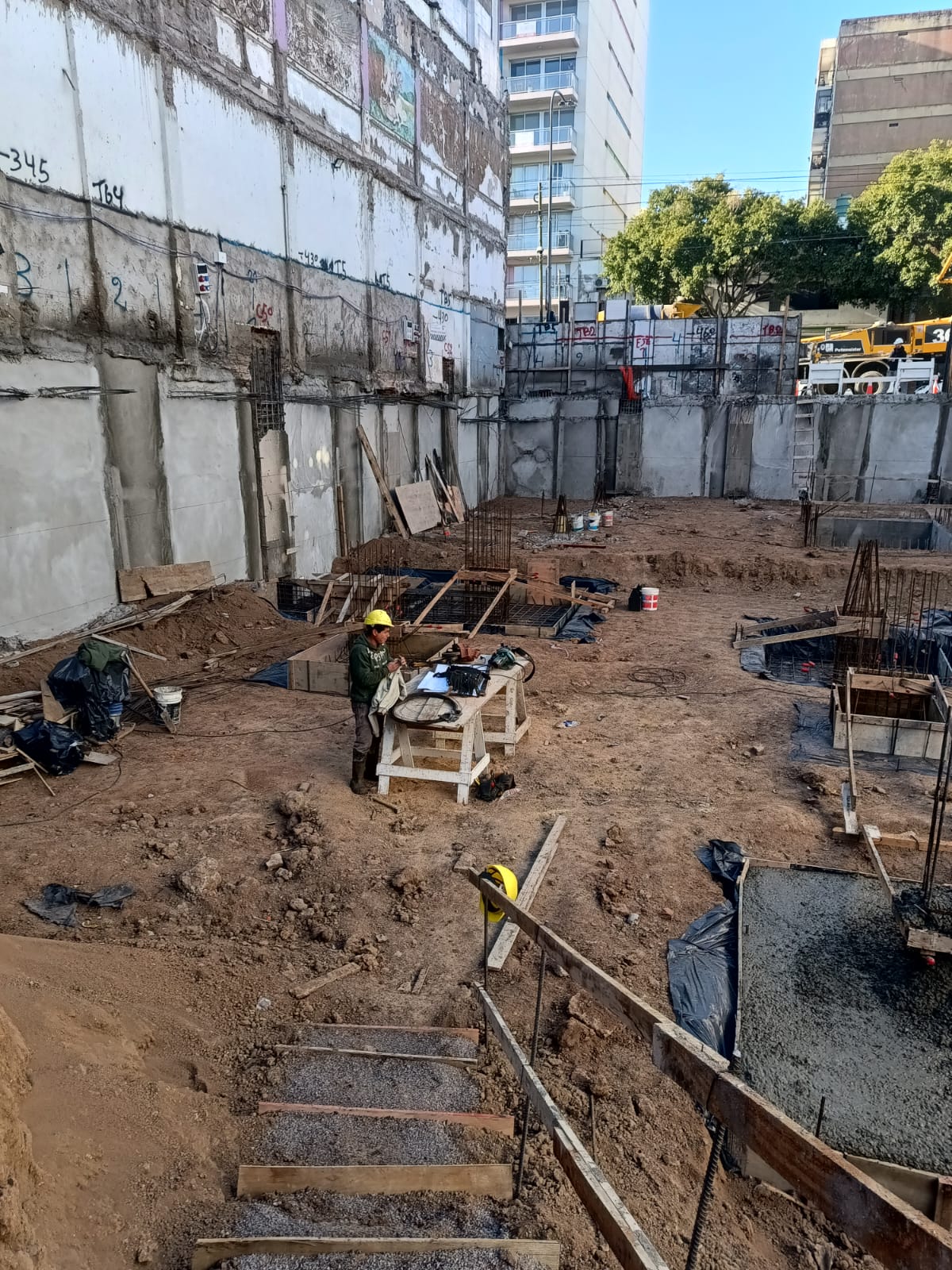

En el último periodo se terminaron las fundaciones del edificio, losa de subpresión, y se comenzaron a hormigonar las losas de los subsuelos.

A REALIZAR

Se continuarán hormigonando las losas hasta sobre planta baja. Se comenzará a realizar los desagües cloacales de planta baja.
